2011年一建《机电工程管理与实务》真题

共 50 题 总分:160分 合格分数线:96分 考试时间:240分钟

单选题(每题1分。每题的备选项中,只有1个最符合题意)
1

在输配电线路勘测定位时,要确定()

A.各处杆塔型号

B.杆塔组立方法

C.立杆方式

D.杆身调整程序

A B C D
2

影响机械设备安装精度的因素不包括()

A.设备测量基准的选择

B.设备制造的质量

C.设备基础的硬度

D.设备安装环境

A B C D
3

金属储罐罐底的中幅板搭接接头焊接时,控制焊接变形的主要工艺措施之一是()

A.先焊长焊缝

B.初层焊道采用分段退焊或跳焊法

C.焊工均匀分布,对称施焊

D.沿同一方向进行分段焊接

A B C D
4

单台仪表的校准点应在仪表全量程范围内均匀选择,一般不应少于()点

A.2

B.3

C.4

D.5

A B C D
5

易受化工大气、海洋大气腐蚀的石油储罐表面进行喷砂前应采用()

A.高压洁净水冲洗

B.碱液清除处理

C.有机溶剂清除处理

D.蒸汽冲洗

A B C D
6

下列设备中,属于机械通用设备的是()

A.压缩机

B.桥式起重机

C.锅炉

D.汽轮机

A B C D
7

玻璃纤维复合风管适用于()

A.洁净空调系统

B.酸性环境空调系统

C.有机溶剂空调系统

D.中压以下空调系统

A B C D
8

机电工程厂房(车间、站)基础施工中,测量的重点是()

A.混凝土杯形基础

B.混凝土柱子基础及柱身

C.平台施工

D.钢柱基础

A B C D
9

预防焊接变形的装配工艺措施是()

A.合理选择焊缝尺寸和形状

B.合理选择装配程序

C.合理安排焊缝位置

D.合理的焊接顺序和方向

A B C D
10

综合考虑各种因素,大型储罐选择()基础较为妥当

A.联合

B.垫层

C.沉井

D.框架式

A B C D
11

建筑电气工程布线系统敷设,暗敷导管在土建模板拆除后的紧后工序是()

A.导管穿线

B.清理管口及扫管

C.敷设电缆

D.绝缘检查

A B C D
12

关于高层建筑管道安装的避让原则的说法,正确的是()

A.给水管让排水管

B.大管让小管

C.水管让电缆套管

D.钢质管让塑料管

A B C D
13

关于通风空调风管安装技术要求的说法,正确的是()

A.风口、阀门处要设置支、吊架加固补强

B.当管线穿过风管时,要注意穿过部位的密封处理

C.风管与风机连接处,应采用柔性短管连接

D.室外立管的固定拉索可依就近原则固定在避雷引线上

A B C D
14

下列场所的消防工程中,应该向公安消防机构申请消防设计审核的是()

A.建筑面积为15 000m2的展览馆

B.建筑面积为13 000m2的客运车站

C.建筑面积为12 000m2的饭店

D.建筑面积为10 000m2的会堂

A B C D
15

衡量计量器具质量的主要指标是()

A.灵敏度、分辨率、动态特性

B.稳定度、准确度、静态特性

C.动态特性、分辨率、精密度

D.统一性、溯源性、准确度

A B C D
16

按压力管道安装许可类别及级别划分,燃气管道属于()

A.工业管道

B.油气管道

C.公用管道

D.动力管道

A B C D
17

工业安装工程中,分部分项工程质量验收记录的检查评定结论由()编写

A.建设单位

B.监理单位

C.设计单位

D.施工单位

A B C D
18

下列电气工程验收资料中,属于安全和功能检测资料的是()

A.分项工程质量验收记录

B.照明全负荷试验记录

C.图纸会审记录

D.隐蔽工程记录

A B C D
19

根据《注册建造师执业工程规模标准》的规定,工程规模按生产能力和投资额划分的是()

A.冷轧工程

B.冶金工程

C.石油天然气管道输油工程

D.火力机组工程

A B C D
20

《注册建造师执业管理办法》规定,下列工程中,属于机电工程注册建造师执业工程范围的是()

A.城市供水工程

B.城市供热工程

C.城镇燃气工程

D.信息化工程

A B C D
多选题(每题2分。每题的备选项中,有2个或2个以上符合题意。错选、少选,不得分;。)
21

机械设备典型零部件安装包括()

A.齿轮系统装配

B.轴承安装

C.螺栓连接件热装配

D.活动地脚螺栓连接

E.设备管路的安装

A B C D E
22

高压管道安装的要求包括()

A.管道组成件必须有制造厂质量证明文件

B.管道支架应按设计图纸施工

C.管道安装应使用正式管架固定

D.安装质量可以通过修改密封厚度来补偿

E.管线安装如有间断,应及时封闭管口

A B C D E
23

电站汽轮机主要由()等组成

A.汽轮机本体

B.蒸汽系统设备

C.凝结水系统设备

D.送引风设备

E.空气预热器

A B C D E
24

低合金结构钢主要适用于()等制造

A.锅炉汽包

B.压力容器

C.起重机轨道

D.压力管道

E.高强螺

A B C D E
25

在起重工程的设计中,计算载荷主要考虑()

A.静载系数

B.动载系数

C.设备及索吊具重量

D.不均衡载荷系数

E.均匀载荷系数

A B C D E
26

焊接完成后,对焊缝质量的致密性试验可以选用的方法有()

A.强度试验

B.气密性试验

C.煤油试漏

D.超声波检测

E.氦气试验

A B C D E
27

空调与通风系统调试时,主要考核的设计指标有()

A.空气湿度

B.相对湿度

C.气流速度

D.噪声

E.空气含氧量

A B C D E
28

自动喷水灭火系统按喷头的构造可分为()等

A.湿式系统

B.雨淋系统

C.水幕系统

D.水喷雾系统

E.自动启闭系统

A B C D E
29

工程开工前,项目部编制“计量检测设备配备计划书”的依据有()

A.施工组织设计

B.计量检测设备使用说明书

C.作业指导书

D.质量计划

E.施工方案

A B C D E
30

工业安装工程按专业划分的分部工程包括()等

A.工业炉砌筑工程

B.设备基础工程

C.自动化仪表安装工程

D.消防工程

E.设备及管道绝热工程

A B C D E
简答题(请根据背景资料,按要求作答)
31

【背景资料】 某机电工程进行到试运行阶段,该工程共包括A、B两个单位工程,单位工程A办理了中间交接,单位工程B完成了系统试验,大部分机械设备进行了单机试运行。 联动试运行由建设单位组织,试运行操作人员刚经培训返回工厂,还未熟悉工艺流程和操作程序,为使工程尽快投产,建设单位认为联动试运行的条件已基本具备,可以进行联动试运行。建设单位决定在联动试运行中,对单位工程B未进行单机试运行的机械设备一并进行运行和考核,待联动试运行完成后,再补办单位工程B的中间交接手续,联动试运行开始后,发生了如下事件。 事件一:单位工程B一台整体安装的进料离心泵振动值超标,轴承密封处泄漏,一条合金钢管道焊缝多处泄漏。中断试运行后经检查确认,未查到该泵的开箱检查记录和有关安装施工记录,管道焊缝未达到标准要求的抽检比例,存在焊缝漏检现象。根据事件的影响和损失程度,认定为工程质量事故。 事件二:单位工程A一台换热设备封头法兰发生严重泄漏,经检测是法兰垫片损坏,需要隔断系统更换垫片,该故障致使联动试运行中断3h。事后经检查分析,认定是操作工人误操作,致使系统工作压力超过了设计的规定限值。

【问题】 1.建设单位把未办理中间交接的B单位工程直接进行联动试运行的行为是否正确?中间交接对建设单位有什么作用? 2.事件一中,进料离心泵的质量问题是由于在安装施工中存在哪些错误引起的。 3.常见工程质量缺陷界定为质量问题的规定有哪些?事件二中出现质量问题的主要原因有哪些? 4.从操作工人出现误操作分析,试运行操作人员应具备哪些基本条件?

32

【背景资料】 某厂新建一条大型汽车生产线建设工程,内容包括:土建施工、设备安装与调试、钢结构工程、各种工艺管道施工、电气工程施工等。工程工期紧,工程量大,技术要求高,各专业交叉施工多。通过招标确定该工程由具有施工总承包一级(房建、机电)资质的A公司总承包,合同造价为15 200万元。A公司将土建施工工程分包给具有相应资质的B公司承包。 A公司项目的管理人员进场后,成立了安全领导小组并配备了2名专职安全管理员。B公司配备了2名兼职安全管理员。A公司项目部建立了安全生产管理体系,制定了安全生产管理制度。 在4 000t压机设备基础施工前,B公司制定了深基坑支护专项安全技术方案,并报B公司总工程师审批。在基坑开挖过程中发生坍塌,造成2人重伤,1人轻伤。事故发生后经检查确认,B公司未制定安全技术措施,A公司未明确B公司的安全管理职责,A公司、B公司之间的安全管理存在问题。该施工项目被地方政府主管部门要求停工整顿,项目经整顿合格后,恢复施工。 A公司在设备基础位置和几何尺寸及外观、预埋地脚螺栓验收合格后,即开始了4 000t压机设备的安装工作。经查验4 000t压机设备基础验收资料不齐,项目监理工程师下发了暂停施工的监理工作通知书。

【问题】 1.A公司项目部配置的安全管理人员是否符合规定要求?说明理由。 2.基坑支护安全专项技术方案审核是否符合规定要求?说明理由。 3.简要说明A公司、B公司之间正确的安全管理闭口流程。 4.对4 000t压机基础还应提供哪些合格证明文件和详细记录?

33

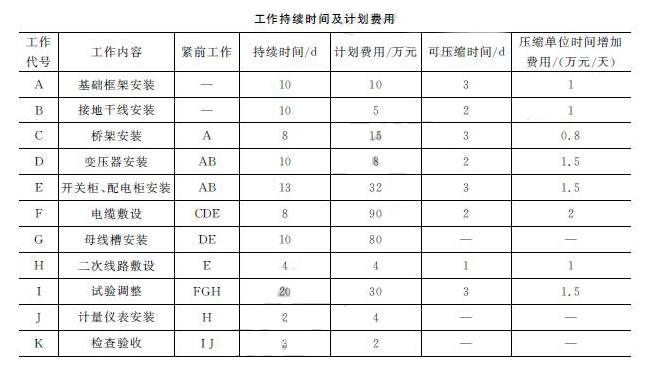

【背景资料】 某安装公司分包一商务楼(1~5层为商场,6~30层为办公楼)的变配电工程,工程的主要设备(三相干式电力变压器、手车式开关柜和抽屉式配电柜)由业主采购,设备已运抵施工现场。其他设备、材料由安装公司采购,合同工期60d,并约定提前1d,奖励5万元,延迟1d,罚款5万元。 安装公司项目部进场后,依据合同、施工图、验收规范及总承包进度计划,编制了变配电工程的施工方案、进度计划、劳动力计划和计划费用。项目部施工准备工作用去了5d。当正式施工时,因商场需提前送电,业主要求变配电工程提前5d竣工。项目部对工作持续时间及计划费用(见下表)进行分析,在关键工作上以最小的赶工增加费用,在试验调整工作前赶出了5d。 进入试验调整工作时,发现有2台变压器线圈因施工中保管不当受潮,干燥处理用去了3d,并增加费用3万元,项目部又赶工3d,变配电工程最终按业主要求提前5d竣工。工程验收合格后,资料整理齐全,准备归档。

【问题】 1.项目部在哪几项工作上赶工了?分别列出其赶工天数和增加的费用。 2.原计划施工费用多少?赶工后实际施工费用多少? 3.变压器线圈可采用哪种加热方法干燥?干燥后必须检查哪项内容合格后才能做耐压试验? 4.变配电工程应按哪种工程划分类别竣工验收?竣工资料应在何时归档?

34

【背景资料】 A公司以EPC交钥匙总承包模式中标非洲北部某国一机电工程项目,中标价2.5亿美元。合同约定,总工期36个月,支付币种为美元。设备全套由中国制造,所有技术标准、规范全部执行中国标准和规范。工程进度款每月10日前按上月实际完成量支付,竣工验收后全部付清。工程进度款支付每拖欠1d,业主需支付双倍利息给A公司。工程价格不因各种费率、汇率、税率变化及各种设备、材料、人工等价格变化而作调整。施工过程中发生下列事件。 事件一:A公司因(1)当地发生短期局部战乱,造成工期延误30d,直接经济损失30万美元;(2)原材料涨价,增加费用150万美元;(3)所在国劳务工因工资待遇罢工,工期延误5d,共计增加劳务工工资50万美元;(4)美元贬值,损失人民币1200万元;(5)进度款多次拖延支付,影响工期5d,经济损失(含利息)40万美元;(6)所在国税率提高,税款比原来增加50万美元;(7)遭遇百年一遇大洪水,直接经济损失20万美元,工期拖延10d。 事件二:中央控制室接地极施工时,A公司以镀锌角钢作为接地极,遭到业主制止,要求用铜棒作接地极,双方发生分歧。 事件三:负荷试运行时,出现短暂停机,粉尘排放浓度和个别设备噪声超标,经修复、改造和反复测试,各项技术指标均达到设计要求,业主及时签发竣工证书并予以结算。

【问题】 1.A公司中标的工程项目包含哪些承包内容? 2.A公司除自身的风险外还有哪些风险? 3.针对事件1,计算工期索赔和费用索赔。 4.业主提出用铜棒代替镀锌角钢的要求是否合理?说明理由。应如何协调处理。 5.简述机电设备负荷试运行应达到的标准。

35

【背景资料】 某安装公司承包一演艺中心的空调工程。演艺中心地处江边(距离江边100m),空调工程设备材料包括双工况冷水机组(650Rt)、蓄冰槽、江水源热泵机组、燃气锅炉、低噪声冷却塔(650t/h)、板式热交换机、水泵、空调箱、风机盘管、各类阀门(DN20~DN700)公称压力1.6MPa、空调水管(DN20~DN700)、风管、风阀及配件(卡箍、法兰)等,由安装公司订立采购合同。 安装公司项目部进场后,针对工程中采用的新设备、新技术编制了施工方案。方案中突出施工程序和施工方法,并明确了施工方法内容,江水热源泵机组利用江水冷却,需敷设DN700冷却水管至江边DN700冷却水管道的敷设路径上正好有一排千年古树,方案中选择非开挖顶管技术,并分包给A专业公司施工。空调水管需化学清洗并镀膜,分包给B专业公司施工。安装公司向专业公司提供相关资料,并负责现场的管理工作,确保专业公司按批准的施工方案进行施工。 按施工进度计划,安装公司项目部及时与供货厂商联系,使设备材料运到现场时间与施工进度配合,以满足施工进度要求。设备材料达到施工现场,按规定对设备材料进行检验,其中对阀门重点检验。空调工程按施工程序实施。空调设备安装后,进行管道、风管及配件安装调试,空调工程按要求完工。

【问题】 1.安装公司项目部在履行设备采购合同时主要有哪些环节? 2.A、B专业公司进场后,安装公司项目部应做哪些工作? 3.本工程要编制哪几种新技术的施工方案?方案中的施工方法应有哪些主要内容? 4.指出DN700阀门压力试验的合格标准。 5.空调供回水(冷热水)主管需与哪些设备连接?DN100以上空调水管与设备可采用哪种连接方式?

剩余时间00:00:00
暂停
返回列表 下次再做 下载
答题卡 0 / 35
单选题每题1分 共20题
1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17 18 19 20
多选题每题2分 共10题
21 22 23 24 25 26 27 28 29 30
简答题每题20分 共5题
31 32 33 34 35
保存进度,下次继续
交卷
网络错误!2. 提交成功! 3.提交失败!
知道了
