2016年06月05日《公路工程》每日一练

单选题(每题1分。每题的备选项中,只有1个最符合题意)
1
按照测量管理制度的要求,以下未体现测量工作双检制的是(     )
A. 测量工作必须两个人共同进行
B. 测量外业工作必须有多余观测
C. 测量成果采用两组独立平行计算相互校核
D. 外业工作采用两种不同方法进行复核测量
A B C D
2
渗沟的作用是(     )
A. 降低地下水位
B. 排除边沟水
C. 减少冰冻深度
D. 连接排水沟与渗井
A B C D
3
二次衬砌的施作时,应满足产生的各项位移已达预计总位移量的(     )要求
A. 10%~20%
B. 30%~40%
C. 50%~60%
D. 80%~90%
A B C D
4
针对路基弹簧现象,可采取的治理措施是(     )
A. 增加碾压遍数
B. 换填后重新碾压
C. 增大压路机功率
D. 铺筑生石灰粉吸潮
A B C D
5
挖掘浅且短的路堑宜采用的作业方法是(     )
A. 单层横向全宽挖掘法
B. 多层横向全宽挖掘法
C. 分层纵挖法
D. 通道纵挖法
A B C D
6
按照《公路水运工程试验检测管理办法》的有关规定,公路工程综合类检测机构等级划分是(     )
A. 甲、乙两个等级
B. 甲、乙、丙3个等级
C. 一、二、三3个等级
D. 一、二两个等级
A B C D
多选题(每题2分。每题的备选项中,有2个或2个以上符合题意。错选、少选,不得分;。)
7
关于悬臂浇筑法施工安全控制要点的说法,正确的有(     )
A. 挂篮组拼后,要进行全面检查,并做静载试验
B. 托架、挂篮作业平台边缘必须设场脚板
C. 一个挂篮主桁的后锚共需4根精轧螺纹钢筋
D. 一个挂篮后锚总共需要8根精轧螺纹钢筋锚固
E. 挂篮行走时,要确保吊带、模板等与挂篮分离
A B C D E
8
公路桥梁和隧道工程施工安全风险评估步骤一般为(     )
A. 开展总体风险评估
B. 确定专项风险评估范围
C. 开展专项风险评估
D. 确定风险控制措施
E. 确定评估结论
A B C D E
简答题(请根据背景资料,按要求作答)
9
背景材料:
某施工单位承接了一路面改造施工标段,路面施工项目部拟对路面施工分成三个区段进行,在施工作业方法的选取时要求组织几个相同的路面工作队,在同一时间、不同的空间上进行施工。派出了测量工、拌和设备操作人员、摊铺机操作人员、压路机操作人员、边缘修饰人员、普工和指挥人员。
问题:
(1)在组织若干个施工工区段进行施工时,可以采用的施工组织形式有哪几种?根据背景材料本项目宜采用哪种形式?
(2)补充路面施工还需要投人施工现场的劳动力。哪两种工种在所有的工程中必须配置?
10
背景资料
  某公司承接了某一段紧邻居民区的一级道路改扩建工程。工程中包含一段长540m新增路线(含下水道300m)和一段长330m的路面改造(含下水道180m),另需拆除座旧人行天桥、新建一座立交桥。
  新增线路部分地下水位位于-4.0m处(原地面高程为±0.000m),下水道基坑设底高程为-5. 5m,立交桥上部结构为预应力箱梁,采用现浇施工。

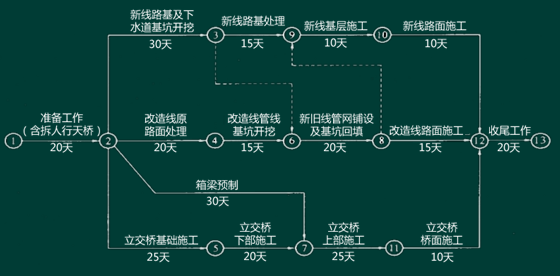

  项目部组织有关人员编写了施工组织设计(其中,进度计划见下图)。

  施工中发生了如下事件。
事件一:在新增路线下水道基坑开挖施工中,由于提供的原有地下管网资料标注偏差,导致供水管和光电缆被挖断,使开挖施工暂停14天。
事件二:在改造路面施工中,由于摊铺机设备故障,导致施工中断7天。
事件三:箱梁预制时,业主提出修改设计,施工单位按设计变更要求拆除了部分已完工程,重新施工。造成施工方多支付人工费1万元,材料和机械费用2万元,并导致预制工作暂停2天。
事件四:由于相关事件对工期造成的影响,为保证工期,施工单位在连夜施工的同时,向当地行政主管部门报送了夜间施工许可申请,并对附近居民进行公告。
  项目部针对施工中发生的可能索赔的项目,积极收集相关资料,并按合同规定程序向业主提出索赔。
问题:
1.计算工程总工期,并指出关键线路(指出节点顺序即可)。
2.根据原有进度计划,计算确定“新线基层施工”的最早可能开始时间(假设工程为第0天末开始施工)。
3.分析施工中先后发生的事件一、事件二对工期产生的影响。如果项目部提出工期索赔,应获得几天延期?说明理由。
4.针对事件三,项目部是否可以提出工期和费用的索赔?说明理由。
5.事件四中,施工单位的做法是否妥当?说明理由。
6.按照索赔程序,施工单位首先要做的工作是什么?索赔报告包括哪四个部分的内容?
