2016年二级建造师考试《建设工程施工管理》每日一练(01月17日)

单选题(每题1分。每题的备选项中,只有1个最符合题意)
1

施工组织设计的基本内容应当包括工程概况、施工部署及施工方案、施工进度计划、施工平面图,以及(     )

A.技术措施
B.主要技术经济指标
C.组织措施
D.主要管理措施

A B C D
2

施工总承包管理模式下,施工总承包管理单位(     )

A.应承担主体工程施工
B.应承担所有工程施工
C.一般不参与具体工程的施工
D.应承担专业工程的施工

A B C D
3

为了充分发挥信息资源的作用和提高信息管理的水平,施工单位和其项目管理部门都应设置专门的工作部门(或专门人员)负责(     )

A.信息收集
B.信息加工
C.信息管理
D.信息传输

A B C D
4

价格调整公式中的各可调因子、定值和变值权重,以及基本价格指数及其来源在(     )价格指数和权重表中约定

A.投标报价说明
B.合同专用条款
C.投标函附录
D.合同补充条款

A B C D
5

水准测量采用高差法,待定点的高程是通过(     )

A.调整水准仪调试得出
B.计算得出
C.水准尺度直接读出
D.微调补偿器得出

A B C D
6

施工质量控制的最后一个环节是(     )

A.施工项目质量事故处理
B.施工过程的工程质量验收
C.施工项目竣工质量验收
D.施工项目质量保修

A B C D
7

建设工程项目竣工工程质量验收时,对于涉及机构安全和功能的重要分部分项工程应进行(     )

A.外观检查
B.见证取样检测
C.剥露检验
D.抽样检测

A B C D
8

根据《建设工程施工专业分包合同(示范文本)》的规定,分包合同价款与总包合同相应部分价款之间应当(     )

A.一致
B.没有连带关系
C.分包价款低于总包价款
D.分包价款高于总包价款

A B C D
9

下列热水管道安装要求的说法,正确的有( )

A.平行安装时热水管道应在冷水管道的下方
B.垂直安装时热水管道应在冷水管道的左侧
C.转弯安装时热水管道应在冷水管道的外侧
D.有坡度时热水管道的坡度应高于冷水管道

A B C D
10

高层建筑中直径为50mm的给水镀锌钢管应采用( )

A.焊接连接
B.法兰连接
C.螺纹连接
D.卡套连接

A B C D
11

下列避雷器的电气试验中,正确的是( )

A.绝缘电阻测量应不小于0.5MΩ
B.FZ型避雷器需做工频放电试验
C.FS型避雷器做工频放电,电压为6~10kV
D.FZ型阀式避雷器应做泄漏电流的测量

A B C D
多选题(每题2分。每题的备选项中,有2个或2个以上符合题意。错选、少选,不得分;。)
12

根据《建筑安装工程费用项目组成》(建标[2003]206号),下列应计入建筑安装工程材料费的有(     )

A.材料原价
B.材料的运输损耗费
C.库存材料盘亏
D.材料运杂费
E.新型材料试验费

A B C D E
13

建设工程职业健康安全与环境管理的特点有(     )

A.复杂性
B.多变性
C.协调性
D.间断性
E.经济性

A B C D E
14

以下列举的事件中,承包商可以提出索赔是(     )

A.施工期间发生强暴雷雨天气,致使施工中断数日
B.工程设计存在缺陷,进行方案修改造成工期拖延
C.采用科学管理措施,工程提前完成
D.业主在支付期限内,延误了支付
E.监理人对于合同文件进行了歧义解释造成费用增加

A B C D E
简答题(请根据背景资料,按要求作答)
15

一、背景
某机电安装公司承建一个生活小区室外热力管网工程安装任务。施工范围是由市政热力管网至各居民住宅楼号室外lm,管线是不通行地沟敷设。该项目的所有施工内容完毕,并与市政热力管网和各楼号热力管网接通后,在进行竣工验收的同时,项目经理部组织整理竣工资料与竣工图汇编工作如下:
(1)收集的工程施工资料的情况包括:施工方案、技术交底及施工日志;管材、阀门和相关部件及绝热材料等物资进行检查检验记录、产品质量合格证;隐蔽工程检查记录,质量检查记录,压力试验记录;设计图纸和设计变更资料的收发记录等。
(2)整理一套设计新图纸和设计变更资料并编绘成竣工图。
(3)在施工资料整理检查时,发现:
1)有两份物资进场检查记录使用了圆珠笔;
2)一份隐蔽工程检查记录未经监理工程师确认签字,查施工日志记载:当时监理工程师到现场检查;
3)其他各种资料内容齐全、有效;记录的编号齐全、有效。

二、问题
1.机电安装工程的施工资料应包括哪些内容?
2.案例中哪些是施工记录?
3.设计图纸和竣工图是否是施工资料?为什么?
4.在资料整理检查时,发现的1)和2)问题应如何处理?

16

一、背景
某安装公司分包了一冶炼厂部分机械设备安装,其中包括8台空气压缩机,10台离心式风机,3台50t桥式起重机,3台水泵,l0台胶带输机,l0台螺旋输机,l0台斗式提升机和两台球磨机的安装,其中风机、胶带及螺旋输送机、提升机、球磨机属于连接工艺线上的设备。合同工期6个月。工程进入试运转阶段发生下列事件:
事件一,由于工期紧,两台球磨机在完成地脚螺栓灌浆、精找后即进行单机无负荷试运转,并利用试运转过程对润滑系统进行冲洗。
事件二,对上报的单机试运转方案中,业主认为部分设备必须进行带负荷试运行,要求补充。
事件三,联动试运转方案业主认为包括的设备不全也未通过。
事件四,无负荷联动试运转和部分未单机试运转的设备一次进行考核。

二、问题
1.根据事件一的描述,两台球磨机单机无负荷试运转存在哪些问题?并说明理由。
2.你认为本案例安装公司所安装的设备中,哪些设备单机空负荷与带负荷可一起试运行。
3.本案例安装公司承担的设备安装中,有哪些设备必须参与联动试车?
4.事件四中的做法是否妥当?简述理由。

17

背景资料
某成品燃料科外输项目,由4台5000m3 成品汽油灌,两台10000m3消防罐,外.输泵和工作压力为4.0Mpa的外输管道及相应的配套系统组成。
具备相应资质的A公司为施工总承包单位。A公司拟将外输管道及配套统施工任务分包给GC2资质的B专业公司,业主认为不妥,随后A公司得业主同意,将土建施工分包给具有相应资源的C公司,其余工程由A公司自行完成。
A公司在进行罐骨环焊缝碳弧气刨清根作业时,采用的安全措施有36V安全电源作为罐内照明电源; 3台气侧机分别由3个开关控制。并共用一个总闸电保护开关;打开罐体的透明孔,入孔和清扫孔,用自然对流方式通风,经安全检查,存在不符合安全规定之处。
管道试压前,项目部全面检查了管道系统,试验范围内的管道已经按照图纸要求完成,焊缝已除锈合格并涂好了底漆:膨胀节已设置了临时约束装置,一块1.6级精度的的压力表已较验合格待用,待试压管道与其他系统已用盲板隔离。项目部在上述检查中发现了几个问题,并出具了整改书,要求作业队限时整改。
由一业主负责的施工图设计滞后,造成C公司工期延误20天,窝工扣失达30万元人民币,C公司向A公司提出工期和费用索赔,A公司以征地由业主负责,C公司应向业主索赔为由,拒绝了C公司的索赔申请。

问题:
1.说明A公司拟将管道系统分包给B单位不妥的理由。
2.指出罐内根清作业中不符合安全规定之外,并阐述正确的作法。
3.管道试压前的检查中发现了哪几个问题?应如何整改?
4.A公司拒绝C公司的索赔是否妥当?说明理由

18

【背景资料】
某安装公司承接一商务楼(地上30层、地下2层)的电梯安装工程,工程有32层32站曳引式电梯8台,工期为90d,开工时间为3月18日,其中6台客梯需智能群控,2台消防电梯需在4月30日交付使用,并通过消防验收,在工程后期作为施工电梯使用。电梯井道的脚手架、机房及层门预留孔的安全技术措施由建筑公司实施。

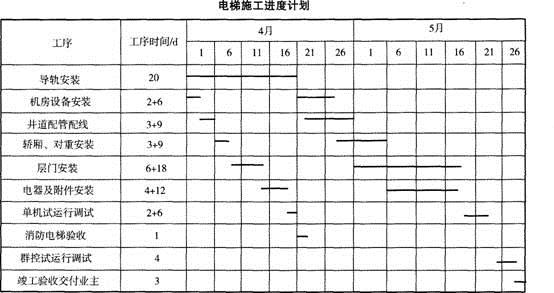

安装公司项目部进场后,将拟安装的电梯工程,书面告知了电梯安装工程所在地的特种设备安全监督部门,并按合同要求编制了电梯施工方案和电梯施工进度计划(见下表)。电梯安装前,项目部对机房的设备基础、井道的建筑结构进行检测,土建施工质量均符合电梯安装要求:曳引电动机、轿厢、层门等部件外观检查合格,并采用建筑塔式起重机及升降机将部件搬运到位。安装中,项目部重点关注了层门等部件的安全技术要求,消防电梯按施工进度计划完成,并验收合格。

施工进行到客梯单机试运行调试时,有一台客梯轿厢晃动厉害,经检查审核,导轨的安装精度没达到技术要求,安装人员对导轨重新校正固定,单机试运行合格,但导轨的校正固定,使单机试运行比原工序多用了3d,其后面的工序(群控试运行调试、竣工验收)均按工序时间实施,电梯安装工程比合同工期提前完工,交付业主。

问题:
1.电梯安装前,项目部应提供哪些安装资料?
2.项目部在机房、井道的检查中,应关注哪几项安全技术措施?
3.消防电梯从开工到验收合格用了多少天?电梯安装工程工期比合同工期提前了多少天?
4.影响导轨安装精度的因素有几个?
5.电梯完工后应向哪个机构申请消防验收?写出电梯层门的验收要求。

19

背景资料;
某工程机械厂(甲方)扩建一动力车间,工作项目共有A、B、C、D、E、F、G、H等B项内容。通过招标,最终确定由某安装公司(乙方)中标,承建动力车间的改造。双方按规定签订了施工承包合同,约定开212 H期为8月16 H。工程开工后发生了如下几项事件:
事件1:因原有设备搬迁拖延,甲方于8月17日才提供全部场地,影响了A、B两项目的正常工作时间,使该两项工作开始时间延误了2d,并使这两项工作分别窝工6、8个工日,C项目未受到影响。
事件2:乙方与租赁商原约定D项目使用的某种机械于8月27日进场,但因运输问题推迟到8月29日才进场,造成D项目实际工作时间增加1d,多用人工7个工日。
事件3:在E项目施工时,因设计变更,造成施工时间增加2d,多用人工14个工日,其他费用增加1.5万元。
事件4:在F项目施工时,因甲供材料出现质量缺陷,乙方施工增加用工6个工日,其他费用1000元,并影响H工序作业时间延长1d,窝工24个工日。
上述事件中,A、D、H三项工作均为关键工作,无机动时间,其余工作有足够的机动时间。

问题:
1.乙方能否就上述每项事件向甲方提出工期补偿和费用补偿要求?试简述其理由。
2.若工程所在地人工费标准为80元/工日,应由甲方给予补偿的窝工人工费标准为50元/工日,施工管理费、利润等均不予补偿。则在该工程中,乙方可得到的合理的经济补偿有哪几项?经济补偿额是多少?
3.制订作业进度计划如何体现施工顺序安排的合理性?
4.对回收材料及不合格材料应如何处理?


20

案例四
背景
某机电安装公司承建一幢写字楼机电安装工程,工程内容包括建筑电气、给水排水、通风空调、电梯等安装。电梯安装后进行运行试验不理想,该工程于2012年6月通过竣工验收后投入使用。
该公司工程部计划在当年11月对此工程进行回访。然而8月份接到业主电话:通风空调机房的新风风管保温接缝处滴水,要求尽快处理。

问题
1.机电安装工程的工程回访一般采用哪些性质的回访?本工程宜采用什么回访?本工程的回访计划宜安排在什么时间较合适?
2.接到业主电话投诉后应怎样处理?
3.电梯安装后应如何进行运行试验?
4.建筑管道工程应进行的试验包括哪些?

剩余时间00:00:00
暂停
