您现在的位置:首页 > 二级建造师 > 考试题库

二级建造师考试题库

2016年01月10日《市政公用工程管理与实务》每日一练

单选题(每题1分。每题的备选项中,只有1个最符合题意)
1

关于路基雨期施工的说法,不正确的是(     )

A.集中力量,快速施工,分段开挖,切忌全面开花或挖段过长
B.坚持当天挖完、填完、压完,不留后患
C.填土路基应按2%~3%以上的横坡整平压实
D.因雨翻浆,用重型压路机重新压实

A B C D
2

水泥混凝土路路面设施。施工时,不设置( )

A.模版
B.传力杆
C.(胀、提)缝板
D.预应力高

A B C D
3

沉井辅助施工时,采用(     )助沉,开气应自上而下,停气应缓慢减压,压气与挖土应交替作业

A.触变泥浆套
B.射水
C.空气幕
D.压重

A B C D
4

强度高,桩与桩之间的连接紧密,隔水效果好,可在地下水位较高的基坑中采用的地铁及轨道工程常见围护结构是(     )围护结构

A.工字钢桩
B.钻孔灌注桩
C.地下连续墙
D.钢板桩

A B C D
5

钻孔灌注桩施工时,为防止塌孔与缩径,通常采取措施之一是(     )

A.控制进尺速度
B.部分回填黏性土
C.全部回填黏性土
D.上下反复提钻扫孔

A B C D
6

某路基压实施工时,产生“弹簧”现象,宜采用的处理措施是(     )

A.增大压实机具功率
B.适量洒水
C.掺生石灰翻拌后压实
D.降低压路机碾压速度

A B C D
多选题(每题2分。每题的备选项中,有2个或2个以上符合题意。错选、少选,不得分;。)
7

下列选项中,属于城市热力管网主要附件的有(     )

A.支吊架
B.阀门井
C.补偿器
D.阀门
E.放散管

A B C D E
简答题(请根据背景资料,按要求作答)
8

【背景资料】
某市政工程公司承建城市主干道改造工程标段,合同金额为9800万元,工程主要内容为:主线高架桥梁、匝道桥梁、挡土墙及引道,如图1所示。桥梁基础采用钻孔灌注桩,上部结构为预应力混凝土连续箱梁,采用满堂支架法现浇施工。边防撞护栏为钢筋混凝土结构。

施工期间发生以下事件:
事件1:在工程开工前,项目部会同监理工程师,根据《城市桥梁工程施工与质量验收规范》(CJJ 2)等确定和划分了本工程的单位(予单位)工程、分部分项工程及检验批。
事件2:项目部进场后配备了专职安全管理人员,并为承重支模架编制了专项安全应急预案,应急预案的主要内容有:事故类型和危害程度分析、应急处置基本原则、预防与预警、经济处置等。
事件3:在施工安排时,项目部认为在主线与匝道交叉部位及交叉口以东主线和匝道并行部位是本工程的施工重点,主要施工内容有:匝道基础及下部结构、匝道上部结构、主线基础及下部结构(含B匝道BZ墩)、主线上部结构,在施工期间需要3次交通导行,因此必须确定合理的施工顺序,项目部经仔细分析,确认施工顺序如图2所示。
①→交通导行→②→交通导行→③→交通导行→④
图2施工作业流程图
另外项目部配置了边防撞栏定型组合钢模板,每次可浇筑防撞护栏的长度为200 m,每4d可周转一次,在上部结构基本完成后开始施工防撞护栏,直至施工完成。

问题
事件1中,本工程的单位(子单位)工程有哪些?

指出钻孔灌柱桩验收的分项工程和检验批。
本工程至少应配备几名专职安全员?说明理由。
补充完善事件2中的专项安全应急预案的内容。
图2中①、②、③、④分别对应哪几项施工内容?
事件3中,防撞护栏的连续施工至少需要多少天?(列式分步计算)

9

案例3:某项目部中标一项燃气管道工程。主管道全长1.615km,设计压力为2.5MPa,采用Φ219×7.9螺旋焊管;三条支线管道长分别为600m、200m、100m,采用Φ89×5无缝钢管。管道采用埋地敷设,平均埋深为1.4m,场地地下水位于地表下1.6m。
项目部在沟槽开挖过程中遇到了原勘查报告未揭示的废弃砖沟,项目部经现场监理口头同意并拍照后,组织人力和机械对砖沟进行了清除。事后仅以照片为依据申请合同外增加的工程量确认。
因清除砖沟造成局部沟槽超挖近1m,项目部用原土进行了回填,并分层夯实处理。
由于施工工期紧,项目部抽调了已经在管理部门工作的张某、王某、李某和赵某4人为外援。4人均持有压力容器与压力管道特种设备操作人员资格证(焊接)焊工合格证书,且从事的工作在证书有效期及合格范围内。其中,张某、王某从焊工岗位转入管理岗3个月,李某和赵某从事管理工作已超过半年以上。

问题:
1.此工程的管道属于高、中、低压中的哪类管道?
2.本工程干线、支线可分别选择何种方式清扫(有气体吹扫和清管球清扫两种方式供选择)?为什么?
3.清除废弃砖沟合同外工程量还应补充哪些资料才能被确认?
4.项目部采用原土回填超挖地沟的方式不正确,正确做法是什么?
5.4名外援焊工是否均满足直接上岗操作条件?说明理由。

10

背景资料

某公司承建一埋地燃气管道工程,采用开槽埋管施工,该工程网络计划工作的逻辑关系见表2-1:

网络计划图中的E1、E2工作为土方回填和敷设警示带,管道沟槽回填土的部位换分为I、II、III区,如图2-2所示

问题:

1. 根据表2-1补充完善图2-1所示的网络计划图(把图2-1绘制到答题卡上作答,在试卷上作答无效)。

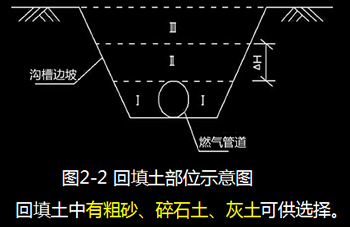

2. 图2-2中△H的最小尺寸应为多少?(单位以mm表示)
3. 在选择的土中,分别指出哪些不能用于Ⅰ、Ⅱ区 的回填?警示带应敷设在哪个区?
4. Ⅰ、Ⅱ、Ⅲ区应分别采用哪类压实方式?
5. 图2-2中的Ⅰ、Ⅱ区回填土密实度最少应为多少?

剩余时间00:00:00
暂停
返回列表 下次再做 下载
答题卡 0 / 10
单选题每题1分 共6题
1 2 3 4 5 6
多选题每题2分 共1题
7
简答题每题20分 共3题
8 9 10
保存进度,下次继续
交卷
网络错误!2. 提交成功! 3.提交失败!
知道了
