多选题(每题2分。每题的备选项中,有2个或2个以上符合题意。错选、少选,不得分;。)
1

以下关于关键工序、关键线路的描述,正确的有(     )

A.关键线路是网络计划所有线路中工序最多的一条线路

B.关键线路是网络计划所有线路中总持续时间最长的线路

C.关键线路是网络计划所有线路中全部由关键工作组成的线路

D.关键线路是网络计划所有线路中全部由总时差最小的工作组成的线路

E.关键线路是网络计划所有线路中工作持续时间最大的那个工作所在的线路

A B C D E
简答题(请根据背景资料,按要求作答)
2

背景资料:

某广场地下车库工程,建筑面积18000㎡。建设单位和某施工单位根据《建设工程施工合同》(示范文本)(GF—1999—0201)签订了施工承包合同,合同工期140d。

工程实施过程中发生了下列事件:

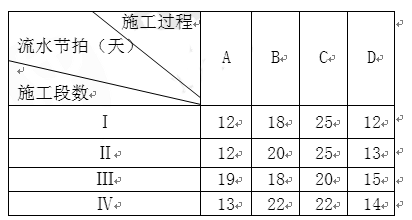

事件一:施工单位将施工作业划分为A、B、C、D四个施工过程,分别由指定的专业班组进行施工,每天一班工作制,组织无节奏流水施工,流水施工参数见下表:

事件二:项目经理部根据有关规定,针对水平混凝土构件模板(架)体系,编制了模板(架)工程专项施工方案,经过施工项目负责人批准后开始实施,仅安排施工项目技术负责人进行现场监督。

事件三:在施工过程中,该工程所在地连续下了6d特大暴雨(超过了当地近10年来季节的最大降雨量),洪水泛滥,给建设单位和施工单位造成了较大的经济损失。施工单位认为这些损失是由于特大暴雨(不可抗力事件)造成的,提出下列索赔要求(以下索赔数据与实际情况相符):   (1)工程清理、恢复费用18万元;   (2)施工机械设备重新购置和修理费用29万元;   (3)人员伤亡善后费用62万元;   (4)工期顺延6d。

问题:

1.事件一中,列式计算A、B、C、D四个施工过程之间的流水步距分别是多少天?

2.事件一中,列式计算流水施工的计划工期是多少天?能否满足合同工期的要求?
