2016年01月17日《市政公用工程管理与实务》每日一练

单选题(每题1分。每题的备选项中,只有1个最符合题意)
1

路基处理的方法中,适用于黏性土、冲填土、粉砂、细砂等土层的是(     )

A.排水固结法
B.振密挤密法
C.换土垫层法
D.置换及拌入法

A B C D
2

隧道与其他建(构)筑物之间所夹土体加固处理的最小厚度满足水平方向1.0 m、竖直方向1.5 m时,适宜采用(     )施工

A.盾构法
B.浅埋暗挖法
C.新奥法
D.明挖法

A B C D
3

关于小导管注浆的说法,错误的是(     )

A.在软弱、破碎地层中凿孔后易塌孔时,必须采用超前小导管支护
B.超前小导管必须配合钢拱架使用
C.在条件允许时,可以在地面进行超前注浆加固
D.在有导洞时,可在导洞内对隧道周边进行径向浇筑加固

A B C D
4

有盖水池的构筑物满水试验程序,正确的是(     )

A.试验准备→水池注水→水池内水位观测→整理试验结论
B.试验准备→水池注水→水池内水位观测→蒸发量测定→整理试验结论
C.水池注水→试验准备→水池内水位观测→整理试验结论
D.水池注水→试验准备→水池内水位观测→蒸发量测定→整理试验结论

A B C D
5

使用年限长,适应繁重交通量,且路面平整、车速高、运输成本低、建设投资高、养护费用少的路面等级是(     )

A.高级路面
B.次高级路面
C.中级路面
D.低级路面

A B C D
多选题(每题2分。每题的备选项中,有2个或2个以上符合题意。错选、少选,不得分;。)
6

在未碾压成型并冷却的沥青路面上,压路机不得进行(     )

A.倒驶
B.转向
C.调头
D.刹车
E.停留

A B C D E
7

施工无抗浮结构设计的水池时,正确的降排水做法有()

A.选择可靠的降低地下水位方法
B.基坑受承压力水影响时,应进行承压水降压计算
C.施工过程中间断降排水
D.有备用降水机
E.降排水应输送至抽水影响半径范围以外的河道或排水管道

A B C D E
简答题(请根据背景资料,按要求作答)
8

案例2:背景资料:
某城市输水管线长4.28km,DN1200钢管,管道埋深约3m,管线位于主干道路的非机动车道上。采用明开槽方法施工,沟槽土质为回填杂土及粉砂土。受交通条件制约,沟槽土方挖运和吊车下管安排在晚10时至次日早6时进行,项目部办理了管线开挖占路手续。现场施工发生如下事件:
1.为吊车下管方便,选择夜间时段移动护栏临时占用一条机动车道,受到市政工程行政主管部门的处罚。
2.项目部对挖掘机司机进行安全技术交底,规定了沟槽开挖宽度、坡度和深度等技术参数,随后进行沟槽开挖,采用液压反铲挖至设计标高。槽底宽1.2m,沟槽放坡。受施工场地限制沟槽土方堆在一侧,堆土高度超过3m,距槽边0.5m。挖土机开挖沟槽时发现有一段废弃的旧排水砖沟,约请监理工程师查看后,项目部进行挖除和基础换填处理。
3.质检员查验准备焊接的管口时,发现有数根钢管坡口范围有锈渍没有清理干净。
4.钢管回填前外施作业队按间距4m对管道加设竖向木支撑后,开始回填作业,因沟槽开挖不直顺,在局部偏窄处,钢管下腋角部和胸腔采用木夯夯实。回填采用挖掘机运粘性土回填,完毕发现管道竖向变形有50mm。

问题
1.事件1做法为何受到处罚,违反了哪些规定?
2.请指出事件2的错误做法并改正
3. 管道坡口施焊应如何处理方能符合规范要求?
4.事件4防止管道变形做法是否正确?如不正确,指出不正确之处,并写出正确做法。

9

背景资料
某市政供热管道工程,供回水温度为95℃/70℃,主体采用直埋敷设。管线经过公共绿地和A公司庭院,A公司院内建筑密集,空间狭窄。

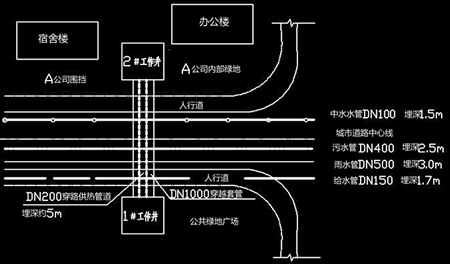

供热管线局部需穿越道路,道路下面敷设有各种管线。项目部拟在道路两侧各设置一个工作坑,采用人工挖土顶管施工,先顶入DN1000mm混凝土管作为过路穿越套管,并在套管内敷设2根DN200mm保温供热管道(保温后的管道外径为320mm)。穿越道路工程所在区域的环境条件及地下管线平面布置如下图所示,地下水位高于套管管底0.2m。

问题:
1. 按照输送热媒和温度划分,本管道属于什么类型的供热管道?
2. 顶管穿越时需要保护哪些建(构)筑物?
3. 顶管穿越地下管线时应与什么单位联系?
4.根据现场条件,顶管应从哪个方向始发?说明理由。
5. 顶管施工时是否需要降水?写出顶管作业对地下水位的要求。
6. 本工程的工作坑土建施工时,应设置哪些主要的安全设施?

10

背景资料
某施工单位承接了一个 4m×20m 简支梁桥工程。桥梁采用扩大基础,墩身平均高10m 。项目为单价合同,且全部钢筋由业主提供,其余材料由施工单位自采或自购。项目部拟就 1 到 3 号排架组织流水施工,各段流水节拍见下表。


根据施工组织和技术要求,基础施工完成后至少 10d 才能施工墩身。施工期间,还发生了如下事件。
事件一:在桥梁扩大基础施工时,基坑水平位移发生较大变形和明显的坍塌征兆,项目经理立即采取了应对措施。
事件二:施工单位准备开始墩身施工时,由于供应商的失误,将一批不合格的钢筋运到现场,致使墩身施工推迟了 10d 开始,承包商拟就此向供应商提出工期和费用索赔。
事件三:水泥采购时,材料员发现实际价格与预算价格相差较大,为避免采购成本大幅增加,对水泥消耗数量进行了控制。
事件四:施工单位经监理工程师批准后将部分盖梁工作分包给 B 公司,监理工程师在验收时发现部分盖梁工程不合格,要求施工单位返工处理。施工单位以监理工程师批准分包为由,认为监理工程师应直接找 B 公司,由 B 公司负责处理。


问题 :
1.计算排架施工的流水工期,并绘制流水横道图。
2.事件一中,项目经理可采取的措施有哪些?
3.针对事件二,承包商是否可以提出工期和费用索赔?说明理由。
4.事件三中,对材料消耗数量和价格的控制,通常采用的措施有哪些?
5.事件四中,施工单位的说法是否正确?说明理由。
