2016年01月26日《市政公用工程管理与实务》每日一练

单选题(每题1分。每题的备选项中,只有1个最符合题意)
1

施工进度计划编制的首要步骤是(     )

A.落实施工组织
B.选择合理施工方案
C.分析影响工程进度的风险
D.采取措施规避风险

A B C D
2

施工精度高,适用各种土层的不开槽管道施工方法是(     )

A.夯管
B.定向钻
C.浅埋暗挖
D.密闭式顶管

A B C D
3

依据规定,注册建造师本人无法修改所签章时施工管理文件时,应有所在企业制定( )签字用章

A.项目安全负责人
B.项目技术负责人
C.注册一级建造师
D.同等资格条件注册建造师

A B C D
多选题(每题2分。每题的备选项中,有2个或2个以上符合题意。错选、少选,不得分;。)
4

地下连续墙施工时,应对泥浆的主要技术性能指标(     )进行检验和控制

A.比重
B.黏度
C.含砂率
D.pH值
E.膨润土含量

A B C D E
5

关于管棚施工的说法,正确的是(     )

A.管棚可适用于软弱、砂砾地层
B.钢管人土端制作成尖靴状或楔形
C.管棚纵向应与隧道纵向平行
D.钢管打入后,应及时隔孔向钢管内及周围压注水泥浆或水泥砂浆
E.管棚末端应支架在坚硬土层上

A B C D E
简答题(请根据背景资料,按要求作答)
6

【2015年真题】
背景资料

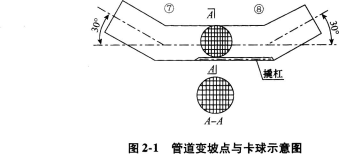

某公司中标承建中压A天然气直埋管线工程,管道直径DN300,长度1.5km,由节点①至节点⑩,其中节点⑦、⑧均为30。的变坡点,如图2-1所示。项目部编制了施工组织设计,内容包括工程概况、编制依据、施工安排、施工准备等。在沟槽开挖过程中,遇到地质勘察时未探明的墓穴。项目部自行组织人员、机具清除了墓穴,并进行换填级配砂石处理。导致增加了合同外的工作量。管道安装焊接完毕,依据专项方案进行清扫与试验。管道清扫由①点向⑩点方向分段进行。清扫过程中出现了卡球的迹象。
根据现场专题会议要求切开⑧点处后,除发现清扫球外,还有一根撬杠。调查确认是焊工为预防撬杠丢失临时放置在管腔内,但忘记取出。会议确定此次事故为质量事故。

问题
1.补充完善燃气管道施工组织设计内容。
2.项目部处理墓穴所增加的费用可否要求计量支付?说明理由。
3.简述燃气管道清扫的目的和清扫应注意的主要事项。
4.针对此次质量事故,说明项目部应采取的处理程序和加强哪些方面的管理?

7

背景资料
某项目部中标一项燃气管道工程。主管道全长为1.615km,设计压力为2.5MPa,采用φ219mm×7.9mm螺旋焊管;三条支线管道长分别为600m、200m、100m,采用φ89mm×5mm无缝钢管。管道采用埋地敷设,平均埋深为1.4m,场地地下水位于地表下1.6m。
项目部在沟槽开挖过程中遇到了原勘查报告未揭示的废弃砖沟,项目部经现场监理口头同意并拍照后,组织人力和机械对砖沟进行了清除。事后仅以照片为依据申请合同外增加的工程量确认。
因清除砖沟造成局部沟槽超挖近1m,项目部用原土进行了回填,并分层务实处理。
由于施工工期紧,项目部抽调了已经在管理部门工作的张某、王某、李某和赵某4人为外援。4人均持有压力容器与压力管道特种设备操作人员资格证(焊接)焊工合格证书,且从事的工作在证书有效期及合格范围内。其中,张某、王某从焊工岗位转入管理岗3个月,李某和赵某从事管理工作已超过半年以上。

问题
1.此工程的管道属于高、中、低压中的哪类管道?
2.本工程干线、支线可分别选择何种方式清扫(有气体吹扫和清管球清扫两种方式供选择)?为什么?
3.清除废弃砖沟合同外工程量还应补充哪些资料才能被确认?
4.项目部采用原土回填超挖地沟的方式不正确,正确做法是什么?
5.4名外援焊工是否均满足直接上岗操作条件?说明理由。

8

【背景资料】
某桥梁工程施工前,施工单位了解工程地点的地形、工程地质、水文地质和水文条件,掌握了地基土壤种类及其物理学性质、各层土的厚度及标志、周围地区地下水位和地面排水情况,并办理了设计提供的控制桩的交接手续。
施工单位为了做好桥梁工程前期质量控制,编制了施工组织设计和施工方案。
施工各阶段由施工单位编制的施工技术文件严格按有关法规规定签字、盖章后,由建设单位与施工单位分别保存。

问题
对设计提供的控制桩,应由谁组织办理交接桩手续?

桥梁工程前期质量控制应做好哪些工作?
施工组织设计的编制依据是什么?
施工组织设计的核心部分是什么?
市政基础设施工程施工技术文件应按怎样的方法进行管理?


9

【背景资料】
项目经理部中标承建某道路工程,原设计是水泥混凝土路面,后因拆迁延期,严重影响工程进度,但业主要求竣工通车日期不能更改。为满足竣工通车日期要求,业主更改路面结构,将水泥混凝土路面改为沥青混凝土路面。对这一重大变更,项目经理在成本管理方面采取了如下应变措施。
(1)依据施工图,根据国家统一定额、取费标准编制施工图预算,然后依据施工图预算打八折,作为沥青混凝土路面工程承包价与业主方签订补充合同,打七折作为沥青混凝土工程目标成本。
(2)对工程技术人员的成本管理责任作了如下要求:质量成本降低额,合理化建议产生的降低成本额。
(3)对材料人员成本管理的以下环节提出了具体要求:①计量验收;②降低采购成本;③限额领料;④及时供货;⑤减少资金占用;⑥旧料回收利用。
(4)要求测量人员按技术规程和设计文件要求,对路面宽度和高度实施精确测量。



问题
对材料管理人员的成本管理责任要求是否全面?如果不全请补充。

对工程技术人员成本管理责任要求是否全面?如果不全请补充。
沥青路面工程承包价和目标成本的确定方法是否正确?原因是什么?
对测量人员的要求正确吗?请从成本控制的角度说明理由。


10

背景资料
某城市道路改建工程,地处交通要道,拆迁工作量大。建设方通过招标选择了工程施工总承包单位和拆迁公司。该施工项目部上半年施工进度报告显示:实际完成工作量仅为计划的1/3左右,窝工现象严重。报告附有以下资料:
(1)桩基分包方的桩位图(包含成孔/成桩记录)及施工日志。
(2)项目部的例会记录及施工日志。
(3)施工总进度和年度计划图(横道图),图上标注了主要施工过程,开、完工时间及工作量,计划图制作时间为开工初期。
(4)季、月施工进度计划及实际进度检查结果。
(5)月施工进度报告和统计报表。报告除对进度执行情况简要描述外,对进度偏差及调查分析为“拆迁影响,促拆迁”。

问题
1.该项目施工进度报告应进行哪些方面的补充和改进?
2.分包方是否应制订施工进度计划,与项目总进度计划的关系是怎样的?
3.该项目施工进度计划应做哪些内容上的调整?
4.指出该项目施工进度计划编制必须改进之处。
5.指出该项目施工进度计划的实施和控制存在哪些不足之处。
