单选题(每题1分。每题的备选项中,只有1个最符合题意)
1

为验证拟定的焊件工艺的正确性所进行的试验过程及结果评价是(     )

A.焊接作业卡
B.焊接工艺评定
C.焊接质量证明文件
D.焊接作业规程

A B C D
2

临时用电的准用程序中包括:①协助业主向当地电业部门申报用电方案;②经电业部门检查、验收和试验,同意送电后送电开通;③对施工项目进行检查、验收,向电业部门提供相关资料,申请送电;④进行临时用电设备、材料的采购和施工。其正确的准用程序是(      )

A.①一③一④一②
B.③一④一①一②
C.①一④一③一②
D.④一③一①一②

A B C D
多选题(每题2分。每题的备选项中,有2个或2个以上符合题意。错选、少选,不得分;。)
3

通风空调系统调试的主要内容(     )

A.严密性试验
B.单机试运行
C.系统无生产负荷联合试运转
D.漏光法测试
E.风量测试

A B C D E
简答题(请根据背景资料,按要求作答)
4

一、背景
某地方企业投资兴建一自动化程度较高的橡胶厂,安装单位单机无负荷试运转结束后,由于连锁、报警系统暂未到货,无法进行无负荷联动试运行。该地方企业投产心切,提出连锁、报警暂不投入使用,就这样在关键岗位操作人员尚不熟悉的情况下投料运行。运行过程中发生了火灾,因处置不当,五小时才扑灭大火,投料运行被迫中止。经事故调查组深入调查,认为事故直接原因是操作工误操作,造成输料管工作压力过大,导致一法兰口发生泄漏,高温易燃的物料泄露直接引起火灾。地方政府要求停产整顿,待条件完全成熟后,严格按试运转程序进行。

问题
1.造成岗位工误操作的技术原因有哪些?应采取哪些措施?
2.进入投料运行后,是否可以解除连锁及报警系统?为什么?
3.通过本案例事故,在修复和今后生产运行过程中,重点应注意哪些?
4.试运转的程序有哪些?

5

一、背景
某施工单位承接一项200MW火力发电厂全部机电安装工程,工程内容包括:锅炉机组、汽轮发电机组、厂变配电站、化学水车间、制氢车间、空气压缩车间等。其中锅炉汽包重102t,安装位置中心标高为52.7m;发电机定子158t(不包括两端罩),安装在标高 10.00m平台上。且汽机车间仅配置一台75/20t桥式起重机;压力容器和管道最高工作压力为13.73MPa。由于工期紧和需要节约成本,水冷壁安装第一次采用地面组合整体柔性吊装新工艺。由于该项目经理部注重项目成本各阶段的控制,对成本控制的内容责任落实,重点突出,方法得当,并定期开展“三同步”检查活动,因此工程竣工后取得了较好的经济效益。

问题
1.在施工过程中如何对项目人工成本进行控制?本工程项目中应以哪项成本内容为主要控制内容?
2.按施工项目成本构成如何对材料费成本进行分析?
3.汽机间热力管线钢管用量大,编制两套工艺管线安装施工方案,两套方案的计划用工日数均为2500个,预算日平均工资为50元,计划用钢材500t,计划价格为7000元/t。方案甲为买现货,价格为7100元/t,方案乙为第15天后取货,价格为6800元/t。如按方案乙实行,则工人窝工150工日,机械台班费需增加20000元,现场管理费需增加15000元。通过进度分析,方案甲和方案乙两种情况均不影响工期。试用因素分析法分析最低工程成本。该施工单位决定采用哪种工艺管线方案?
4.本工程应对哪些施工方案进行技术经济比较9

6

背景资料:
某涉外投资拟建一宾馆工程项目,由外方出资85G,中国方出资15G,总投资为1800万美元,该项目包括15个单项工程,并含有特种设备。由于工期紧,招标过程很短,从发招标文件到收投标文件仅10d时间。招标图纸设计较粗,没有施工详图,工程量表由业主提出目录,工作量由投标人计算并报单价,最终评标核定总价。
合同采用固定总价合同形式,要求报价中的材料价格调整独立计算。共有10家中国公司参加投标,第一次收到投标文件后,发现各企业都用国内的概预算定额分项和计算价格,未按照招标文件要求报出完全单价,也未按招标文件的要求编制投标文件,使投标文件的分析十分困难。故业主退回投标文件,要求重新报价。这时有5家退出竞争。这样经过四次反复退回投标文件重新做投标报价,才勉强符合要求。业主A方最终决定我国某承包公司B(以下简称B方)中标。
本工程采用固定总价合同,合同总价为1751.8万元人民币(其中包括不可预见风险费120.0万元)。本工程合同条件选择是在投标报价之后,由A方与B方议定。A方坚持用ICE,即英国土木工程师学会颁布的标准土木工程施工合同文本;而B方坚持使用我国的示范文本。A方认为示范文本不完备,不符合国际惯例,可执行性差。最后由A方起草合同文本,基本上采用ICE的内容,增加了示范文本的几个条款。2005年6月23日A方提出合同条件,6月24日双方签订合同。
工程结束时双方结算时出现差异,主要差异是:
由于招标图纸较粗略,A方在招标文件中没给出工作量,由B方计算工程量,而B方计算的数字都很低。如:由于缺少施工详图,承包商报价时预算402t钢筋,而按后来颁发的详细的施工图核算应为约720t。施工中,由于工程变更又增加了290t,即整个工程实际用量约1010t。由于为固定总价合同,A方认为详细的施工图用量与8方报价之差318t,合计价格100多万元是B方报价的失误,或为获得工程而作出的让步,在任何情况下不予补偿。
在工程施工中B方现场人员发现缺少设备基础安装图纸,审查报价发现漏报了该基础价格约30万人民币。分析责任时,B方的预算员坚持认为,在招标文件中A方漏发了基础图,而A方代表坚持是B方的预算工程师把基础图弄丢了。由于采用固定总价合同,B方最终应承担损失。

问题:
1.本工程采用固定总价合同的方式是否合理?为什么?
2.招标文件图纸资料不全导致报价不准是哪一方的责任?为什么?
3.招标人在本次招投标工作中存在哪些不妥之处?
4.投标人如何避免废标?


7

背景资料:
某机电设备安装公司经邀请招标投标,获得某厂生产线的机电设备安装工程,并与业主签订了施工合同。合同规定工程范围、工期、质量标准、安全环境要求。其中质量标准和要求按部颁标准执行,主要材料如钢材、电缆、φ50以上的管道阀门等由业主提供,安装现场的协调由安装公司负责等。施工过程中发生下列事件:
事件1,由于安装公司任务饱和,人员机具调动不开,仅派十多名现场管理人员组成项目管理班子,把工程分包给四个均有资质的施工队伍,且都有营业执照。为保证工程质量,分包合同中把质量标准统一提高到企业内控标准,分包单位提出异议。
事件2,施工现场因道路、场地问题经常发生停工窝工,分包单位找安装公司解决,安装公司回复自行协商解决。
事件3,厂区工程的主电缆未按时到场,拖延工期5d,分包单位找安装公司索赔窝工费用和要求工期顺延,安装公司认为不是自己造成的,让分包单位直接找业主协商。
事件4,分包单位为抢工期,将业主送至现场的电缆和管道阀门未经检查便施工。

问题:
1.事件1中分包商可能提出哪些异议?安装公司应怎样处理?
2.事件2的施工现场道路和场地问题应该由谁负责解决?为什么?
3.事件3中分包单位要求索赔窝工费和工期顺延是否合理?应怎样解决?
4.事件4中分包单位对业主提供材料未经检查就用于施工的做法是否妥当?材料进场验收有何要求?


8

(一)背景资料某安装公司总包氮氢压缩分厂全部机电安装工程,其中氮氢压缩机为多段活塞式,工作压力为32MPa,电体和压缩机本体分为两件进场,现场用齿式联输器连接,压缩机系统的管道随机组订货,现场组装试验。开工前,安装公司决定压缩机系统的机械设备,电气自动化,管道等主体工程由本单位自行安装,防腐保温及其其他非主体工程分包给具有相应资质的分包单位承担,安装公司对分包工程从技术,质量,安全,进度,工程款支付等进行施工全工程的管理。施工前,施工方案编制人员向施工作业人员作了分项,专项工程的施工交底,由于交底内容全面,重点突出,可操作性强,故施工中效果明显工程进展顺利。试运行阶段,一台压缩机振动较大,经复查土建无施工质量问题,基础无下沉;设备制造质量全部合格;复查安装记录;垫铁设置合理且规定定位焊接,一、二次灌浆均符合质量要求;测量仪器精度合格,各种环境因素对安装无影响,建设单位要求安装公司进一步认真复查并处理。

问题:1.压缩机系统的管道,按压力分应属于哪一类?应进行哪些试验?
2.对分包工程管理的主要依据有哪些?
3.施工方案交底主要包括哪些内容?
4.根据背景资料分析可能引起压缩机振动大的原因,应由哪个单位承担责任?

9

背景

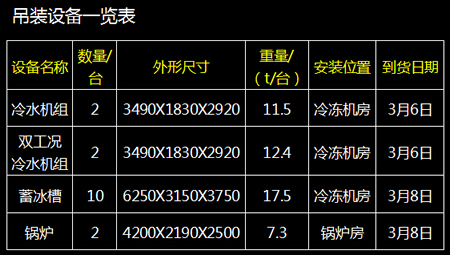

某建筑空调工程中的冷热源主要设备由某施工单位吊装就位,设备需吊装到地下一层(-7.5m),再牵引至冷冻机房和锅炉房就位。施工单位依据设备一览表(见下表)及施工现场条件(混凝土地平)等技术参数进行分析、比较,制定了设备吊装施工方案,方案中选用KMK6200汽车式起重机,起重机在工作半径19m、吊杆伸长44.2m时,允许载荷为21.5t,满足设备的吊装要求。锅炉房的泄爆口尺寸为9000m×4000m,大于所有设备外形尺寸,设置锅炉房泄爆口为设备的吊装口,所有设备经该吊装口吊入,冷水机组和蓄冰槽需用卷扬机牵引到冷冻机房就位。

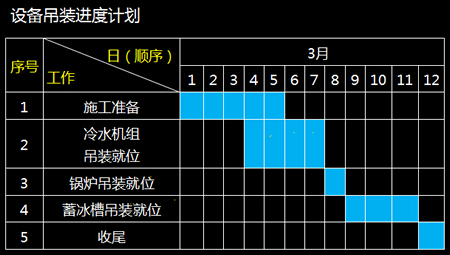

在吊装方案中,绘制了吊装施工平面图,设置吊装区,制定安全技术措施,编制了设备吊装进度计划(见下表)。施工单位按吊装的工程量及进度计划配置足够的施工作业人员。



问题
1、设备吊装工程中应配置哪些主要的施工作业人员?
2、起重机的站立位置的地基应如何处理?
3、指出进度计划中设备吊装顺序不合理之处?说明理由并纠正。
4、在设备的试吊中,应关注哪几个重要步骤?

10

分析该变压器烧毁的原因。根据公司安全生产责任制,该工程项目部领导应分别承担何种性质的安全生产责任?

分析该变压器烧毁的原因。根据公司安全生产责任制,该工程项目部领导应分别承担何种性质的安全生产责任?
