2016年02月09日《市政公用工程管理与实务》每日一练

单选题(每题1分。每题的备选项中,只有1个最符合题意)
1

钢筋宜在(     )状态下弯制

A.低温
B.常温
C.高温
D.无要求

A B C D
2

下列方法中(     )不属于污水二级处理方法

A.活性污泥法
B.生物膜法
C.混凝沉淀
D.氧化沟

A B C D
3

关于燃气管道防腐前的外观检查和测量说法,正确的是(     )

A.焊缝表面应无裂纹、夹渣等缺陷
B.钢管弯曲度应大于钢管长度的0.2%
C.管材表面局部凹凸应小于1.5 mm
D.管道椭圆度应等于钢管外径的0.1%

A B C D
多选题(每题2分。每题的备选项中,有2个或2个以上符合题意。错选、少选,不得分;。)
4

夯管锤的锤击力应根据(     ),结合工程地质、水文地质和周围环境条件,经过技术经济比较后确定

A.管径
B.钢管力学性能
C.管道长度
D.管道材质
E.管道防腐等级

A B C D E
5

常用的给水处理工艺有(     )

A.过滤
B.浓缩
C.消毒
D.软化
E.厌氧消化

A B C D E
6

当(     )时,应挖出管道,并会同设计单位研究变形超标的处理

A.球墨铸铁管道的变形率超过3%
B.化学建材管道变形率超过5%
C.钢管管道的变形率超过3%
D.球墨铸铁管道变形率超过2%,但不超过3%
E.化学建材管道变形率超过3%,但不超过5%

A B C D E
简答题(请根据背景资料,按要求作答)
7

【2010年真题】
背景资料
A公司中标的某城市高架跨线桥工程,为15跨25m预应力简支梁结构,桥面宽为22m;采用 1200钻孔灌注桩基础,埋置式承台,Y形独立式立柱。工程工期210d,中标价2850万元。经过成本预测分析,项目目标成本为2600万元,其中管理成本(间接成本)占10%。根据总体安排,组建了以二级注册建造师(市政公用工程专业)王某为项目负责人的管理班子。施工过程中发生如下事件:
事件1:编制目标成本时发现投标报价清单中灌注桩单价偏高,桥面沥青混凝土面层单价偏低。
事件2:工程开工两个月后,因资金不足,贷款500万元,共支付利息30万元。
事件3:某承台开挖基坑时发现文物,按上级有关部门要求停工30d,导致总工期拖延10d,未发生直接成本损失。

问题
1.王某担任本工程项目负责人符合建造师管理有关规定吗?说明理由。
2.试用不平衡报价法解释事件1中A公司投标报价的做法。
3.本项目利息支出应计入哪类成本?项目目标成本中直接成本是多少?
4.针对事件3,项目部可以提出哪些索赔要求?说明理由。

8

背景材料

某公司承建的市政桥梁工程中,桥梁引道与现有城市次干道呈T型平面交叉,次干道边坡坡率1:2,采用植草防护:引道位于种植滩地,线位上现存池塘一处(长15m,宽12m,深1.5m);引道两侧边坡采用挡土墙支护;桥台采用重力式桥台,基础为φ120cm混凝土钻孔灌注桩。引道纵断面如图2-1所示,挡土墙横截面如图2-2所示。

项目部编制的引道路堤及桥台施工方案有如下内容:
(1)桩基泥浆池设置于台后引道滩地上,公司现有如下桩基施工机械可供选用:正循环回转钻、反循环回转钻、潜水钻、冲击钻、长螺旋钻机、静力压桩机

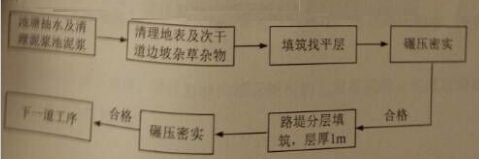

(2)引道路堤在挡土墙及桥台施工完成后进行,路基用合格的土方从现有城市次干道倾倒入路基后用机械摊铺碾压成型。施工工艺流程图如下:

9

【背景资料】
A公司承建城市道路改扩建工程,其中新建一座单跨简支桥梁,节点工期为90d,项目部编制了网络进度计划如下图所示。公司技术负责人在审核中发现该施工进度计划不能满足节点工期要求,工序安排不合理。要求在每项工作作业时间不变,桥台钢模板仍为一套的前提下对网络进度计划进行优化。桥梁工程施工前,由专职安全员对整个桥梁工程进行了安全技术交底。
桥台施工完成后在台身上发现较多裂缝,裂缝宽度为0.1~0.4mm,深度为3~5mm。
经检测鉴定,这些裂缝危害性较小,仅影响外观质量,项目部按程序对裂缝进行了处理。

问题
绘制优化后的该桥施工网络进度计划,并给出关键线路和节点工期。

针对桥梁工程安全技术交底的不妥之处,给出正确做法。
按裂缝深度分类背景资料中的裂缝属哪种类型?试分析裂缝形成的可能原因。
给出背景资料中裂缝的处理方法。

10

背景资料
某市政工程基础采用明挖基坑施工,坑壁采用网喷混凝土加固。A公司中标后把基坑部分擅自分包给不具备安全资质的B公司。B公司开挖施工时把大量挖土弃置于基坑顶部,建设单位及监理单位发现后对B公司劝阻,但B公司不予理会;基坑施工时为加快进度,B公司采用了一次开挖到底,再一起加固的方案。

在基坑施工至5m深时,基坑变形速率明显加快,坑顶处土层出现大量裂缝,B公司对此没有在意,继续加快开挖速度。不久,基坑出现坍塌凶兆,B公司马上组织民工抢险加固,但已经于事无补,基坑坍塌造成5死3伤的重大事故。

问题:
1. B公司采用的基坑开挖方案是否合乎技术要求?说明理由。
2. 写出本工程基坑施工时存在的安全隐患。
3. 引起本次事故的最主要原因是什么?
4. 项目经理在基坑应急措施上犯了哪些重大错误最终导致了事故的发生?

剩余时间00:00:00
