2017年03月21日《市政公用工程管理与实务》每日一练

单选题(每题1分。每题的备选项中,只有1个最符合题意)
1
垃圾填埋场泥质防水技术的核心是(     )施工技术
A. 选择原材料配合比
B. 严格控制压实度
C. 掺加膨润土的拌合土层
D. 分层压实
A B C D
2
单侧壁导坑法,侧壁导坑宽度一般不宜超过(     )倍洞宽
A. 0.8
B. 0.7
C. 0.6
D. 0.5
A B C D
3
某新建道路,全线经过农田,腐殖土厚度0.3m,该道路地表土属于( )
A. 一类土(松软土)
B. 二类土(普通土)
C. 三类土(坚土)
D. 四类土(砂砾坚土)
A B C D
4
填方路基在碾压时应先轻后重,最后碾压机械应为不小于(     )级的压路机
A. 6t
B. 8t
C. 10t
D. 12t
A B C D
5
城镇道路石灰稳定土基层施工时,对石灰要求错误的是(     )
A. 宜采用1~3级的新石灰
B. 可直接使用磨细生石灰
C. 块灰应在使用前2~3d完成消解
D. 消解石灰粒径不得大于20mm
A B C D
6
在旧路上开槽埋管时,沟槽挖掘计算深度通常是指( )
A. 地表标高-管底设计标高
B. 地表标高-管道土基标高
C. 路基标高-管底设计标高
D. 路基标高-管道土基标高
A B C D
多选题(每题2分。每题的备选项中,有2个或2个以上符合题意。错选、少选,不得分;。)
7
深基坑施工中,以提高土体强度和侧向抗力为主要目的的地基加固方法有(     )
A. 水泥土搅拌
B. 换填
C. 高压喷射注浆
D. 注浆
E. 注冷冻剂
A B C D E
8
下列属于焊接工艺方案主要内容的是(     ):
A. 管材、板材性能和焊接材料。
B. 焊接方法。
C. 坡口形式及制作方法。
D. 焊接接头的组对要求及允许偏差。
E. 焊接定位焊和错边量的检查。
A B C D E
9
土质路基压实的原则包括( )
A. 先轻后重
B. 先稳后振
C. 先高后低
D. 先慢后快
E. 轮迹重叠
A B C D E
简答题(请根据背景资料,按要求作答)
10
背景资料:

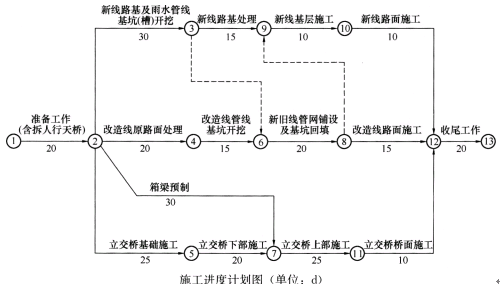

某公司承接了某城市道路的改扩建工程。工程中包含一段长240m的新增路线(含下水道200m)和一段长220m的路面改造(含下水道200m),另需拆除一座旧人行天桥,新建一座立交桥。工程位于城市繁华地带,建筑物多,地下管网密集,交通量大。新增线路部分地下水位在-4.0m处(原地面高程为±0.0m),下水道基坑设计底高程为-5.5m,立交桥上部结构为预应力箱梁,采用预制吊装施工。项目部组织有关人员编写了施工组织设计(其中进度计划见下图),并绘制了一张总平面布置图,要求工程从开工到完工严格按该图进行平面布置。

施工中,发生了如下导致施工暂停的事件:
(1)在新增路线管网基坑开挖施工中,原有地下管网资料标注的城市主供水管和光电缆位于-3.Om处.但由于标识的高程和平面位置的偏差,导致供水管和光电缆被挖断,使开挖施工暂停14d。
(2)在改造路面施工中,由于摊铺机设备故障,导致施工中断7d。项目部针对施工中发生的情况,积极收集进度资料,并向上级公司提交了月度进度报告,报告中综合描述了进度执行情况。
问题:
1.本项目中超过一定规模的危险性较大的工程有哪些?
2.背景中关于施工平面布置图的使用是否正确?说明理由。
3.计算工程总工期,并指出关键线路(指出节点顺序即可)。
4.分析施工中先后发生的两次事件对工期产生的影响。如果项目部提出工期索赔,应获得几天延期?说明理由。
5.补充项目部向企业提供月度施工进度报告的内容。
