2A320020建筑工程施工进度管理
多选题
简答题
多选题
简答题
多选题(每题2分。每题的备选项中,有2个或2个以上符合题意。错选、少选,不得分;。)
1
以下关于关键工序、关键线路的描述,正确的有( )
A. 关键线路是网络计划所有线路中工序最多的一条线路
B. 关键线路是网络计划所有线路中总持续时间最长的线路
C. 关键线路是网络计划所有线路中全部由关键工作组成的线路
D. 关键线路是网络计划所有线路中全部由总时差最小的工作组成的线路
E. 关键线路是网络计划所有线路中工作持续时间最大的那个工作所在的线路
A
B
C
D
E
简答题(请根据背景资料,按要求作答)
2

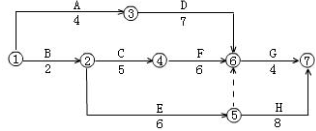

某写字楼工程,地下1层,地上10层,当主体结构已基本完成时,施工企业根据工程实际情况,调整了装修施工组织设计文件,编制了装饰工程施工进度网络计划,经总监理工程师审核批准后组织实施。
问题:
1.指出本装饰工程网络计划的关键线路(工作),计算计划工期。
2.指出本装饰工程实际关键线路(工作),计算实际工期
3
某广场地下车库工程,建筑面积18000m
2
。建设单位和某施工单位根据《建设工程施工合同》(示范文本)(GF—1999—0201)签订了施工承包合同,合同工期140d。
施工单位将施工作业划分为A、B、C、D四个施工过程,分别由指定的专业班组进行施工,每天一班工作制,组织无节奏流水施工,流水施工参数见下表,时间单位:天:
问题:
1.列式计算A、B、C、D四个施工过程之间的流水步距分别是多少天?
2.列式计算流水施工的计划工期是多少天?能否满足合同工期的要求?
剩余时间
00:00:00
暂停
返回列表
下次再做
下载
答题卡
0
/
3
多选题
每题2分 共1题
1
简答题
每题20分 共2题
2
3
保存进度,下次继续
交卷
继续答题
网络错误!2. 提交成功! 3.提交失败!
知道了
确定交卷
谢谢提醒,继续
