背景资料

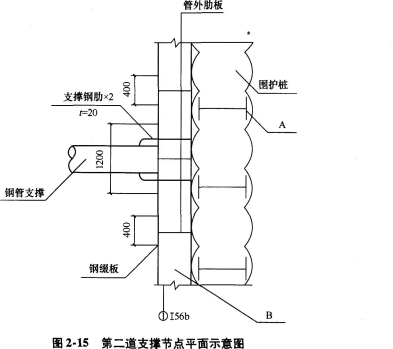

某施工单位中标承建过街地下通道工程,周边地下管线较复杂,设计采用明挖顺作法施工,通道基坑总长为80m,宽为12m,开挖深度为10m;基坑围护结构采用SMW工法桩、基坑深度方向设有两道支撑,其中第一道支撑为钢筋混凝土支撑,第二道支撑为φ600×10mm钢管支撑(图2—15)。基坑场地地层自上而下依次为:2m厚素填土、6m厚黏质粉土、10m厚砂质粉土,地下水位埋深约1.5m。在基坑内布置了5口管井降水。

项目部选用坑内小型挖掘机与坑外长臂挖掘机相结合的土方开挖方案。在挖土过程中发现围护结构有两处出现渗漏现象,渗漏水为清水,项目部立即采取堵漏措施予以处理。堵漏处理造成直接经济损失20万元,工期拖延10d,项目部为此向业主提出索赔:
