2016年03月09日《市政公用工程管理与实务》每日一练

单选题(每题1分。每题的备选项中,只有1个最符合题意)
1

下列支撑形式中,不能周转使用的是(     )

A.现浇钢筋混凝土支撑
B.钢管支撑
C.H型钢支撑
D.工字钢支撑

A B C D
2

穿越铁路的燃气管道的套管一端应装设(     )

A.排气管
B.检漏管
C.放散管
D.排水管

A B C D
3

单位工程、分部工程和分项工程开工前,应对承担施工的负责人或分包方全体人员进行书面技术交底,其执行人为项目(     )

A.负责人
B.生产负责人
C.技术负责人
D.质量负责人

A B C D
4

两条平行暗挖隧道相距小于1倍洞跨时,其开挖面前后错开距离不得小于(     )

A.10m
B.15m
C.20m
D.25m

A B C D
多选题(每题2分。每题的备选项中,有2个或2个以上符合题意。错选、少选,不得分;。)
5

桥梁工程中常用的沉入桩有(     )

A.钢筋混凝土桩
B.人工挖孔桩
C.预应力混凝土桩
D.钢管桩
E.灌注桩

A B C D E
6

关于钻孔灌注桩护筒埋设的说法,正确的有(     )

A.平面位置应准确
B.垂直偏差应符合要求
C.护筒内径与桩径一致
D.护筒埋设深度应大于5m
E.可采用钢护筒

A B C D E
7

水泥混凝土道路的结构层包括(     )

A.路基
B.垫层
C.基层
D.面层
E.封层

A B C D E
8

环形开挖预留核心土法的施工作业有(     )

A.开挖环形拱部
B.架立钢支撑、喷混凝土
C.开挖核心土和下台阶,随时接长钢支撑和喷混凝土、封底
D.整平初次支护
E.二次衬砌作业

A B C D E
9

按CJJ 1—2008规定,下列选项中属于无机结合料定基层质量主控项目的有(     )等

A.配合比
B.动稳定度
C.含水量
D.压实度
E.7d无侧限抗压强度

A B C D E
简答题(请根据背景资料,按要求作答)
10

背景资料

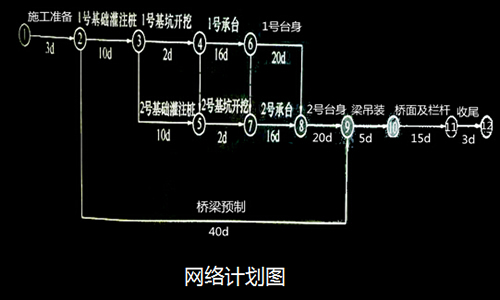

某市政跨河桥上部结构为长13m单跨简支预制板梁,下部结构为由灌注桩基础、承台和台身构成。施工单位按合同工期编制了如下网络计划图,经监理工程师批准后实施。
在施工过程中,发生了以下事件。
事件一:在进行1﹟基础灌注桩施工时,由于施工单位操作不当,造成灌注桩钻孔偏斜,为处理此施工质量事故,造成3万元损失,工期延长了5d。

事件二:工程中所使用的钢材由业主提供,由于钢材进场时间比施工单位要求的日期拖延了4d, 1﹟基础灌注桩未按计划开工,施工单位经济损失2万元。
事件三:钢筋进场后,施工单位认为该钢筋是由业主提供的,仅对钢筋的数量验收后,就将其用于钢筋笼的加工:监理工程师发现后,要求停工整改,造成延误工期3d,经济损失1万元。

问题:
1. 根据网络图计算该工程的总工期,找出关键路线。
2. 事件一、二、三中,施工单位可以索赔的费用和工期是多少?说明索赔的理由。
3. 事件一造成钻孔偏斜的原因可能有哪些?
4. 事件三中监理工程师要求停工整改的理由是什么?
