2016年03月21日《市政公用工程管理与实务》每日一练

单选题(每题1分。每题的备选项中,只有1个最符合题意)
1

施工成本管理的基本流程是(     )

A.成本预测→管理计划→管理决策→过程控制→成本核算→分析和考核
B.成本预测→管理决策→过程控制→管理计划→成本核算→分析和考核
C.成本预测→管理决策→管理计划→过程控制→成本核算→分析和考核
D.成本预测→管理决策→管理计划→成本核算→过程控制→分析和考核

A B C D
2

同一天进场的同一批次、同规格100t预应力钢筋,最少应分为(     )批检验

A.1
B.2
C.3
D.4

A B C D
3

供热管网中,适用垂直位移为零的管道的吊架是(     )

A.刚性吊架
B.导向吊架
C.弹簧吊架
D.滑动吊架

A B C D
4

某路基压实施工时,产生“弹簧”现象,宜采用的处理措施是(     )

A.增大压实机具功率
B.适量洒水
C.掺生石灰翻拌后压实
D.降低压路机碾压速度

A B C D
5

在施工成本目标控制中,最有效的方法之一是按施工图预算实行(     )

A.量人为出
B.两算对比
C.成本核算
D.成本分析

A B C D
6

本、邻桩之间净距小于5m时,应待邻桩混凝土强度达到(     )后,方可进行本桩钻孔

A.3MPa
B.5MPa
C.8MPa
D.10MPa

A B C D
多选题(每题2分。每题的备选项中,有2个或2个以上符合题意。错选、少选,不得分;。)
7

关于大体积混凝土构筑物施工过程中防止裂缝的技术措施,正确的有(     )

A.选用水化热较低的水泥
B.增加水泥用量
C.分层浇筑混凝土
D.控制混凝土坍落度在150±20mm
E.采用内部降温法来降低混凝土内外温差

A B C D E
8

钢筋混凝土结构所用钢筋的(     )等均应符合设计要求和现行国家标准

A.品种
B.等级
C.规格
D.牌号
E.性能

A B C D E
9

不是按热媒分类的热力管网有(     )

A.蒸汽热网
B.一级管网
C.开式系统
D.热水热网
E.直埋敷设管网

A B C D E
简答题(请根据背景资料,按要求作答)
10

背景资料

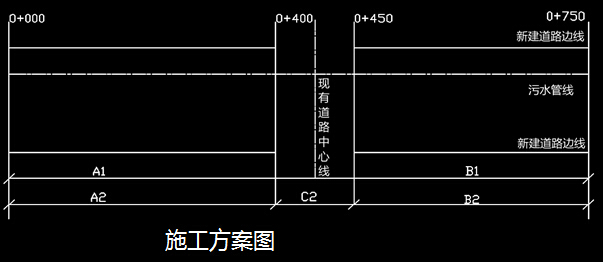

项目部承接的新路下有一条长750m,管道在0 400至0 450处穿越现有道路。设计使用明挖开槽施工。
项目部的方案以现有道路中线(按半幅断路疏导交通)为界将工程分为A1、B1两段施工(见图)并编制施工进度计划,总工期为70天。其中A1(425m)工期为40天。B1(325m)工期为30天,A1段首先具备开工条件。


由于道路繁忙,交通管理部门要求全幅维持交通。按交管部门要求,项目部建议业主将现有道路段即C2段50m改为顶管施工。工期30天,取得了业主同意,在考虑少投入施工设备及施工人员的基础上,重新编制了施工方案和施工进度计划。

问题:
1. 现有道路段即C2段改为顶管施工需要设计单位出具什么文件,该文件上必须有哪些手续方有效?
2. 因现有道路段(C2)施工方法变更,项目重新编制的方案应办理什么手续?
3. 采用横道图法说明作为项目经理应如何安排在70天内完成此项目工程?横道图采用下表(请将横道图复制到答题纸上作答,直接在试卷上作答无效)
