您现在的位置:首页 > 二级建造师 > 考试题库

二级建造师考试题库

2021年二级建造师《建筑工程与实务》真题及答案

单选题(每题1分。每题的备选项中,只有1个最符合题意)
1

有框玻璃板隔墙的工艺顺序是()

A. 嵌缝打胶一墙位放线一安装框架一 安装玻璃

B.墙位放线一安装玻璃一嵌缝打胶- -安装框架

C.墙位放线一安装框架一安装玻璃一嵌缝打胶

D.墙位放线一嵌缝打胶一安装框架一 安装玻璃

A B C D
2
当日平均气温高于30°C时,混凝土的入模温度不应高于()。

A.20°C

B.25°C

C.30°C

D.35°C

A B C D
3
发包人提出设计变更时,向承包人发出变更指令的是( )。

A.监理人

B.发包人

C.设计人

D.承包人

A B C D
4
下列作业中,属于二级动火作业的是()

A.危险性较大的登高焊 割作业

B.一般性登高焊割作业

C.有易燃物场所的焊接作业

D.有限空间内焊接作业

A B C D
5
高度超过24的建筑工程, 临时消防竖管的管经不小于()。

A.DN40

B.DN50

C.DN65

D.DN75

A B C D
6
下列施工作业中,易产生手臂振动职业病的是( )

A.油漆作业

B.风钻作业

C.电焊作业

D.模板作业

A B C D
7
现场临时用电施工组织设计的组织编制者是()。

A.项目经理

B.项目技术负责人

C.土建工程技术人员

D.电气工程技术人员

A B C D
8
正三角形边框是黑色、背景为黄色、图形是黑色的标志是()

A.警告标志

B.禁止标志

C.指令标志

D.提示标志

A B C D
9
物料提升机安装至31m高度时,保证其整体稳定的方法是()

A.缆风绳

B.警报装置

C.防护门

D.连墙杆做刚性连接

A B C D
10
下列建筑物需设置避难层的是( )。

A.建筑高度120m的酒店

B.建筑高度90m的办公楼

C.建筑高度80m的医院

D.建筑高度60m的住宅楼

A B C D
11
疏散和安全照明应采用的光源是( )。

A.热辐射光源

B.瞬时启动光源

C.混合光源

D.短波辐射光源

A B C D
12

一般环境中,直接接触土体浇筑的构件,其钢筋的混凝土保护层厚度不应小于( ) mm

A.55

B.60

C.65

D.70

A B C D
13
  下列因素中,对梁的斜截面破坏影响较大的是( )。

A.截面尺寸

B.混凝土强度等级

C.配箍率

D.荷载形式

A B C D
14
下列水泥中,水化热最大的是( )。

A.硅酸盐水泥

B.矿渣水泥

C.粉煤灰水泥

D.复合水泥

A B C D
15
在水下环境中使用的砂浆,适宜选用的胶凝材料是()

A.石灰

B.石膏

C.水泥

D.水泥石灰混合砂浆

A B C D
16
能够重复使用、可塑性好、容易封堵各种不规则形状孔洞的防火堵料是( )。

A.无机防火堵料

B.有机防火堵料

C.防火包

D.防火板

A B C D
17
在楼层内测量放线,最常用的距离测量器具是()。

A.水准仪

B.经纬仪

C.激光铅直仪

D.钢尺

A B C D
18
组织并主持节能分部工程验收工作的是( )。

A.节能专业监理工程师

B.总监理工程师

C.施工单位项目负责人

D.节能设计工程师

A B C D
19
下列措施中,不能减小降水对周边环境影响的是( )。

A.砂沟,砂井回灌

B.减缓降水速度

C.基坑内明排水

D.回灌井点

A B C D
20
关于工程文件归档组卷的说法,正确的是()。

A.采用纯蓝墨水书写

B.内容基本真实

C.电子文档存储采用通用格式

D.归档文件可用复印件

A B C D
多选题(每题2分。每题的备选项中,有2个或2个以上符合题意。错选、少选,不得分;。)
21
下列装修做法形成的荷载作用,属于线荷载的有( )。

A.铺设地砖

B.增加隔墙

C.封闭阳台

D.安放假山

E.悬挂吊灯

A B C D E
22
下列建筑钢材的性能指标中,属于力学性能的有()。

A.拉伸性能

B.冲击性能

C.疲劳性能

D.弯曲性能

E.焊接性能

A B C D E
23
关于建筑装饰用花岗石特性的说法,正确的有()。

A.构造致密

B.强度高

C.吸水率高

D.质地坚硬

E.碱性石材

A B C D E
24
针对大型设备基础混凝土浇筑,正确的施工方法有()。

A.分层浇筑

B.上下层间不留施工缝

C.每层厚度300mm~ 500mm

D.从高处向低处

E.沿长边方向浇筑

A B C D E
25
关于模板的拆除顺序,正确的有()。

A.先支的后拆

B.后支的先拆

C.先拆非承重模板

D.后拆承重模板

E.从下而上进行拆除

A B C D E
26
关于高强螺栓安装的说法,正确的有( )。

A.应能自由穿入螺栓孔

B.用铁锤敲击穿入

C.用锉刀修整螺栓孔

D.用气割扩孔

E.扩孔的孔径不超过螺栓直径的12倍

A B C D E
27
关于装配式结构钢筋套筒濯浆的说法,正确的有()。

A.采用压浆法

B.从上口灌注

C.从下口流出

D.灌浆作业应留影像资料

E.灌浆后24h内不能振动构件

A B C D E
28
下列人员中,可以组织验槽工作的有( )。

A.设计单位项目负责人

B.施工单位项目负责人

C.监理单位项目负责人

D.勘察单位项目负责人

E.建设单位项目负责人

A B C D E
29
关于施工现场污水排放的说法,正确的有( )。

A.现场厕所设置化粪池,并定期清理

B.试验室污水直接排入市政污水管道

C.现场的工程污水处理达标后排入市政污水管道

D.现场雨污水合流排放

E.工地厨房设隔油池,并定期清理

A B C D E
30
下列专项方案中,需进行专家论证的有( )。

A.搭设高度8m以上的模板支撑体系

B.跨度8m的梁,线荷载22kN/m

C.施工高度50m的幕墙工程

D.水下作业

E.开挖深度10m的人工挖孔桩

A B C D E
简答题(请根据背景资料,按要求作答)
31

建设单位投资兴建酒店工程。建筑面积为2.20万平万米。钢筋混凝土框架结构,建设单位编制了招标文件,发布了招标公告,招标控制价为1.056亿。项目实行施工总承包,承包范围为土建、水电、通风空调、消防、装饰装修及园林景观工程。消防及园林景观由建设单位单独发包,主要设备由建设单位采购。先后有13家单位通过了资格预审后参加投标,最终D施工单位以9900.00万元中标。双方按照《建设工程施工合同(示范文本)》(GF-2017-0201)签订了施工总承包合同。部分条款约定为:工程质量合格;实际工程差异在土5% (含士5%)以内时按照工程清单综合单价结算,超出幅度大于5%时按照工程量清单综合单价的0.9倍结算,减少幅度大于5%时按照工程量清单综合单价的1.1倍结算。 幅度大于5%时按照工程量清单综合单价的1.1倍结算。D施工单位中标后正常开展了相关工作:组建了项目经理部;搭建临时设施:制定招采计划,自行将玻璃幕墙分包给符合资质要求、施工能力较强的一家装饰公司负责施工,并签订了专业分包台同;进行项目成本分析、成本目标的制.定。通过分析中标价得知,期间费用为642.00万元,利润为891.00万元,增值税为990.00万元。有两项分项工程完成后,双方及时确认了实际完成工作量。

工程按期进入安装调试阶段时,由于雷电引发了-场火灾,火灾结束后48小时内, D施工单位向项目监理机构通报了火灾损失情况:价值80.00万元的待安装设备报度; D施工单位人员烧伤所需医疗费及误工补偿费35.00万元:租赁施工设备损坏赔偿费15.00万元;必要的现场管理保卫人员费用支出2.00万元;其他损失持核实后另行上报。监理机构审核属实后上报了建设单位。

1、分别按照制造成本法、完全成本法计算该工程的施工成本是多少万元。按照工程施工成本费用目标划分,施工成本有哪几类?

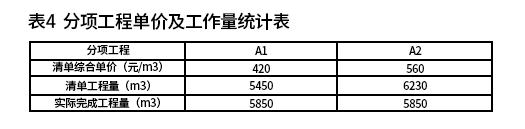

2、分析计算A1、A2分项工程的清单综合单价是否需要调整?并计算A1. A2分项工程实际完成的工作量是多少元。

3、D施工单位在专业分包管理上的做法的那些不妥之处?说明理由。招投标法对此类行为的处罚有哪些?

4、指出在火灾事故中,建设单位、D施工单位各自应承担哪些损失。(不考虑保险因素)。

32

背景资料 某新建职业技术学校工程,由教学楼、实验楼、办公楼及3栋相同的公寓楼组成,均为钢筋混凝土现浇框架结构,合同中有创省优质工程的目标。施工单位中标进场后,项目部项目经理组织编制施工组织设计。施工部署作为施工组织设计的纲领性内容,项目经理重点对“重点和难点分析”"四新技术应用"等方面进行详细安排,要求为工程创优策划打好基础。施工组织设计中,针对3栋公寓楼组织流水施工,各工序流水节拍参数见表1。

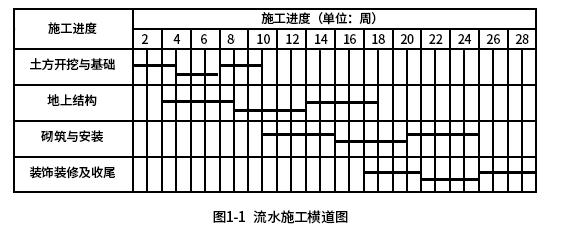

绘制流水施工横道图1-1如下,核定公寓楼流水施工工期满足整体工期要求。

办公楼后浇带施工方案的主要内容有:以后浇带为界,用快易收口网进行分隔:含后浇带区域整体搭设统-的模板支架,后洗带两侧混凝土浇筑完毕达到拆模条件后,及时拆除支撑架体实现快速周转;预留后浇带部位上覆多层板防护防止垃圾进入:待后浇带两侧混凝土龄期达到设计要求的60

天后,重新支设后浇带部位(两侧各延长-跨立杆)底模和支撑,浇筑混凝土,并按规范要求进行养护。监理工程师认为方案存在错误,且后浇带混凝土浇筑与养护描述不够具体,要求施工单位修改完善后重新报批。外墙保温采用EPS板薄抹灰系统,由EPS板、耐碱玻纤网布、胶粘剂、薄抹灰面层、饰面涂层等组成,其构造图1-2如下。

1、除背景材料中提及的“重点和难点分析“四新技术应用”外,施工部署的主要内容还有哪些?

2、写出流水节拍参数表中: A、C对应的工序关系,B、D对应的时间。

3、指出办公楼.后浇带施工方案中的错误之处。后浇带混凝土浇筑及养护的主要措施有哪些?

4、分别写出图1-2中数字代号所示各构造做法的名称。

33

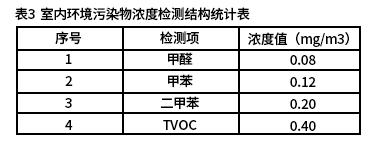

背景资料 某住宅工程,建筑面积1.2万平方米,地下1层,地上12层,剪力墙结构。公共区域及室内地面装惨为石材,墙,顶饰面均为涂料。工程东侧距基坑上口线处有一-座六层者旧砖混结构住宅,市政管线从两建筑间穿过,为了保证既有住宅的安全项目部对东侧边坡采用钢筋混凝土排桩支护,其余部位采用喷锚支护。项目部制定了基坑支护监测方案,对基坑支护结构和周围环境进行监测,周園环境监测包含基坑外地形变形监测等内容。方案报送监理工程师批准后实施。基础底板混凝土量较大,项目部决定组织夜间施工,因事先准备不足,施工中被附近邻居投诉,后经协调取得了大家谅解。 地下室管道安装时,一名工人站在2.2m高移动平台上作业,另一名工人。。协助其工作,安全完成了工作任务。该住宅工程竣工验收前。按照规定对室内环境污染物浓度进行监测,检测结果及数值如下:

1、基坑工程监测方案中,对周围环境监测还应有哪些监测内容?

2、写出夜间施工规定的时间区段和噪声排放最大值。夜间施工前应进行哪些准备工作?

3、在该高度移动平台上作业是否属于高处作业?高处作业分为几个等级?高处作业人员必备的个人安全防护用具、用品有哪些?

4、根据控制室内环境污染的不同要求,该建筑属于几类民用建筑?符台规范要求的检测项有哪些?还应检测哪些项目?

34

背景资料: 某新建住宅工程,建筑面积 1.5 万平方米,地下 2 层,地上 11 层,钢筋混凝土剪力墙结 构,室内填充墙体采用蒸压加气混凝土砌块,水泥砂浆砌筑。室内卫生间采用聚氨酯防水涂料, 水泥砂浆粘贴陶瓷饰面板。 一批φ8 钢筋进场后,施工单位及时通知见证人员到场进行取样等见证工作,见证人员核 查了检测项目等有关见证内容,要求这批钢筋单独存放,待验证资料齐全,完成其他进场验证 工作后才能使用。 监理工程师审查“填充墙砌体施工方案”时,指出以下错误内容:砌块使用时,产品龄期 不小于 14d;砌筑砂浆可现场人工搅拌;砌块使用时提前 2d 浇水湿润,卫生间墙体底部用灰 砂砖砌 200mm 高坎台;填充墙砌筑可通缝搭砌;填充墙与主体结构连接钢筋采用化学植筋方式, 进行外观检查验收。要求改正后再报。 卫生间装修施工中,记录有以下事项:穿楼板止水套管周围二次浇筑混凝土抗渗等级与原 混凝土相同;陶瓷饰面板进场时检查放射性限量检测报告合格;地面饰面板与水泥砂浆结合层 分段先后铺设;防水层、设备和饰面板层施工完成后,一并进行一次蓄水、淋水试验。 施工单位依据施工工程量等因素,按照一个检验批不超过 300m3砌体,单个楼层工程量较 少时可多个楼层合并等原则,制订了填充墙砌体工程检验批计划,报监理工程师审批。

1.见证检测时,什么时间通知见证人员到场见证?见证人员应核查的见证内容是什么?该 批进场验证不齐的钢筋还需完成什么验证工作才能使用?

2.逐项改正填充墙砌体施工方案中的错误之处。

3.指出卫生间施工记录中的不妥之处,写出正确做法。

4.检验批划分的考虑因素有哪些?指出砌体工程检验批划分中的不妥之处,写出正确做 法。

剩余时间00:00:00
暂停
返回列表 下次再做 下载
答题卡 0 / 34
单选题每题1分 共20题
1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17 18 19 20
多选题每题2分 共10题
21 22 23 24 25 26 27 28 29 30
简答题每题20分 共4题
31 32 33 34
保存进度,下次继续
交卷
网络错误!2. 提交成功! 3.提交失败!
知道了
