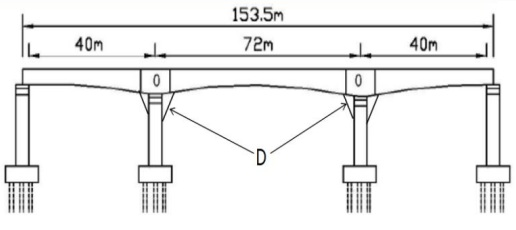

某施工单位中标承建一座跨河三跨预应力混凝土连续梁桥,计算跨度为40+72+40m,全长 153.5m(含两侧梁端至边支座中心各0.75m),梁体采用单箱单室、变截面箱梁,箱梁顶宽 12.6m,底宽6.7m。连续梁结构示意图如图4-1所示,按设计要求,0号块施工完毕后,在其顶 部拼装挂篮,对称浇筑其他节段。

图4-1 连续梁结构示意图 项目部编制了0号块模板支架专项施工方案,支架验收合格后进行堆载预压试验,预压重量为 节段重量和施工总荷载的1.1倍,加载范围为0号墩顶以外底板覆盖范围,翼板范围内不加 载。0号块浇筑完成后,项目部采用挂篮悬臂浇筑法对称施工,其中0号段临时固结构造示意图如 图4-2所示。

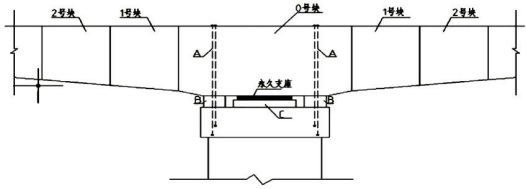

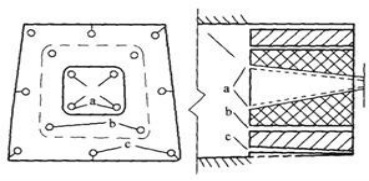

图4-2 0号段临时固结构造示意图 施工中发生了如下事件: 事件一:项目部制定了该桥悬臂浇筑专项施工方案,并指出主要工艺流程为:挂篮前移就位 →①→安装梁段底模及侧模→安装底板及腹板钢筋→梁段底板混凝土浇筑及养护→安装内 模、顶模及腹板内预应力管道→安装顶板钢筋及顶板预应力管道→②→浇筑腹板及顶板混凝 土→检查并清洁预应力管道→③→拆除端模板→穿预应力钢筋→张拉预应力钢筋→④→封 锚。事件二:项目部按照先边跨后次跨再中跨的次序进行合龙,在进行中跨合龙时,选择一天气 温较高的时段进行,合龙混凝土的强度不低于两侧现浇段混凝土的强度。
