您现在的位置:首页 > 二级建造师 > 考试题库

二级建造师考试题库

2016年03月29日《市政公用工程管理与实务》每日一练

单选题(每题1分。每题的备选项中,只有1个最符合题意)
1

设计洪水位、计算通航水位或桥下线路路面至桥跨结构最下缘之间的距离为(     )

A.桥下净空高度
B.建筑高度
C.容许建筑高度
D.净矢高

A B C D
2

关于沟槽开挖下列说法错误的是(     )

A.当沟槽挖深较大时,应按每层2.5m进行分层开挖
B.采用机械挖沟槽时,沟槽分层的深度按机械性能确定
C.在沟槽边坡稳固后设置供施工人员上下沟槽的安全梯
D.槽底原状地基土不得扰动

A B C D
3

与基坑明挖法相比,盖挖法施工最显著的优点是(     )

A.施工成本低
B.出土速度快
C.围护变形小
D.可尽快恢复交通

A B C D
4

不同种类、不同材质、不同结构管道抢修方法不尽相同。如预应力钢筋混凝土管一般可用(     )后再用卡盘压紧固定。

A.补焊或盖压补焊
B.补麻、补灰
C.两合揣袖
D.转换接口连接

A B C D
5

关于箱涵项进施工的做法,错误的是(     )

A.由上向下开挖
B.不超前挖土
C.逆坡挖土
D.严禁扰动基底土壤

A B C D
6

沥青混凝土面层的磨耗层应使用(     )沥青混凝土

A.粗粒式
B.中粒式
C.细粒式
D.砂粒式

A B C D
多选题(每题2分。每题的备选项中,有2个或2个以上符合题意。错选、少选,不得分;。)
7

下列路基质量验收属于主控项目的有(     )

A.横坡
B.宽度
C.压实度
D.平整度
E.弯沉值

A B C D E
8

关于沉井刃脚垫木铺设的要求,正确的有(     )

A.应使刃脚底面在同一水平面上,并符合设计起沉标高的要求
B.平面布置要均匀对称
C.每根垫木的长度中心应与刃脚底面中心线重合
D.每根垫木的长度中心应落在刃脚底面外圆周线上
E.定位垫木的布置应使沉井有对称的着力点

A B C D E
简答题(请根据背景资料,按要求作答)
9

案例2:背景资料:
某新建燃气管道工程管沟敷设施工,管线全长3.5km,钢管公称直径400的管道,管壁厚8mm,压力为为1.6MPa。管道支架立柱为槽钢焊接,槽钢厚8mm,角板厚10mm。设计要求,焊缝厚度不得小于管道及连接件的最小值。总承包单位负责管道结构、固定支架及导向支架立柱的施工,热机安装分包给专业公司。
热机安装单位的6名焊工同时进行焊接作业,其中焊工甲和焊工乙一个组,二人均具有省质量技术监督局颁发的“特种作业设备人员证”,并进行了焊前培训和安全技术交底。焊工甲负责管道的点固焊、打底焊及固定支架的焊接,焊工乙负责管道的填充焊及盖面焊。
热机安装单位质检人员根据焊工水平和焊接部位按比例要求选取焊口,进行射线探伤抽检,检查发现焊工甲和焊工乙合作焊接的焊缝有两处不合格。经一次返修后复检合格。

问题
1.请问该燃气管道属于什么级别?请说明分级限制条件。
2.进入现场施焊的焊工甲、乙应具备哪些条件?
3.质检人员选取抽检焊口有何不妥之处?请指出正确做法。
4.根据背景资料,焊缝返修合格后,对焊工甲和焊工乙合作焊接的其余焊缝应该如何处理?请说明
5.指出该燃气管道如何进行防腐并说明理由。

10

背景资料

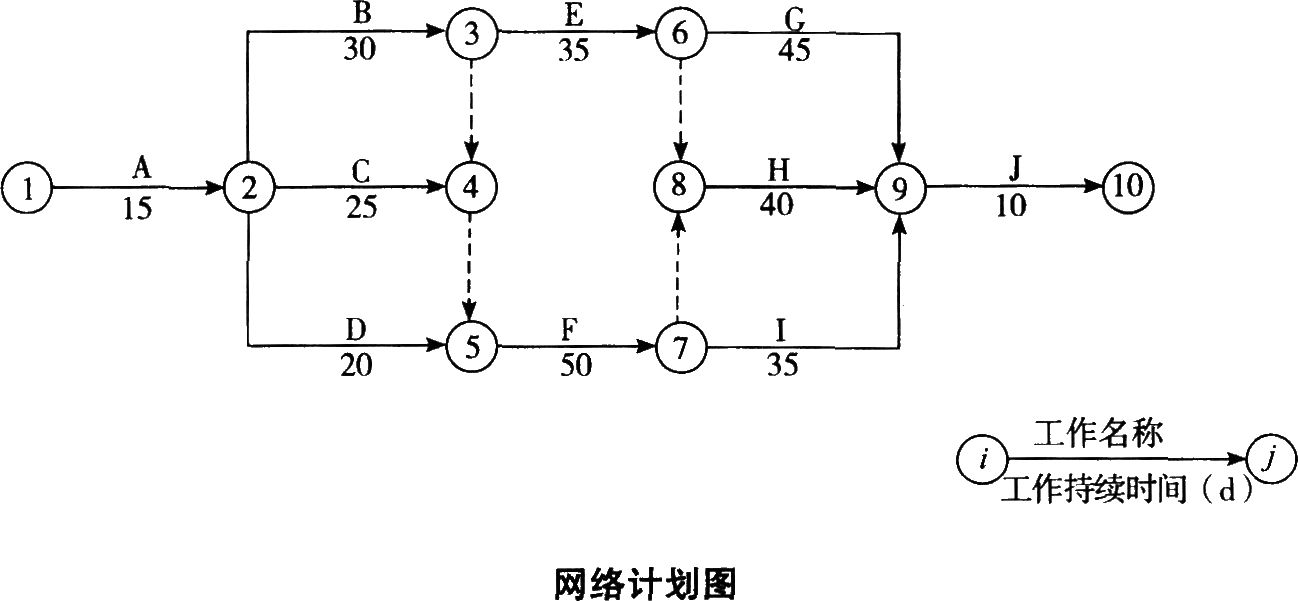

某施工单位承接了某桥梁工程,施工单位按照合同工期要求编制了如下图所示的网络计划(时间单位:d),并经监理工程师批准后实施。
在实施过程中,发生了如下事件:

事件1:工作D(1号台基础)施工过程中,罕见特大暴雨天气使一台施工机械受损,机械维修花费2万元,同时导致工作D实际时间比计划时间拖延8d。
事件2:施工单位租赁的施工机械未及时进场,使工作F(1号台身)实际时间比计划时间
拖延8d,造成施工单位经济损失2000 元/d。
事件3:业主变更设计,未及时向施工单位提供图样,使工作E(0号台身)实际时间比计划时间拖延15d,造成施工单位经济损失1600元/d。

问题
1.根据网络图计算该工程的总工期,并指出关键路线。
2.分别分析事件1、2、3对总工期的影响,并计算施工单位可获得的工期补偿。
3.分别分析施工单位能否就事件1、2、3导致的损失向业主提出索赔,说明理由,并计算索赔金额。
