背景资料: A 公司中标一升压站安装工项目。因项目地处偏远地区,升压站安装需要建设施工临时用 电工程。A 公司将临对用电工程分包给 B 公司施工。临时用电工程内容:电力变压器(100*KV), 配电箱安装,架空线路(电杆、导线及附件)施工。
A 公司要求尽快完成施工临时用电工程,B 公司编制了施工临时用电工程作业进度计划(见 表 2),计划工期 30 天,在审批时被监理公司否定,要求重新编制,B 公司在工作持续时间不 变的情况下,将导线架设调整至电杆组立完成后进行。修改了作业进度计划。
B 公司与 A 公司签订安全生产责任书,明确各自安全责任,建立项目安全生产责任体系, 由项目副经理全面领导负责安全生产,为安全生产第一责任人,并由项目总工程师对本项目的 安全生产负部分领导责任。

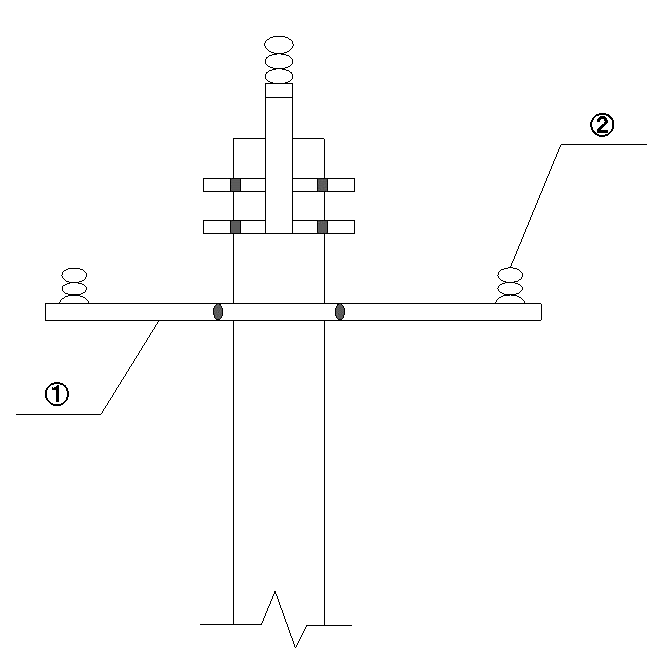

电杆及附件安装(见图 2),导线架设后。在线路试验前,某档距内的一条架空导线因事 故造成断线,B 公司用相同规格导线对断线进行了修复(有 2 个接头)。修复后检查、接头处机 械强度只有原导线的 80%,接触电阻为同长度导线电阻的 1.5 倍。被 A 公司要求返工,B 公司 对断线进行返工修复,施工临时用电工程验收合格。

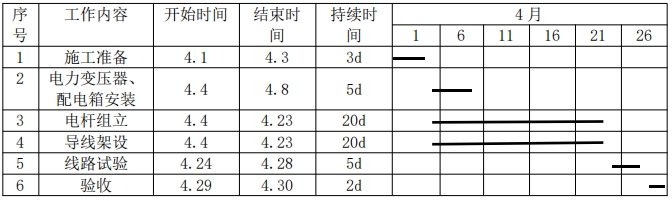

表 2 施工临时用电工程作业进度计划
