2023年二级建造师《建筑工程管理与实务》2天3科真题答案及解析

单选题(每题1分。每题的备选项中,只有1个最符合题意)
1
描述我国规范抗震设防的目标正确的是()。

A 小震不坏

B 中震可用

C 大震可修

D 特大震不倒

A B C D
2
钢结构焊接电流过大导致()。

A 产生气孔

B 产生夹渣

C 未焊接头

D 弧坑缩孔

A B C D
3
下列构件中结构体系的是()。

A 屋面

B 幕墙

C 梁

D 排水系统

A B C D
4
下列水泥的技术要求属于选择性指标的是()。

A 凝结时间

B 碱含量

C 体积安定性

D 强度等级

A B C D
5
门窗玻璃安装的顺序是()。①量尺寸;②下料;③裁割;④安装;⑤清理门窗框

A ①②③④⑤

B ⑤①②③④

C ②①③⑤④

D ①②④③⑤

A B C D
6
按施工项目成本费用的目标分类,环保部门对项目罚款属于()。

A 生产成本

B 质量成本

C 工期成本

D 不可预见成本

A B C D
7
验槽时发现地基中有局部硬土,可采用的处理方法()。

A 挖掉硬土

B 采用级配砂石垫层

C 钻孔灌注混凝土

D 增大压实系数

A B C D
8

下列结构杆件所受的内力是剪力的是()。











A、A

B、 B

C、C

D、D

A B C D
9
关于屋面防水施工的说法,错误的是()。

A 屋面防水应以防为主,以排为辅

B 寒冷地区屋面热桥部位应按设计要求采取隔断热桥措施

C 保温层上的找平层应在水泥初凝后压实抹平

D 找平层设置的分格缝可兼作排汽道

A B C D
10
下列项目可以不进行招标的是()。

A 使用国际组织援助资金的项目

B 全部使用国家融资的项目

C 利用扶贫资金实行以工代赈的项目

D 关系社会公共利益的项目

A B C D
11
工程承包合同最基本的要素是()。

A 工程承包内容和范围

B 合同风险处理

C 违约责任处理

D 合同变更程序

A B C D
12
施工合同变更指示由()签认后才可实施变更。

A 发包人

B 监理人

C 承包人

D 分包人

A B C D
13
关于建设工程文件归档整理的说法,错误的是()。

A 归档的工程文件内容必须真实

B 根据建设程序和工程特点可分阶段分期进行归档

C 停建工程的档案可暂由建设单位保管

D 工程档案的编制不得少于两套,其中原件由建设单位保管

A B C D
14
电梯井口的防护要求是()。

A 盖板盖严

B 设置防护门

C 设置临时护

栏 D 设置防护棚

A B C D
15
扣件式钢管用作高大模板支架的立杆时,支架搭设的要求是()。

A 立杆上每步设置单向水平杆

B 立柱接长采用搭接

C 上下段钢管立柱错开固定在水平拉杆上

D 立杆底部设置垫板

A B C D
16
导致基坑隆起的主要原因是()。

A 支护埋置深度不足

B 支护强度不足

C 支护刚度不足

D 止水帷幕处理不好

A B C D
17
施工现场出入口要求设置“五牌一图”,其中的“图”指()。

A 建筑总平面图

B 消防设施平面布置图

C 施工现场总平面图

D 项目部组织结构图

A B C D
18
未实行监理的建筑工程验收时,履行监理职责的是()相关人员。

A 政府主管部门

B 建设单位

C 总承包单位

D 分包单位

A B C D
19
某住宅工程于2020年工程验收后交付,李某入住至2023年时因屋面漏水造成了财产损失,李某可以向()提出赔偿要求。

A 施工单位

B 设计单位

C 建设单位

D 监理单位

A B C D
20
混凝土雨期施工做法中,错误的是()。

A 选用具有防雨水冲刷性能的模板脱模剂

B 雨后检查地基面的沉降

C 浇筑完毕及时采取防雨措

施 D 浇筑板、墙、柱时适当增大混凝土坍落度

A B C D
多选题(每题2分。每题的备选项中,有2个或2个以上符合题意。错选、少选,不得分;。)
21

大模板体系的优点有()。

A 重量轻

B 整体性好

C 抗震性强

D 拼缝少

E 人工移动安装

A B C D E
22

商场二层以上安装玻璃幕墙时可采取的防护措施有()。

A 设置挑檐

B 设置防冲击雨蓬

C 采用全隐框玻璃幕墙

D 在幕墙下方周边合理设置绿化带

E 在幕墙下方周边合理设置裙房

A B C D E
23

根据控制室内环境污染的不同要求,属于I类民用建筑工程的有()。

A 办公楼

B 幼儿园

C 图书馆

D 体育馆

E 住宅

A B C D E
24
粉煤灰地基工程施工中应检查()。

A 分层厚度

B 粉煤灰材料质量

C 压实系数

D 施工含水量检测

E 搭接区碾压程度

A B C D E
25
我国常用的墙体保温形式()。

A 外墙外保温

B 屋面保温

C 节能型窗

D 外墙内保温

E 夹芯保混

A B C D E
26
下列预制构件安装就位后,应设置可调斜撑用作临时固定的有()。

A 预制柱

B 预制剪力墙墙板

C 预制梁

D 预制叠合板

E 预制阳台板

A B C D E
27
由于业主原因造成停工、窝工时业主需要负责的费用有()。

A 机械台班费

B 机械租赁费

C 机械摊销费

D 按补偿标准计算的停窝工人工费用

E 按当地造价部门颁布的工资标准计算的停窝工人工费用

A B C D E
28
《建筑业10项新技术(2017版)》中规定的10大项新技术包括()。

A 施工测量技术

B 装配式混凝土结构技术

C 钢结构技术

D 绿色施工技术

E 信息化技术

A B C D E
29
流水施工的时间参数包括()。

A 流水节拍

B 流水步距

C 施工过程

D 流水强度

E 流水施工工期

A B C D E
30
由建设单位项目管理机构实施的绿色建造活动有( )。

A 选用符合要求的施工机具

B 确定降低材料消耗的施工措施

C 进行绿色施工评价

D 落实绿色设计的相关标准

E 确保施工产生的噪声的控制效果

A B C D E
简答题(请根据背景资料,按要求作答)
31

 某新建办公楼,地下1层,地上12层,建筑高度44米,结构类型为钢筋混凝土框架剪力墙结构。
钢筋工程施工前,作业人员依据钢筋配料单,进行了钢筋调直和表面除锈。在一层梁、板钢筋安装完成后,施工单位第一时间通知监理单位进行钢筋隐蔽工程验收。
二次结构填充墙砌体施工时,施工人员根据设计图纸要求进行填充墙砌体砌筑。砌体与构造柱的连接处采用先浇柱后砌墙的施工顺序,并按要求设置拉结钢筋。
监理工程师在施工安全检查中发现,该主体结构施工至第10层时,临时消防设施安装至6层,消防设施采用黄色提醒标志。为了节约成本,施工单位将管径为75mm的临时消防竖管用作施工用水管线。
节能分部工程完工后,专业监理工程师组织并主持节能分部工程验收,施工单位项目负责人、项目技术负责人和相关专业的负责人、质量检查员、施工员;施工单位的质量负责人;分包单位负责人、节能设计人员参加了验收。

1、钢筋加工除调直和除锈外,还有哪些加工工作?

2、指出施工单位在钢筋隐蔽工程验收程序中的不妥之处,并说明理由。

3、指出二次结构填充墙砌体施工中的不妥之处,并写出正确做法。

4、针对监理工程师在施工现场安全检查中发现的问题,写出正确做法。

5、针对节能分部工程验收中的不妥之处,写出正确做法。

32

 某施工单位中标一厂房设备安装工程,建筑面积为8万平方米。
2022年12月底,施工单位组织进场施工,并按要求提交了各类施工方案。其中,在绿色施工方案中,明确要求各种有毒有害废物分类率达到95%,建筑材料废物利用回收率达到25%。

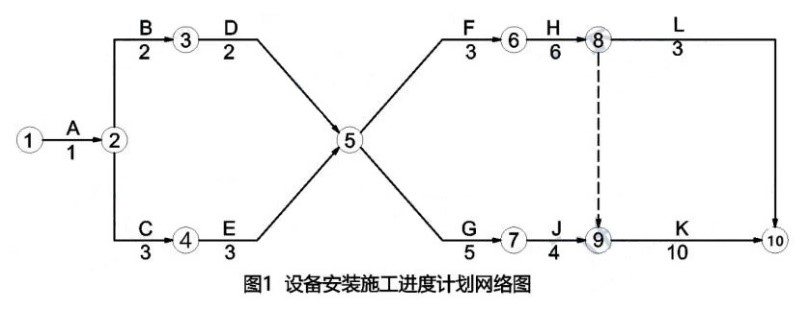

监理工程师在日常巡查时发现,在一间50m2的房间中住了20名工人。材料收发员将仓库兼做宿舍。设备安装阶段,施工单位编制了设备安装施工进度计划网络图(时间单位:周),如图1所示。





2023年4月1日《建筑与市政工程防水通用规范》(GB55030-2022)开始实施,施工单位对原施工组织设计进行了修改。

1、指出绿色施工方案中指标的错误之处,并写出正确做法。

2、指出施工单位关于人员宿舍的不妥之处,并说明理由。

3、根据图1,计算设备安装的总工期,并写出关键线路。(以工作名称表示如A→B)

4、施工过程中,对施工组织设计进行修改或补充的情况还有哪些?

33

某市投资开发H住宅小区工程,该工程共有4栋22层的住宅楼,建筑高度为70米,建筑面积约9万平方米,合同工期26个月,招标范围包括地基与基础、主体结构、装饰装修、建筑防水与保温等。
招标代理机构于2022年9月2日发出招标文件,提交投标文件的截止日期为2022年9月20日。招标文件发出2日后,发包人对工期、承包范围等条款进行了修改,招标代理机构随即电话通知了所有的投标人。
M公司参加投标后中标,中标价为12941万元。业主方与M公司约定,按中标价的11%支付工程预付款。业主方于2022年10月11日向M公司签发工程预付款支付证书,但时至2022年10月26日,仍未支付。
M公司委派的项目经理具有工程师职称、建筑工程专业二级建造师执业资格。项目经理依据项目部与M公司签订的项目管理目标责任书及项目部岗位责任成本控制指标,编制了施工成本目标。
M公司将部分室内装饰装修工程分包给具备相应资质的B公司。因B公司对工程竣工后未交付的3套住宅室内装修保护不当,发生3万元修复费用,B公司要求M公司承担该项费用。

1、指出招标代理机构招标过程的不妥之处,写出正确做法。

2、请计算该项目的工程预付款(保留小数点后两位数)。针对业主方未按时支付预付款的情况,M公司可以采取哪些措施?

3、M公司委派的项目经理是否符合该工程规模的要求?请说明理由。

4、该项目经理编制施工成本目标,还应遵循哪些依据?

5、B公司要A求M公司承担修复费用是否成立?请说明理由。

34

某安置小区共有9栋单体、总建筑面积46000㎡,各单体均为地下1层,地上6层。主体结构为钢筋混凝土框架结构,基础形式为筏板基础。
基坑降水采用坑内明沟排水和坑外井点降水相结合,施工单位编制了降排水专项施工方案,由专业监理工程师签字后实施。建设单位根据施工单位编制的基坑监测方案,委托了具有相应资质的监测单位对基坑进行监测。
监测发现基坑周边临近建筑物出现沉降开裂,经分析系降水引起坑外地下水变化过大所导致,施工单位立即采取了以下处理措施:对沉降的建筑物跟踪注浆,在距离降水井5m处增设回灌井,进行地下水回灌,同时加快降水速度。
监理工程师组织施工安全检查与评定,在对基坑工程的坑边荷载和安全防护进行检查时发现,基坑边缘土方堆置高度达到2m,基坑内供施工人员上下的专用梯道宽度只有0.9m,降水井口只设置了防护围栏。
基坑开挖到设计标高后,施工单位在监理工程师的检查合格的基础上组织建设、监理、勘察及设计单位的项目负责人、技术质量负责人按设计要求和有关规定共同进行验槽。验槽时发现坑底持力层明显不均匀,设计单位提出需要进一步检验。

1、指出降排水专项施工方案和基坑监测方案编制程序的不妥,并写出正确做法。

2、指出施工单位处理措施中的不妥之处,并说明理由。

3、针对监理工程施安全检查时发现的问题,正确做法是什么。基坑工程施工安全检查评定的保证项目除了坑边荷载和安全防护外,还有哪些?

4、指出施工单位验槽程序的不妥之处,并写出正确做法。针对验槽时发现的问题,应采用什么方法进一步查验?

剩余时间00:00:00
暂停
返回列表 下次再做 下载
答题卡 0 / 34
单选题每题1分 共20题
1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17 18 19 20
多选题每题2分 共10题
21 22 23 24 25 26 27 28 29 30
简答题每题20分 共4题
31 32 33 34
保存进度,下次继续
交卷
网络错误!2. 提交成功! 3.提交失败!
知道了
