2016年04月05日《市政公用工程管理与实务》每日一练

单选题(每题1分。每题的备选项中,只有1个最符合题意)
1

施工速度快、成本较低的不开槽管道施工方法是(     )

A.盾构法
B.夯管法
C.定向钻法
D.浅埋暗挖法

A B C D
2

用于砌筑结构的石材强度等级应符合设计要求,设计无要求时不得小于(     )

A.30MPa
B.25MPa
C.20MPa
D.15MPa

A B C D
3

采用混凝土砌块砌筑拱形管渠或管渠的弯道时,宜采用(     )

A.楔形或梯形砌块
B.楔形或扇形砌块
C.楔形或方形砌块
D.条形或扇形砌块

A B C D
4

任何单位和个人都不得擅自改变城市(     )的性质

A.绿化用地
B.绿化
C.绿化规划用地
D.绿化设施

A B C D
多选题(每题2分。每题的备选项中,有2个或2个以上符合题意。错选、少选,不得分;。)
5

关于土袋围堰施工要求的表述,正确的有(     )

A.施打时应有导向设备
B.围堰中心部分可填筑黏土及黏性土芯墙
C.堆码的土袋时上、下层和内、外层应相互错缝,尽量堆码密实、平整
D.土袋堆码应自上游开始至下游合龙
E.当采用机械挖掘时,应视机械的种类确定堰顶宽度,但不宜小于1m

A B C D E
6

沥青混凝土面层摊铺后紧跟碾压工序,压实分(     )等阶段

A.稳压
B.初压
C.复压
D.终压
E.追密压实

A B C D E
7

根据《危险较大的分部分项工程安全管理办法》,下列分部分项工程中,需要专家论证的有(     )

A.顶管工程
B.滑模模板工程
C.5m深的基坑工程
D.12m深的人工挖孔桩工程
E.最大起重量为250kN的龙门吊安装工程

A B C D E
8

供热蒸汽热网按其压力一般可分为(     )蒸汽热网

A.超低压
B.低压
C.中压
D.高压
E.超高压

A B C D E
9

关于柔性管道质量检验方法、标准及超标处理的说法,正确的是(     )

A.条件相同的回填材料,每铺筑1000m2,应取样一次做两组压实度测试
B.钢管或球墨铸铁管道变形率应不超过2%、化学建材管道变形率应不超过3%
C.用圆度测试板或芯轴仪管内拖拉量测管道变形值
D.钢管或球墨铸铁管道的变形率超过3%时,化学建材管道变形率超过5%时,应挖出管道,并会同设计研究处理
E.柔性管道回填至管顶1.5m时,应在12~24h内测量并记录管道变形率

A B C D E
简答题(请根据背景资料,按要求作答)
10

案例4:背景资料:
某公司承接了某城市道路的改扩建工程。工程中包含一段长240m的新增路线(含下水道200m)和一段长220m的路面改造(含下水道200m),另需拆除一座旧人行天桥,新建一座立交桥。工程位于城市繁华地带,建筑物多,地下管网密集,交通量大。
新增线路部分地下水位位于-4.0m处(原地面高程为±0.0m),下水道基坑设计底高程为-5.5m,立交桥上部结构为预应力箱梁,采用预制吊装施工。

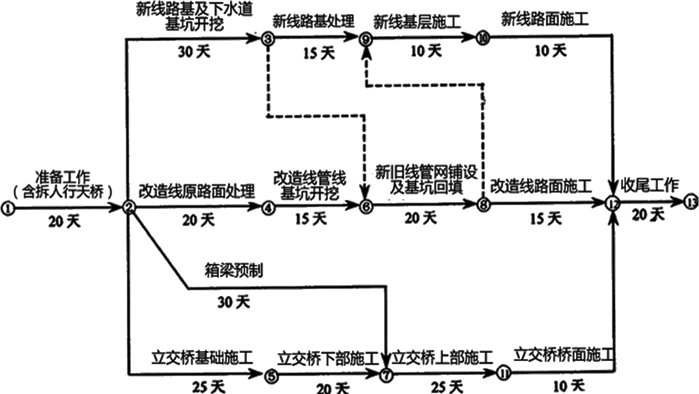

项目部组织有关人员编写了施工组织设计(其中进度计划见下图),并绘制了一张总平面布置图,要求工程从开工到完工严格按该图进行平面布置。

施工中,发生了如下导致施工暂停的事件:
事件1:在新增路线管网基坑开挖施工中,原有地下管网资料标注的城市主供水管和光电缆位于-3.0m处,但由于标识的高程和平面位置的偏差,导致供水管和光电缆被挖断,使开挖施工暂停14天。
事件2:在改造路面施工中,由于摊铺机设备故障,导致施工中断7天。
项目部针对施工中发生的情况,积极收集进度资料,并向上级公司提交了月度进度报告,报告中综合描述了进度执行情况。

问题:
1.根据背景所述,按《建设工程安全管理条例》的规定,本施工项目中危险性较大的工程有哪些?
2.背景中关于施工平面布置图的使用是否正确?说明理由。
3.计算工程总工期,并指出关键线路(指出节点顺序即可)。
4.分析施工中先后发生的两次事件对工期产生的影响。如果项目部提出工期索赔,应获得几天延期?说明理由。
5.补充项目部向企业提供月度施工进度报告的内容。
