在路基工程中,用于排除泉水或地下集中水流的设施是( )
A.暗沟 B.渗井 C.截水沟 D.急流槽
用于公路平坦地形或地面横坡较均匀一致地段的路基边桩放样的方法( )
A.图解法 B.计算法 C.渐近法 D.坐标法
桥梁两端两个桥台的侧墙或八字墙后端点之间的距离称为( )
A.桥梁全长 B.桥梁孔径 C.计算跨径 D.总跨径
新奥法施工中,当( )后,修筑防水层
A.围岩充分稳定 B.初期支护变形基本稳定 C.地下水流干 D.第一层衬砌变形
排除滑坡地段地表水的方法有( )
A.设置环形截水沟 B.设置支撑渗沟 C.设置平孔 D.设置树枝状排水沟 E.平整夯实滑坡体表面的土层,形成排水顺坡
在沥青混合料中掺加的木质素纤维,其质量技术要求项目有( )
A.纤维长度 B.平均断裂伸长率 C.吸油率 D.含水率 E.pH值
以下设计变更属于较大设计变更范畴的是( )
A.超过初步设计批准概算 B.连续长度2km以上(10km以下)的路线方案调整 C.单项工程费用变化超过500万元的变更 D.变更路面结构类型、宽度和厚度 E.超过施工图设计批准预算

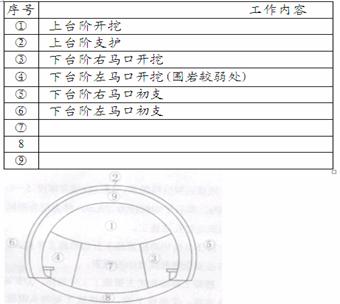

某施工单位承接了一条二级公路的隧道施工项目,该隧道主要穿越砂层泥岩和砂岩,岩层节理、裂隙发育,富含裂隙水。隧道全长800m,设计净高5m,净宽12m,为单洞双向行驶的两车道隧道。 施工单位针对该项目编制了专项施工方案,其中包括工程概况、编制依据、劳动力计划等内容。拟采取二台阶开挖方法施工,施工顺序如图所示,并按①-⑨的顺序作业。针对该隧道施工过程中有可能出现突水安全事故的特点,编制了应急预案。
问题 1.③-⑥的施工工序,说明修改原因。 2.表列⑦-⑨项工作的内容。

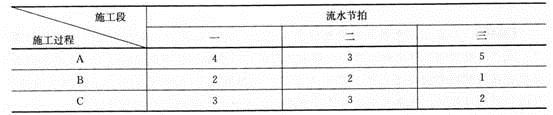

背景资料: 某桥梁工程施-工前,施工单位了解了工程地点的地形、工程地质、水文地质和水文条 件,掌握了地基土壤种类及其物理力学性质、各层土的厚度及标志、周围地区地下水位和 地面排水情况,并办理了设计提供的控制桩的交接手续。 在施工过程中为了赶进度,项目经理决定采用流水作业,A、B、C三个施工过程的 流水节拍如下图所示: 施工单位紧缺一台架桥机,项目经理安排物资供应部门到市场租赁一台架桥机,经监 理工程师验收合格后立即投入使用。 项目实施过程中由于质地勘探资料与实际不符,设计单位进行了较大设计变更,项目 法人对设计变更进行了审查,施工单位按审查后的设计变更进行施工。 施工各阶段由施工单位编制的施工技术文件严格按有关法规规定签字、盖章后,由建 设单位与施工单位分别保存。
问题: 1.对设计提供的控制桩,如何办理交接桩手续? 2.试组织无节奏流水施工,并绘制流水施工横道图,并计算工期。 3.施工单位在租赁架桥机的过程中有无不妥之处。 4.在设计变更中有无不妥之处,请说明理由。
