2016年01月10日《公路工程管理与实务》每日一练

单选题(每题1分。每题的备选项中,只有1个最符合题意)
1

新建公路路基的干湿类型根据路基的(     )来判别

A.分界相对含水量
B.分界稠度
C.相对含水量
D.临界高度

A B C D
2

隧道围岩为坚硬岩,岩体较完整,块状或厚层状结构,其围岩基本质量指标为550~451MPa,该围岩属于(     )级

A.Ⅰ
B.Ⅱ
C.Ⅲ
D.Ⅳ

A B C D
3

工程款价差调整的主要方法不包括(     )

A.工程造价指数调整法
B.调值公式法
C.调价文件计算法
D.预计价格调整法

A B C D
4

进行隧道爆破施工时,所有人员应撤离现场,其安全距离描述错误的是(  )

A.独头巷道不少于100m
B.相邻的上下坑道内不少于100m
C.相邻的平行坑道,横通道及横洞间不少于50m
D.全断面开挖进行深孔爆破时,不少于500m

A B C D
5

下列不符合挖孔桩施工的安全要求的是(     )

A.施工前必须对作业人员进行安全技术交底
B.每作业班组不得少于3人,作业人员必须身体健康,井下作业人员必须戴安全帽、安全带,安全绳必须系在孔口
C.井孔内设100W防水带罩灯泡照明,电压为36V低电压,电缆为防水绝缘电缆
D.人工挖孔作业时,应经常检查孔内空气情况

A B C D
多选题(每题2分。每题的备选项中,有2个或2个以上符合题意。错选、少选,不得分;。)
6

无机结合料稳定基层接缝和调头处的处理,以下(   )施工要求是正确的

A.同日施工的两工作段的衔接处,应采用搭接
B.前一段拌和整形后,留1~3m不进碾压
C.后一段施工时,前段留下未压部分,应再加水泥重新拌和,并与后一段一起碾压
D.每天最后一段末端应设工作缝并处理
E.必须分两幅施工时,纵缝必须斜接

A B C D E
7

关于暑期浇筑大体积混凝土的说法,正确的有(     )

A.选用水化低热的水泥
B.混凝土浇筑应在中午时段进行
C.采用分层浇筑
D.在混凝土内埋设冷却水管
E.选用复合型外加剂,加快混凝土凝结时间

A B C D E
简答题(请根据背景资料,按要求作答)
8

背景资料:

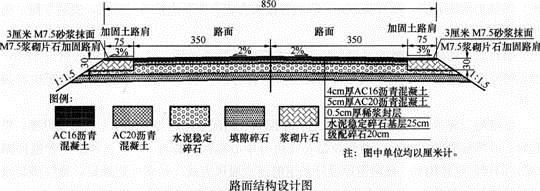

某施工单位承接了平原区一段长50.8km的双向两车道新建二级公路路面施工,全线均为填方路堤,平均填方高度1~2m。路基宽8.5m,路面宽7.0m,面层采用AC16沥青混凝土,路面结构设计图如下图所示:

施工过程中发生了以下两个事件:
事件一:项目部对施工材料实行材料计划管理,在确定材料需用量计划时,材料采购人员对片石采购进行了充分调研,发现片石的虚方与实方比为1:0.7,即采购回来的1m3片石只能砌筑0.7m3 M7.5浆砌实体。
事件二:稀浆封层的施工之前,施工单位进行了充分的备料,包括:乳化沥青、粗细集料、水、石粉和添加剂。稀浆封层混合料的乳化沥青的用量应通过查阅规范确定,稀浆封层混合料的加水量应根据施工摊铺和易性由现场经验确定。
事件三:沥青混凝土摊铺时,2号运料车在运输途中,受交通事故影响被堵,沥青拌合料运达摊铺现场时温度为120℃。现场施工员及时将该车料进行了摊铺和碾压。

问题:
1.写出图中2%、3%分别属于哪种横坡?其作用是什么?
2.针对加固路肩工程,材料采购人员应采购片石多少m3 ?
3.改正事件二中错误之处。
4.事件三中现场施工员的做法是否正确?说明理由。
5.写出编制材料计划的原则和要求。



9
某高速公路特大桥为变截面预应力混凝土连续刚构桥,其桥跨布置为70m 4×120m 70m。主梁采用箱形截面,墩身为空心墩,墩高50~75m.桥墩采用群桩基础,平均桩长约60m。


施工单位为本桥配置了以下主要施工机械和设备:反循环钻机、混凝土高压泵、混凝土搅拌站、塔吊、载人电梯、悬臂式掘进机、架桥机、预应力张拉成套设备、爬模设备、钢模板、钢护筒、挂篮设备。
3#桥墩在施工到40m高度时,作业人员为了方便施工,自己拆除了部分安全防护设施。另有作业人员携带加工好的部分箍筋乘电梯到墩顶施工。

问题
1、按高处作业的分级要求,该桥2#桥墩施工属于哪一级?该桥墩的作业人员应配备哪些个人安全防护设施?
2、指出3#墩作业人员的错误做法。
3、根据示意图,说明施工单位配备的施工机械和设备分别用于本桥哪些部位的施工?哪些设备不适用于本桥施工?
4、本桥变截面箱梁宜采用什么方法施工?本桥承台属于高桩承台还是低桩承台?

10

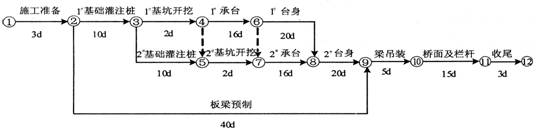

某公路跨河桥上部结构为长13m单跨简支预制板梁,下部结构由灌注桩基础、承台和台身构成。施工单位按合同工期编制了如下网络计划图,经监理工程师批准后实施。


在施工过程中,发生了以下事件:
事件一:在进行1#基础灌注桩施工时,由于施工单位操作不当,造成灌注桩钻孔偏斜,为处理此质量事故,造成3万元损失,工期延长了5天。
事件二:工程中所使用的钢材由业主提供,由于钢材进场时间比施工单位要求的日期拖延了4天,1#基础灌注桩未按计划开工,施工单位经济损失2万元。
事件三:钢筋进场后,施工单位认为该钢筋是由业主提供的,仅对钢筋的数量验收后,就将其用于钢筋笼的加工;监理工程师发现后,要求停工整改,造成延误工期3天,经济损失1万元。
事件四:由于监理工程师原因,引起租赁的机械延误10d,施工单位提出索赔,要求监理单位补偿由此引起的工期延误和费用损失。

问题:
1.根据网络图计算该工程的总工期,找出关键线路。并计算⑤、⑦节点时间参数。
2.事件一、二、三中,施工单位可以索赔的费用和工期是多少?说明索赔的理由。
3.事件三中监理工程师要求停工整改的理由是什么?
4、事件四中,施工单位向监理单位提出索赔是否合适?说明理由。

剩余时间00:00:00
暂停
返回列表 下次再做 下载
答题卡 0 / 10
单选题每题1分 共5题
1 2 3 4 5
多选题每题2分 共2题
6 7
简答题每题20分 共3题
8 9 10
保存进度,下次继续
交卷
