2016年01月20日《公路工程管理与实务》每日一练

单选题(每题1分。每题的备选项中,只有1个最符合题意)
1

用于公路路基的填料要求强度较高,其中确定其强度要求的指标是(     )

A.密度
B.回弹模量
C.弯沉
D.CBR值

A B C D
2

关于钢筋混凝结构构造裂缝防治措施的说法,错误的是(     )

A.应适当降低混凝土水灰比和坍落度
B.应选用早强水泥,避免使用缓凝剂
C.应降低混凝土水化热、推迟水化热峰值出现时间
D.对支架应采用预压措施

A B C D
3

下列属于中隧道的长度是(     )m

A.400
B.600
C.1200
D.2000

A B C D
4

项目经理部的技术交底工作是(     )

A.由项目经理组织,项目总工程师主持实施
B.由项目总工程师组织,项目经理主持实施
C.由项目经理组织,技术主管主持实施
D.由项目总工程师组织,技术主管主持实施

A B C D
多选题(每题2分。每题的备选项中,有2个或2个以上符合题意。错选、少选,不得分;。)
5

标准试验包括有(     )

A.机械组合试验
B.混合料的配合比试验
C.集料的级配试验
D.结构的强度试验
E.标准击实试验

A B C D E
6

旋喷桩的加固料可采用(     )

A.水泥
B.碎石
C.石灰
D.煤渣
E.粉煤灰

A B C D E
简答题(请根据背景资料,按要求作答)
7

背景资料:
某山区公路工程,业主在招标时给出了工程量清单,要求采用工程量清单报价的方法进行报价,给出的工程细目共七部分,投标时,承包商在核算工程数量时发现桩基的设计数量比清单数量少,承包商为了降低报价,就对工程量清单进行了更改,按更改后的数量进行报价;在某桥梁工程报价时,承包商发现没有模板和脚手架细目,认为业主有漏项,以后工程施工时再进行增项,在报价时未考虑此费用。各细目的单价确定后,承包商进行了汇总,得出了投标总价,写入了投标书。

问题:
1.公路工程工程量清单的工程细目包括哪八部分?
2.据上述材料,说出承包商投标时有无不妥之处,如有请指出,并说明理由。


8

某施工单位承接了一条双向四车道一级公路“白改黑”工程,即在原水泥混凝土路面上加铺沥青混凝土面层的改造工程,施工单位根据原路面的具体情况,采用直接加铺法和破碎法施工。

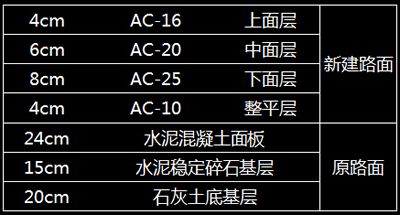

直接加铺法加铺路面结构示意图如下:




在采用直接加铺法施工段,施工单位对破损严重的板块进行凿除,并重新浇筑水泥混凝土板;对脱空板、不均匀沉降板采用如下工艺流程进行处理:定位→(A)→制浆→灌浆→(B)→交通控制及养护→弯沉检测。经弯沉检测合格后进行下道工序,所有面板处理完成后,施工单位对旧路面接缝进行了处理,然后进行沥青混凝土摊铺,对下面层和中面层采用平衡梁法摊铺,上面层采用走线法摊铺,摊铺完后及时进行碾压并检测路面的压实度、平整度、宽度、厚度、中线偏位、纵断高程和路面横坡等。
在采用碎石法施工段,路面碎石化施工的部分要点如下:①路面破破碎时,先破碎行车道中间,再破碎行车道两侧;②两幅破碎一般保证10cm左右的搭接破碎高度;③为尽量达到破碎均匀效果,破碎过程中应保持破碎机进行速度、落锤高度、频率不变;④对暴露的加强钢筋尽量留在碎石化后的路面中。

整平层与下面层采用普通沥青,中面层与上面层采用改性沥青,采购材料前,施工单位项目部材料采购部门填写《材料试验通知单》,并交项目实验室,由实验室主任指派实验人员配合材料采购人员到货源处取样,然后进行性能试验,经试验合格后,项目部与供应方签订了供应合同,某批沥青材料运至工地后,实验人员检查了出厂合格证,并认真核对供应商提供的检测报告上的数据,确认合格,用于该工程。


问题:
1、写出对脱空板,不均匀沉降板进行处理的工艺流程中A.B工序名称。
2、补充路面检测中漏项。

3、指出路面施工中错误之处,并改正。
4、结合加铺路面结构示意图分析,在水泥混凝土板处理完后铺筑整平层前,应浇洒什么功能层?并简述其作用。

5、指出项目部材料试验管理中的错误做法,并给出正确做法。

9

背景资料:
某二级公路工程K30 200~K30 500,地势平坦,路基断面形式为路堤,路堤边坡高度平均22.3m,路基填料为2公里外的路堑挖方,调运过来填筑,拟采用机械化施工。
施工单位施工组织设计中路基填筑的施工方案如下:
(1)土质分析:借土土质主要为砂性土,各项指标符合要求,作为筑路材料较好。
(2)路基填筑:先进行基底处理,然后确定分层的松铺厚度,水平分层填筑,分层压实,每层填土宽度等于填层设计宽度。
(3)压实施工:由于土质为砂性土,采用振动压路机进行压实,碾压前对填土层的松铺厚度、平整度和含水量进行了检查,在最佳含水量±2%范围内压实。碾压机械的行驶速度最大不超过4km/h;碾压时直线段由两边向中间,横向接头的轮迹有0.4~0.5m重叠部分。压实度大于等于94%。

问题:
1.K30 200~K30 500的路基容易出现什么病害?产生的原因有哪些?
2.指出施工单位施工方案的错误之处并改正。
3.为了检测该路段的压实度,路基土的现场密度的测定方法有哪些?
4.该段路基的土方运输与填筑施工的需要配置哪些主要机械?

10

某高速公路第五施工合同段地处城郊,主要工程为路基填筑施工。其中k48 010~k48 328段原为路基土方填筑,因当地经济发展和交通规划需要,经各方协商,决定将该段路基填筑变更为(5×20 3×36 5×20m)预应力钢筋混凝土箱梁桥,箱梁混凝土标号为C40。
变更批复后,承包人组织施工,上部结构采用满堂式钢管支架现浇施工,泵送混凝土。其施工工艺:地基处理→支架系统搭设→(A)→安装底模→(B)→调整标高、安装侧模→底板、腹板钢筋加工安装及预应力管道安装→内膜安装→顶板钢筋加工安装、端模及锚垫板安装→预应力筋制作安装→浇筑箱梁混凝土→养护→预应力张拉→孔道压浆、封锚→拆模及支架。
支架施工时,施工单位考虑了结构本身需要的预拱度和施工需要的预拱度两部分。其中对施工预拱度设置考虑了以下因素:
①模板、支架承受施工荷载引起的弹性变形;
②受载后由于杆件接头的挤压和卸落装置压缩而产生的非弹性形变;
根据设计要求,承包人对支架采取了预压处理,然后立模、普通钢筋制作、箱梁混凝土浇筑、张拉预应力筋,并采用“双控法”控制,余露预应力筋采用电弧切割,并留30mm外漏长度,箱梁采用洒水覆盖养生;箱梁混凝土强度达到规定要求后,进行孔道清理、预应力张拉压浆,当灰浆从预应力孔道另一端流出后立即终止。
箱梁现浇施工正值夏季高温,为避免箱梁出现构造裂缝,保证箱梁质量,施工单位提出了以下三条措施:
(1)选用优质的水泥和骨料;
(2)合理设计混凝土配合比,改善骨料级配、降低水灰比、掺和粉煤灰等;
(3)严格控制混凝土搅拌时间和振捣时间。



问题
1.上述施工预拱度设置考虑的因素是否完善?说明理由。支架预压对预拱度设置有何作用?
2.指出施工工艺中A、B的含义。
3.预应筋下料工艺是否正确?说明理由。说明预应力张拉过程中应控制的指标,并指出主要指标。
4.上述预应力锚固及预应力孔道压浆工艺能否满足质量要求?说明理由。
5.除背景中提到的三条构造裂缝防治措施外,再列举两条防治措施。
