2016年01月29日《公路工程管理与实务》每日一练

单选题(每题1分。每题的备选项中,只有1个最符合题意)
1

为加强路面沥青层之间、沥青层与水泥混凝土路面之间的结合,浇洒的沥青薄层称为(     )

A.透层
B.粘层
C.封层
D.结合层

A B C D
2

高处作业操作平台的临边应设置防护栏杆,防护栏杆的高度不应低于(     )m

A.0.5
B.0.8
C.1.0
D.1.2

A B C D
3

以下关于路基冬期施工的说法,错误的是(     )

A.一级公路的土质路堤不宜进行冬期施工
B.半填半挖地段、挖填方交界处适宜在冬期施工
C.冬期施工的路堤填料不得用含水量过大的粘性土
D.冬期挖方边坡不得一次挖到设计线,应预留一定厚度的覆盖层

A B C D
4

用于公路路基的填料要求强度较高,其中确定其强度要求的指标是(     )

A.密度
B.回弹模量
C.弯沉
D.CBR值

A B C D
5

山岭隧道浅埋段施工中,严禁采用的施工方法是(   )

A.全断面开挖法
B.单侧壁导坑法
C.多台阶开挖法
D.双侧壁导坑法

A B C D
6

路面基层排水系统是直接在(     )下设置透水性排水基层

A.面层
B.垫层
C.上基层
D.下基层

A B C D
简答题(请根据背景资料,按要求作答)
7

某高速公路跨江特大桥项目,中标价2.49 亿元,主桥为(105 180 105)m预应力混凝土连续箱梁刚构桥,两岸引桥均为40m预制T梁,南岸16孔,北岸20孔,均为4孔一联先简支后连续结构。设计通航水位 12.30m,该标高对应的河面宽460m,主墩处水深6.2~8.6m.由于有通航要求和受流凌影响,所以不准搭设施工便桥。主桥主墩采用Φ2.0m 钻孔桩基础,低桩承台,矩形空心墩,墩高34~38m。每个承台20 根桩,承台长30m,宽20m,厚4.5m,所需混凝土由现场制备,引桥采用钻孔桩基础,圆柱墩,设系粱和盖梁,墩高8~28m,平均高度25m,地势起伏较大。施工单位进场后,经实地考查和校对设计文件,编制了施工组织设计。
项目经理部设立了安全机构,配备了3 名持有交通部颁发的《安全生产考核合格证书》的专职安全生产管理人员。机务部检查确认施工船只证照齐全,船机性能良好,船员满员且持证上岗,能满足施工要求,报项目经理批准后,随即开始水上钻孔桩平台打桩作业。项目经理部为保证钻孔桩质量,设置了钻孔桩质量控制关键点:①桩位坐标控制,②护筒埋深控制,③泥浆浓度控制,④桩底贯入度控制,⑤护筒内水头高度控制,⑥导管接头质量检查与水下混凝土浇筑质量。
施工单位进场后,业主另外又委托其施工进场道路,并约定只按实际发生的工程费支付进场道路直接费,其他工程费的综合费率为10%,其中安全文明施工措施费1%,雨期施工增加费1 万元(费率1%)。进场道路完工后,经监理工程师核实确认,施工机械使用费20万元,材料费70 万元。
在1#主墩钻孔桩开钻前夕,承包人接到监理工程师指令:石油部门要在墩位处补充调查地下石油管线,要求1#主墩停止钻孔桩施工3 天,监理工程师根据机械设备进退场申请单和现场核实,确认有两台钻机停工,其中一台为租赁,其分摊进退场费用后的实际租赁费2000 元/天;另一台为自有,投标报价为台班费1600 元,停置费1000 元/天,利润率7%。

问题:
1.本项目配备的专职安全生产管理人员数量是否符合《公路水运工程安全生产监督管理办法》的规定?并说明配备标准,项目经理部还有哪些人员需持有《安全生产考核合格证书》?钻孔桩平台打桩作业前,还应向地方海事部门提出什么申请?

2.本工程主桥施工需在水上搭设的临时工程有哪些?
3.对项目经理部设置的钻孔桩质量控制关键点存在的错误之处进行修正、补充。
4.根据背景资料,针对引桥40m预制T梁的架设,采用双导梁架桥机,吊车、跨墩龙门吊这三种架设方法哪种最合理?说明理由。
5.列式计算施工单位施工进场道路可获得的直接费。
6.列式计算1#主墩钻孔桩停工3 天可索赔的钻机停工费用。
8

背景资料:
某高速公路,路面为沥青混凝土路面,基层为水泥稳定土基层,施工单位在基层施工过程中,出现以下事件:
事件1:摊铺机摊铺混合料时,如拌和设备故障,导致摊铺中断,为了不影响工期,施工人员与机具原地待命,2h后故障排除,紧接2h前铺筑碾压的混合料处继续施工;
事件2:碾压完成并经压实度检查合格后,立即开始养生,采用泡水养护法,养护期为48h。

问题:
1.施工单位在事件一中的处理是否正确?说明理由。
2.施工单位在事件二中的作法是否正确?说明理由。

9

背景资料:
某山岭重丘区高速公路K29 000~K29 800路段进行路基施工,其中K29 000K29 400为路堑开挖,原地面自然坡度65~75度。地表1~3m为黏土,下为V级岩石,不含水分,施工方拟采用药壶炮爆破法爆破,挖方共计13800m3,土方2000m3,石方11800m3;K29 400~K29 800为山坡路堤填筑,需要填方6000m3。由于上段爆破石料较多,经强度检测,大于20MPa,施工方拟利用石方用水平分层填筑法填筑成土石路堤,土石比例1:2直接铺筑,松铺厚度50cm,接近设计标高时,改用土方填筑。在施工过程中发现软石坚石有裂缝,药壶炮药壶难以形成,工班长建议提高路堑开挖速度,改用中型洞室爆破。

问题:
1.请从施工角度简述药壶炮爆破法的特点。除药壶炮爆破法外,路基施工还有哪些爆破方法?
2.分析该工程土石路堤填筑施工的合理性?
3.工班长建议改用中型洞室爆破的建议是否可以采纳?为什么?

10

某公路工程,合同价4000万元,合同工期270天,合同条款约定:(1)工程预付款为合同价的10%,开工当月一次性支付;(2)工程进度款按月支付;(3)钢材、水泥、沥青按调值公式价,权重系数分别为0.2、0.1、0.1,其中钢材基期价格指数为100。

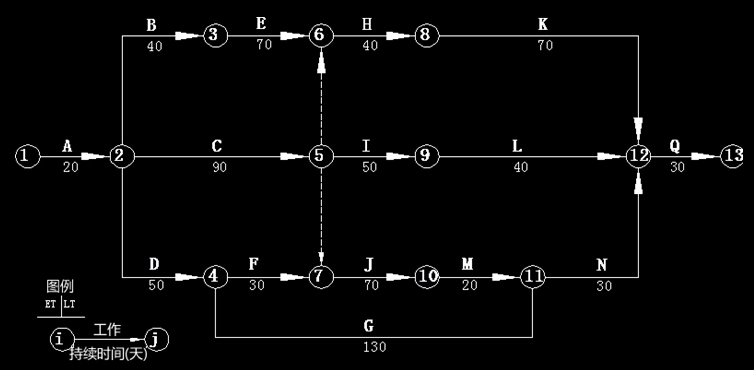

施工合同签订后,施工单位向监理提交了如下图所示的进度计划,并得到监理批准。

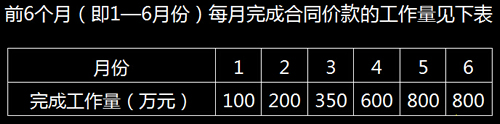

6月份钢材的现行价格指数为110,其余材料价格无变化。
在G工作进行到一半左右,出现了合同中未标明的硬质岩石,导致施工困难,施工单位及时采取合理措施进行处理并通知监理,因处理硬质岩石导致增加费用20万元,G工作延误20天。对此施工单位在规定的时间内提出了20天工期索赔及20万元费用索赔。

问题:
1、按网络图图例方式,列出⑤、⑥、⑦三个节点的节点时间参数,指出网络图中的关键线路,确定计划工期。

2、列式计算本工程预付款?
3、列式计算6月份的结算款。
4、针对G工作中出现的硬质岩石的处理,分别指出施工单位提出的工期及费用索赔是否合理,并说明理由。
剩余时间00:00:00
暂停
返回列表 下次再做 下载
答题卡 0 / 10
单选题每题1分 共6题
1 2 3 4 5 6
简答题每题20分 共4题
7 8 9 10
