某施工单位,设施精良,技术力量雄厚。承接了一段35km高速公路的旧沥青路面再生,施工单位施工前对旧沥青路面的破损情况就行调查,路面基层承载能力良好,面层出现较严重的破损并出现大面积坑槽现象。施工单位根据实际情况拟定了施工方案,将原路面通过加热软化,铲起路面废料,再和沥青粘合剂混合,然后将再生料重新铺在原来的路面上。
旧沥青路面再生工艺流程:原沥青路面结构、混合料组成及损坏度分析→加热机对沥青路面加热→(A)→再生混合料的搅拌→再生混合料的摊铺→碾压→(B)→质量的检验。
结合沥青路面再生特点,施工单位配置了摊铺机、压路机、自卸车、拌和机等。
为保证工程施工质量,施工单位作了如下控制:
(1)在开工前进行实验段铺筑;
(2)按照初压、复压严格控制碾压温度及碾压重叠宽度。
(3)纵缝采用热接缝,梯进式摊铺,后摊铺部份完成,立即骑缝碾压,以除缝迹,并对接缝作了严格控制。横向接缝也按照相关要求进行施工,并严格控制质量。
(4)施工后进行了质量的检验,检验项目包括:压实度(△)、弯沉值、渗水系数、抗滑(含摩擦系数和构造深度)、平整度、厚度(△)、中线平面偏位、路面宽度、纵断高程、路面横坡。

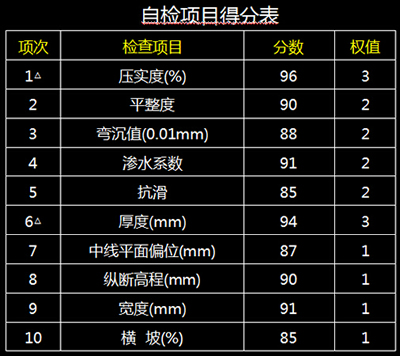

路面再生完成 后,施工单位对“面层”分项工程按《公路工程质量检验评分标准》进行了自检,对10个实测项目按百分制进行评分,自检结果见下表。

经检查,该分项工程“基本要求”符合规定,资料完整,但因外观缺陷减1分。
