2016年01月01日《水利水电工程管理与实务》每日一练

单选题(每题1分。每题的备选项中,只有1个最符合题意)
1

水利工程施工现场的消防通道最小应为(     )m

A. 3.0

B. 3.5

C. 4.0

D. 2.0

A B C D
2

水利工程施工现场照明使用的行灯电源电压最高为(     )V

A. 6

B. 12

C. 24

D. 36

A B C D
3

氯化钙可用作混凝土的(     )

A.减水剂
B.引气剂
C.早强剂
D.缓凝剂

A B C D
4

水利工程人工预算单价是指生产工人在单位时间的费用,单位时间指(     )

A.月
B.周
C.工日
D.工时

A B C D
5

根据《水利工程建设项目施工监理规范》(SL288-2014)监理单位对混凝土质量进行跟踪监测时,其试样应不少于承包人监测数量的(     )

A、3%

B、5%

C、7%

D、10%



A B C D
多选题(每题2分。每题的备选项中,有2个或2个以上符合题意。错选、少选,不得分;。)
6

建筑材料按其功能用途分类可分为(     )

A.结构材料
B.防水材料
C.胶凝材料
D.天然建材
E.装饰材料

A B C D E
7

工程单价组成的要素包括(     )

A.人工
B.材料
C.机械
D.价
E.费

A B C D E
简答题(请根据背景资料,按要求作答)
8

背景资料:
某渠首闸是一座中型水闸,闸孔共3孔,单孔宽4.5m,项目划分为一个单位工程,一个标段,某投标人投标文件有如下内容:

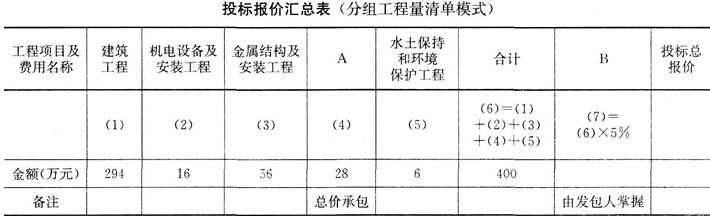

(1)已标价工程量清单(分组工程量清单模式)中投标报价汇总表如下:
(2)施工组织设计章节有以下内容:
①工程任务及施工条件分析;
②主要施工方法、主要单位工程综合进度计划和施工力量、机具及部署;
③施工组织技术措施,包括工程质量、施工进度、安全防护、文明施工以及环境污染等各种措施;
④总包和分包的分工范围及交叉施工部署。
(3)投标函及投标函附录中承诺若中标,按招标文件规定的时间和提交投标总报价10%的履约保函。

共A、B、C、D四个投标人投标,评标委员会否决2家,但认为C、D可继续评审,评委甲认为有效投标人不足三家,不能继续评审,应否定此次招标。

问题:
1.上表中A、B代表的工程或费用名称。
2.总报价为多少?若该投标人中标,说明履约保函额度.提交时期和退还日期。
3.甲评委意见是否合理?为什么?
4.指出投标文件施工组织设计中。除背景资料给出的内容外,还缺少哪些内容?

9

背景资料:
某水闸共10孔,每孔净宽10.0m,底板厚1.6m,闸室总宽112.8m,顺水流长16.0m;闸室及翼墙底板基础采用水泥土搅拌桩处理。其主要工程内容有:①地基与基础;②闸室段(土建);③上游联接段;④下游联接段;⑤消能防冲段;⑥交通桥(工作桥);⑦金属结构及启闭机安装;⑧启闭机房和桥头堡。
事件一:水泥土搅拌桩在施工前进行了2根工艺性试验桩,确定了施工参数。
事件二:水泥土搅拌桩施工完成后,施工单位对基坑进行了开挖,按规范要求对水泥土搅拌桩进行了检测。检测合格后,施工单位组织项目法人、监理单位、设计、质量监督、运行管理等单位组成联合小组,共同检查核定其质量等级并填写签证表。
事件三:水闸闸墩施工正值高温季节,为此,施工单位采取了多项温控措施保证混凝土施工质量。
事件四:闸室段分部工程完成后,施工单位对闸室段分部工程混凝土试件抗压强度结果进行了统计分析,其中C20混凝土取样30组,最小强度为23.5,强度保证率为96%,离差系数为0.14。
事件五:本工程共划分为1个单位工程,单位工程完成后,监理单位组织项目法人、设计、施工、运行管理、质量监督等单位组成外观质量评定小组,现场进行工程外观质量检验评定,并将评定结论报工程质量监督机构核备。

问题:
1.事件一中的做法是否妥当?说明理由。
2.事件二中有何不妥之处?说明理由。
3.根据《水闸施工规范》s1 27一91,事件三中应采取哪些温控措施保证混凝土高温季节施工质量?
4.根据事件四中的混凝土强度统计结果,确定闸室段分部工程C20混凝土试件抗压强度质量等级,并说明理由。该分部工程验收应具备哪些条件?
5.事件五中有何不妥之处?说明理由。若外观质量得分率为85%,本单位工程施工质量如果评定为优良等级,还需具备哪些条件?

10

背景资料:
某水利工程经监理人批准的施工网络进度计划如下图(单位:天)。

合同约定:工期提前奖励标准为10000元/天,工期延误支付违约金标准为10000元/天。
当工程施工按计划进行到第110天末时,因承包人的施工设备故障造成E工作中断施工。为保证工程顺利完成,有关人员提出以下施工调整方案:
方案一:修复设备。设备修复后E工作继续进行,修复时间是20天。
方案二:调剂设备。B工作所用的设备能满足E工作的需要,待B工作完工后,使用B工作的设备完成E工作未完成工作量,其他工作均按计划进行。
方案三:租赁设备。租赁设备的运输安装调试时间为10天。设备正式使用期间支付租赁费用,其标准为350元/天。

问题:
1.计算施工网络进度计划的工期以及E工作的总时差,并指出施工网络进度计划的关键线路。
2.若各项工作均按最早开始时间施工.简要分析背景资料中哪个施工调整方案较合理。
3.根据分析比较后采用合理的施工调整方案,绘制调整后的施工网络进度计划,并指出关键线路(网络进度计划中应将E工作分解为E1和E2.其中E1表示按原计划完成的工作,E2表示使用B设备完成的工作)。
