2016年02月06日《公路工程管理与实务》每日一练

单选题(每题1分。每题的备选项中,只有1个最符合题意)
1

分包合同履行过程中,当分包人认为自己的合法权益受到损害,分包人可向(     )提出索赔要求

A.承包人
B.发包人
C.监理人
D.法院

A B C D
2

反压护道可在路堤的一侧或两侧设置,其高度不宜超过路堤高度的(     ),其宽度应通过稳定计算确定

A.1/3
B.1/2
C.1
D.2

A B C D
3

关于先张法预应力钢筋张拉施工的说法,错误的是(     )

A.多根钢筋张拉时,其初应力要保持一致
B.张拉程序一般为:0→初应力→1.05σcon(持荷5min)→σcon(锚固)
C.张拉时,张拉力方向与预应力钢材在一条直线上
D.同一构件内预应力钢筋断筋数量不得超过1%

A B C D
4

安全生产费用由建设单位根据(     )对工程安全生产情况的签字确认进行支付

A.业主
B.施工单位项目负责人
C.注册安全工程师
D.监理工程师

A B C D
5

在各种防护工程中,种草防护适用于(     )

A.边坡稳定,坡面冲刷轻微的路堤
B.适用于需要迅速绿化的土质边坡
C.适用于1:1.5或更缓的边坡上
D.适用于易风化的软质岩石挖方边坡

A B C D
多选题(每题2分。每题的备选项中,有2个或2个以上符合题意。错选、少选,不得分;。)
6

监控系统的主要构成中,有(  )

A.紧急电话系统
B.视频监视系统
C.火灾控制系统
D.隧道通风控制系统
E.隧道照明控制系统

A B C D E
7

水泥稳定土基层裂缝的防治方法有(     )

A.提高水泥用量比例
B.应严格控制集料中黏土含量
C.应严格控制加水量
D.碎石级配应接近要求级配范围的中值
E.养护结束后应及时铺筑下封层

A B C D E
简答题(请根据背景资料,按要求作答)
8

背景资料:

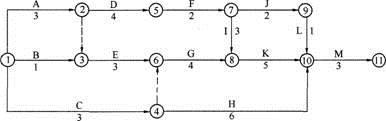

某隧道工程,施工合同采用《建设工程施工合同(示范文本)》,合同约定,吊装机械闲置补偿费600元/台班,单独计算,不进入直接费。经项目监理机构审核批准的施工总进度计划(初始计划)如下图所示(时间单位:月)。

施工过程中发生下列事件:
事件一:开工后,建设单位提出工程变更,致使工作E的持续时间延长2个月,吊装机械闲置30台班。
事件二:工作E由于业主的要求需要进行工程变更。
事件三:在施工过程中,施工单位对隧道进行了监控量测。在监控量测数据的处理中,发现“周边位移一时间曲线”出现了反弯点。

问题:
1.确定初始计划的总工期,并确定关键线路及工作E的总时差。
2.事件一发生后,吊装机械闲置补偿费为多少?工程延期为多少?说明理由。
3.事件二发生后,请简要叙述工作E变更后的价格调整思路。
4.事件三的过程中,针对在监控量测数据的处理中,发现“周边位移一时间曲线”出现了反弯点,请问施工单位该如何处理?



9

背景资料:
西湖中桥是一座15m的钢筋混凝土整体式简支梁桥,桥宽9.5m,重力式桥台。桥位处地质覆盖层为厚2m的强风化泥岩,桥台持力层为中风化泥岩。桥梁顶面距自然地面线的平均高度为8m。在距桥位3kin处有一个大型水泥厂,混凝土所需用的砂石级配良好。
施工单位采用满堂式钢管支架直接支撑在地面,为防止支架变形,整个钢管支架设置了多道斜撑和横撑。此外,为确保梁体的外观质量,选用了优质钢模,采取多种固定模板的措施。由于浇筑混凝土时正值高温,采用了水灰比大的混凝土,以延缓混凝土的初凝时间。混凝土浇筑完成后,采用多时段直接洒水养护。拆模后发现梁体外观光整,但在梁底和桥面出现了许多不规则的裂缝,梁底有横向裂缝。

问题:
1.产生混凝土裂缝的原因是什么?
2.背景材料所述施工缺少哪几项重要工序?
3.说明支架施工确定预拱度应考虑哪些因素?

10

背景资料:
某条高速公路全长80km,路段上有6个互通立交,并有1.8km和2.1km的长隧道二座。根据提供的交通量,两个隧道都设计有通风、照明及隧道变电所,并有完整的监控系统及通信系统。该路设有一处监控分中心,能实现隧道变电所无人值守,能和省监控中心实现联网互传信息,以及为运营管理者提供信息。

问题:
1.此路的监控系统按功能分包括了哪些子系统?
2.此路的监控系统具有哪些主要功能?
