单选题(每题1分。每题的备选项中,只有1个最符合题意)
1

多雨潮湿地区的高速公路、一级公路的沥青面层空隙率较大,有严重渗水可能,铺筑基层不能及时铺筑沥青面层而需通行车辆时,宜在喷洒透层油后铺筑(     )

A.上封层
B.下封层
C.透层
D.粘层

A B C D
2

在灌注桩的清孔施工中,适用于各种钻孔方法的灌注桩,清孔较为彻底的方法是(     )

A.喷射清孔法
B.掏渣法
C.抽浆法
D.用砂浆置换钻渣清孔法

A B C D
3

属于静态的弯沉检测方法的是(     )

A.贝克曼梁法
B.核子密度湿度仪法
C.落锤弯沉仪法
D.环刀法

A B C D
4

外加剂储存时应当至少离地的高度和离墙的距离分别是(     )

A.250m,30cm
B.30cm,40cm
C.30cm,30cm
D.25cm,25cm

A B C D
多选题(每题2分。每题的备选项中,有2个或2个以上符合题意。错选、少选,不得分;。)
5

路基压实度的现场测定方法有(   )

A.重型击实法
B.灌砂法
C.表面振动压实仪法
D.环刀法
E.核子密度湿度仪法

A B C D E
6

关于滑坡地段路基施工要求,正确的有(     )

A.滑坡体未处理之前,严禁在滑坡体上增加恒载
B.采用加填压脚方案整治滑坡时,只能在抗滑段加重反压
C.滑坡整治宜在春季多雨季节施工,用水方便
D.采用削坡减载方案整治滑坡时,减载应自上而下进行
E.施工时应采取措施截断流向滑坡体的地表水、地下水及临时用水

A B C D E
7

无机结合料稳定基层施工方法可以分为(     )几种

A.干法施工
B.湿法施工
C.路拌法施工
D.中心站集中拌和法施工
E.水法施工

A B C D E
简答题(请根据背景资料,按要求作答)
8

某二级公路跨河大桥,左岸引桥结构为11跨20m预应力混凝土简支梁桥,柱式墩,Ф1.5m桩基础。0#桥台至6#墩桩长12~14m,靠近主桥四跨桩长超过20m。由于该河段枯水期长,且左岸地质水文条件较好,故引桥桩基采用人工挖孔方法施工,挖孔桩施工照明、电器和起吊设备安全控制要点部分如下:
(1)孔内不得使用超过110V电压的灯具照明;
(2)电缆为防水绝缘电缆。

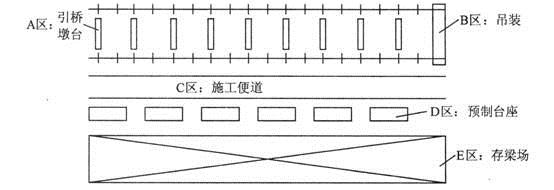

引桥所处河滩无水,地形相对平坦,局部存在坑洼与淤泥地段,淤泥厚度10~30cm,其下为砂砾土,地基经处理后承载力能满足预制场施工要求。项目经理部决定将引桥主梁预制场设在该段河滩上,主梁采用预制吊装施工,施工现场分为A、B、C、D、E五个作业区域,具体布置如下图所示:

施工现场作业区域具体布置图
预应力张拉时部分主梁锚板处混凝土出现变形开裂现象,项目经理部现场处理方法如下:
(1)清除锚下损坏混凝土,采用与主梁相同配比混凝土修补;
(2)重新安设相同规格锚垫板,待混凝土强度满足要求后张拉。
但张拉时仍然出现变形开裂情况,监理工程师指出了项目经理部现场处理方法的不足,并提出整改要求。

问题:
1.就左岸靠近主桥四跨的桩长情况,该段引桥桩基采用人工挖孔方法施工是否恰当,并说明理由。
2.改正背景中挖孔桩安全控制要点的错误之处。
3.指出引桥主梁所用的吊装方法。
4.改正背景中锚板处混凝土变形开裂现场处理方法中的不妥之处。





9

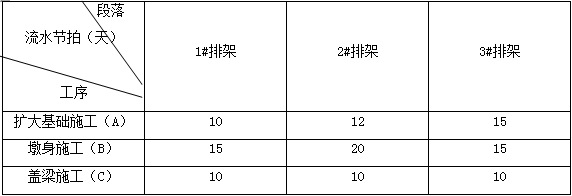

某施工单位承接了一4×20m简支梁桥工程。桥梁采用扩大基础,墩身平均高10m。项目为单价合同,且全部钢筋由业主提供,其余材料由施工单位自采或自购。在离本工程不远的江边有丰富的砂源,经检验,砂的质量符合要求。采砂点位于一跨江大桥下游150m处,施工用砂均取自这里。项目部拟就1#~3#排架组织流水施工,各段流水节拍见下表:



(注:表中排架由基础、墩身和盖梁三部分组成)
根据施工组织和技术要求,基础施工完成后至少10天才能施工墩身。
施工期间,还发生了如下事件:
事件1:施工单位准备开始墩身施工时,由于供应商的失误,将一批不合格的钢筋运到现场,致使墩身施工推迟了10天开始,承包商拟就此向业主提出工期和费用索赔。

问题:
1、计算排架施工的流水工期(列出计算过程),并绘制流水横道图。
2、针对事件:1,承包商是否可以提出工期和费用索赔?说明理由。





10

背景资料:

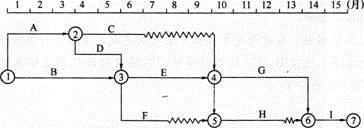

某桥梁工程,合同工期15个月,总监理工程师批准的施工进度计划如下图所示。

工程实施过程中发生下列事件:
事件一:项目监理机构对G工作进行验收时发现该工程质量达不到合格标准,需加固补强,导致直接经济损失60万元。
事件二:在第5个月初到第8个月末的施工过程中,由于建设单位提出工程变更,使施工进度受到较大影响。截至第8个月末,未完工作尚需作业时间见下表。施工单位按索赔程序向项目监理机构提出了工程延期的要求。
相关数据表

问题:
1.该工程施工进度计划中关键工作和非关键工作分别有哪些?C工作的总时差和自由时差分别为多少?
2.事件一为哪一类质量事故?对于该质量事故,事故发生单位该怎么处理?
3.质量事故报告的内容有哪些?
4.事件二中,逐项分析第8个月末E、F工作的拖后时间及对工期和后续工作的影响程度,并说明理由。
