单选题(每题1分。每题的备选项中,只有1个最符合题意)
1

以下关于路基冬期施工的说法,错误的是(     )

A.一级公路的土质路堤不宜进行冬期施工
B.半填半挖地段、挖填方交界处适宜在冬期施工
C.冬期施工的路堤填料不得用含水量过大的粘性土
D.冬期挖方边坡不得一次挖到设计线,应预留一定厚度的覆盖层

A B C D
2

有抗冰(盐)冻要求地区,各交通等级路面、桥面、路缘石、路肩及贫混凝土基层必须使用(     )

A.引气剂
B.早强剂
C.阻锈剂
D.缓凝剂

A B C D
3

坑道开挖后,在岩体松散破坏之前,及时修筑一层柔性薄壁衬砌,通过施工中的量测监视,确定围岩变形稳定之后,修筑防水层及第二次衬砌,此施工方法称为(     )

A.盾构法
B.新奥法
C.矿山法
D.侧壁导坑法

A B C D
4

新奥法施工中,当(     )后,修筑防水层

A.围岩充分稳定
B.初期支护变形基本稳定
C.地下水流干
D.第一层衬砌变形

A B C D
5

为防止隧道衬砌施工中裂缝的产生,衬砌厚度应根据下列(     )确定

A.衬砌混凝土的强度要求
B.衬砌混凝土的坍落度要求
C.围岩类别、形状、结构
D.超挖和欠挖情况

A B C D
多选题(每题2分。每题的备选项中,有2个或2个以上符合题意。错选、少选,不得分;。)
6

先张法预应力筋的张拉操作时的施工要点正确的说法有(     )

A.张拉时,同一构件内预应力钢筋、预应力钢丝、钢绞线的断丝数量不得超过1%。
B.用横梁整批张拉时,千斤顶应对称布置,防止活动横梁倾斜。
C.张拉时,张拉方向与预应力钢材在一条直线上。
D.横梁须有足够的刚度,受力后挠度应不大于2mm
E.应先张拉靠近台座截面重心的预应力钢材,防止台座承受过大的偏心压力。

A B C D E
7

在沥青路面施工中,应浇洒粘层沥青的有(     )

A.旧沥青路面层上加铺沥青层
B.无机结构料基层上铺筑沥青层
C.水泥混凝土路面上铺筑沥青层
D.半刚性机层上铺筑沥青层
E.有裂缝或已修补的旧沥青路面

A B C D E
8

《公路工程质量监督规定》公路工程从业单位包括(     )

A.公路建设单位
B.勘察、设计单位
C.施工单位
D.公路行政主管单位
E.监理单位

A B C D E
简答题(请根据背景资料,按要求作答)
9

背景资料:

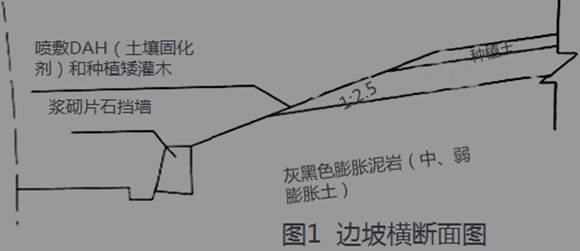

某高速公路膨胀土路堑段,长480m,挖深8~9m,右侧为顺层边坡,岩土层倾角为12°~15°,结构面内摩擦角为5°,粘聚力为12Kpa。边坡加固防护方案如图1所示:

施工单位采用图2所示的工艺流程组织施工,于4月完成该路段边坡施工。

当年6月,在雨水作用下该边坡发生了部分滑坍,施工单位认为是原设计不合理所致,因此提出了图3所示柔性支护结构方案,并按相关程序报批变更设计。

问题:
1.指出图2中A、B分别代表的施工过程。
2.结合图3说明土工格栅与土之间的三种相互作用。
3.结合地质情况说明图3中碎石层的作用。
4.结合图3说明“种植土 种草”有哪几种作用。

10
某施工单位承接的二级公路中有四道单跨2.0×2.0m钢筋混凝土盖板涵,在编制的《施工组织设计》中,对各涵洞的工序划分与工序的工作时间分析如下表所示。


施工单位最初计划采用顺序作业法组织施工,报监理审批时,监理认为不满足工期要求,要求改为流水作业法。根据现场施工便道情况,施工单位决定分别针对A、B、C、D四道工序组织四个专业作业队伍,按1号→2号→3号→4号涵洞的顺序采用流水作业法施工,确保每个专业作业队的连续作业。在每个涵洞的“基础开挖及软基换填”工序之后,按《隐蔽工程验收制度》规定,必须对基坑进行检查和验收,检查和验收时间(间歇时间)按2天计算。验收由施工单位项目负责人组织施工人员、质检人员,并请监理单位人员及设计代表参加。验收的项目为:基坑几何尺寸、地基处理。验收合格后才进行下一道工序的施工。

问题
1.计算按顺序作业法组织四道涵洞施工的工期。
2.计算按流水作业法组织施工的流水步距及总工期。
3.绘制按流水作业法组织施工的横道图(要求横向为工期,纵向为工序)。
4.根据《隐蔽工程验收制度》,验收时还必须邀请哪个单位参加?
