单选题(每题1分。每题的备选项中,只有1个最符合题意)
1

施工单位在电缆保护区实施爆破作业时.制定爆破施工方案应(     )

A.邀请地方建设管理部门参与
B.报当地电力管理部门批准
C.及时与地下电缆管理部门沟通
D.邀请地下电缆管理部门派员参加

A B C D
2

为验证拟定的焊件工艺的正确性所进行的试验过程及结果评价是(     )

A.焊接作业卡
B.焊接工艺评定
C.焊接质量证明文件
D.焊接作业规程

A B C D
多选题(每题2分。每题的备选项中,有2个或2个以上符合题意。错选、少选,不得分;。)
3

在电缆敷设过程中,应做的工作包括(     )

A.标明电缆型号
B.排列整齐
C.避免平行重叠
D.横平竖直
E.标明起讫地点

A B C D E
简答题(请根据背景资料,按要求作答)
4

【背景资料】
A公司承包了B公司(总承包商)的某厂一单位工程:工业循环水系统工程的机电安装。工程内容包括水泵系统的安装调试,室内管道及4km室外直埋管道的组对、焊接、压力试验、防腐处理、安装、覆土隐蔽。室外覆土隐蔽的管道全部采用焊接连接,每50m作为一个节点设一检查井,该节点采用阀门法兰连接。施工中发生下列事件:
事件1:因垫铁安装不符合质量要求,个别垫铁甚至有松动移位现象,使水泵找平找正不能达到要求。
事件2:室外管道施工时正值大风多雨季节,露天施工管道焊接质量要求比较高,项目经理部比较重视。除选派合格的持证焊工、严格检查监督外,还制订了控制措施。
事件3:第一节点管道完成组对、焊接、与阀门连接、安装就位后,施工班组即覆土隐蔽.被现场监理工程师当场制止。
事件4:该循环水系统安装调试结束后,A公司项目部即把工程资料及工程质量验收报告提交建设单位,监理单位组织A公司进行了工程质量验收。

问题:
1.垫铁如何安装才能符合质量要求?
2.施工单位制订的室外管道质量控制措施主要有哪些内容?
3.说明监理工程师为何制止施工班组覆土隐蔽的理由。
4.说明循环水系统工程质量验收工作中正确的做法。

5

本工程可采用哪些调整进度的措施来保证计划进度的实现?

本工程可采用哪些调整进度的措施来保证计划进度的实现?

6

简要说明施工现场工序检查的“三检制”含义。

简要说明施工现场工序检查的“三检制”含义。

7

背景
由国家和民营企业共同兴建的某炼钢厂,施工单项投资估算600万。起初,建设单位拟定由中央直属的一家冶金建设公司总承包该项目工程,遭到当地监管部门的反对。
建设单位招投标过程中发生下列事件:
事件一,工程采用PC承包形式进行招投标,有个别单位不明白PC承包的含义。
事件二,自发标之日到投标日要求15天完成投标文件的编制,有一家投标单位提出时间太紧无法完成,要求延长至21天,建设单位予以拒绝。
事件三,评标委员会由投标办组建,有招标办和建设单位各一位领导、一名建设单位项目负责人和随机抽选的两名工程技术人员组成。投标单位提出质疑。
事件四,开评标过程中,五家投标单位,有两家因时间紧未完成标书而弃权,一家在投标截止时间晚10分钟递交标书,得到建设单位的谅解,最终三家投标单位经评审由一家施工单位中标。

问题
1.说明建管部门对炼钢厂拟定总承包商反对的理由。
2.事件二中投标单位要求延长投标日期的要求是否合理?简述理由。
3.说明投标单位对评标委员会组成提出质疑的理由。
4.根据事件四的内容,评述本次招投标工作的有效性。

8

【背景资料】
某机电工程公司施工总承包了一项大型气体处理装置安装工程。气体压缩机厂房主体结构为钢结构。厂房及厂房内的2台额定吊装重量为35t的桥式起重机安装分包给专业安装公司。
气体压缩机是气体处理装置的核心设备,分体到货。机电工程公司项目部计划在厂房内桥式起重机安装完成后,用桥式起重机进行气体压缩机的吊装,超过30t的压缩机大部件用2台桥式起重机抬吊的吊装方法,其余较小部件采用1台桥式起重机吊装,针对吊装作业失稳的风险采取了相应的预防措施。
施工过程中发生了如下事件:
事件1:专业安装公司对桥式起重机安装十分重视。施工前编制了专项方案,组织了专家论证,上报了项目总监理工程师。总监理工程师审查方案时,要求桥式起重机安装实施监督检验程序。
事件2:专业安装公司承担的压缩机钢结构厂房先期完工,专业安装公司向机电工程公司提出工程质量验收评定申请。在厂房钢结构分部工程验收中,由项目总监理工程师组织建设单位、监理单位、机电工程公司、专业安装公司以及设计单位的规定人员进行验收,工程质量验收评定为合格。
事件3:工程进行到试运行阶段,机电工程公司拟进行气体压缩机的单机试运行。在对试运行条件进行检查时,专业监理工程师提出存在2项问题:①气体压缩机基础二次灌浆未达到规定的养护时间,灌浆层强度达不到要求;②原料气系统未完工,不能确保原料气连续稳定供应。因此,监理工程师认为气体压缩机未达到试运行条件。

问题:
1.根据背景资料,指出压缩机吊装可能出现哪些方面的吊装作业失稳。
2.35t桥式起重机安装为何要实施监督检验程序?监督检验检测机构应如何实施监督检验?
3.写出压缩机钢结构厂房工程质量验收合格的规定。
4.分别说明事件3中专业监理工程师提出的气体压缩机未达到试运行条件的问题是否正确及理由。

9

背景资料:
某机电工程项目经招标由具备机电安装总包一级资质的A安装工程公司总承包,其中锅炉房工程和涂装工段消防工程由建设单位直接发包给具有专业资质的B机电安装工程公司施工。合同规定施工现场管理由A安装工程公司总负责。工程监理由一家有经验的监理公司承担,工程项目主材由A安装公司提供,工程设备由建设单位和C单位签订合同。A、B公司都组建了项目部。在施工过程中发生如下事件:
事件1:锅炉进场后,B公司对出厂随带文件进行了点检即开始施工,监理工程师发现文件不齐全,指令B公司停工。
事件2:由于锅炉汽包延期一个月到货,致使B公司窝工和停工,造成经济损失,B公司向A公司提出索赔被拒绝。
事件3:A公司制定了现场安全生产管理目标和总体控制规定,B公司没有执行。
事件4:涂装工段工程验收后,建设单位向公安消防监督机构提交工程消防验收申请,要求公安消防监督机构消防验收,由于B公司提交的资料不全,公安消防监督机构不受理。

问题:
1.在事件1中,锅炉出厂随带文件主要包括哪些?
2.在事件2中,A公司为什么拒绝B公司提出的索赔要求?B公司应向哪个单位提出索赔?
3.在事件3中,B公司应如何执行A公司的安全管理制度?
4.在事件4中,B公司应提交哪些资料,公安消防监督机构才受理?


10

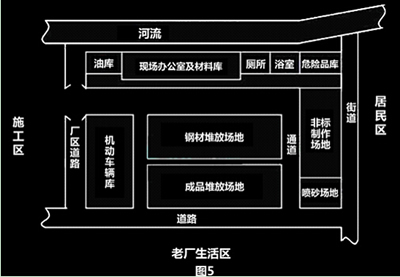

A公司总承包某地一扩建项目的机电安装工程,材料和设备由建设单位提供。A公司除自己承担主工艺线设备安装外,非标准件制作安装工程、防腐工程等均匀分包给具有相应施工资质的分包商施工。考虑到该地区风多雨少的气候,建设单位将紧靠河边及施工现场的一所弃用学校提供给A公司项目部,项目部安排两层教学楼的一层做材料工具工作,二楼做现场办公室,楼旁边河边修建简易厕所和浴室,污水直接排入河中,并对其他空地做了施工平面布置(见图5)

开工前,项目部遵循“开源与节流相结合的原则及项目成本全员控制原则”签订了分包合同,制定了成本控制目标和措施。施工中由于计划多变、设计变更多,管理不到位,因而造成工程成本严重超过预期。
在露天非标准制作时,分包商采用CO2气体保护焊施焊,质检员予以制止。
动态炉窑焊接完成后,项目部即着手炉窑的砌筑,监理工程师予以制止,砌筑后,在没有烘炉技术资料的情况下,项目部根据在某场的烘炉经验开始烘炉,又一次遭到监理工程师的制止。
在投料保修期间,设备运行不正常甚至有部件损坏,主要原因有:(1)设备制造质量问题,(2)建设单位工艺操作失误(3)安装精度问题,建设单位与A公司因质量问题的责任范围发生争执。
问题:
1、项目部的施工平面布置,对安全和环境保护会产生哪些具体危害?
2、说明质检员在露天制作场地制止分包商继续作业的理由,应采取哪些措施以保证焊接质量?
3、分别说明动态炉窑砌筑和烘炉时两次遭监理工程师制止的原因?
4、分别指出保修期间出现的质量

问题应如何解决?

剩余时间00:00:00
暂停
返回列表 下次再做 下载
答题卡 0 / 10
单选题每题1分 共2题
1 2
多选题每题2分 共1题
3
简答题每题20分 共7题
4 5 6 7 8 9 10
