2016年03月06日《矿业工程管理与实务》每日一练

单选题(每题1分。每题的备选项中,只有1个最符合题意)
1

下列不属于特殊土的是(   )

A.砂土
B.红黏土
C.膨胀土
D.冻土

A B C D
2

下列不属于井巷地下水的是(   )

A.松散层孔隙水
B.老窑水
C.基岩裂隙水
D.岩溶水

A B C D
3

关于巷道松动圈测量结果的评价,说法不正确的是(   )

A.一般认为声波速度低于原岩声速的区域就属于松动圈范围
B.松动圈范围越大则围岩稳定越困难
C.围岩的声速越低说明岩体的质量越差
D.松动圈就是围岩因巷道开挖引起应力集中造成的破碎范围


A B C D
4

在我国已经被淘汰的雷管是(   )

A.无起爆药电雷管
B.火雷管
C.安全电雷管
D.抗杂散电流电雷管

A B C D
多选题(每题2分。每题的备选项中,有2个或2个以上符合题意。错选、少选,不得分;。)
5

混凝土预制桩的沉桩方法有(     )

A.锤击法
B.静力压桩法
C.灌注法
D.振动法
E.水冲法

A B C D E
6

石门揭煤采用远距离爆破时,应制定包括(   )等的专门措施

A.爆破看护
B.爆破地点
C.避灾路线
D.停电、撤人
E.警戒范围

A B C D E
7

有关装药和填塞正确的做法是(   )

A.可采用人工和机械化装药
B.可采用间隔装药
C.同一炮孔内可采用不同品种炸药装填
D.可采用钻孔岩屑填塞炮孔
E.可采用石块填塞炮孔


A B C D E
简答题(请根据背景资料,按要求作答)
8

【案例1】
1.背景
某施工单位承担了一主要石门巷道的施工,该石门穿过的岩层主要是不稳定的泥岩、中等稳定的砂页岩互层和部分稳定的砂岩层,局部可能会遇到含水的断层破碎带。设计单位所提供的支护参数为锚喷网支护,锚杆长度2.0m,间排距1.0m,锚固力不低于80kN,直径8mm钢筋网,网格尺寸200mm×200mm,外喷混凝土100mm,强度C15。
施工单位在施工中,为了加快施工进度,采取了少打眼、多装药的方法,并通过喷射混凝土控制巷道表面平整度。另外根据巷道围岩的条件,及时变更支护参数,工作面先打锚杆进行临时支护,挂网、喷混凝土在距离工作面后方50m处进行,以保证掘进与支护的平行作业,确保施工速度。
2.

问题
(1)该石门巷道支护参数设计是否合理?为什么?
(2)施工单位应如何变更支护参数?
(3)施工单位在施工中存在哪些不正确的做法?
(4)石门巷道通过断层含水破碎带的措施是什么?

9

1.背景
某施工单位承担一立井井筒工程,该井筒净直径7.0m,井深580m。采用现浇混凝土支护,施工单位与建设单位指定的商品混凝土供货商签订了供货合同。由于施工场地偏僻,施工单位采购了压力试验机,建立了现场试验室,自行检验混凝土强度。在施工过程中,施工单位每50m井筒预留一组试块,在现场试验室经过标准养护28d后,自行进行强度试验。
当井筒施工深500m时,发现上部井壁淋水加大,项目经理要求加快混凝土浇筑进度,待浇筑完该模混凝土后再处理上部井壁淋水,结果该模混凝土脱后出现质量问题。检查发现,井壁严重淋水发生在井深450m附近。经调查,进行该段井壁混凝土浇筑时,供货商没有及时将混凝土达到,导致混凝土浇筑曾中断2次,前后耽误2h。经建设单位同意,施工单位对该段井壁进行了修复处理,投入费用20万元。
井筒施工竣工验收时,建设单位要求对井壁混凝土进行破壁检查,每100m处,共6处,全部合格。
2.

问题
(1)施工单位在混凝土强度检测方面的做法有何不妥?说明正确的做法。
(2)井筒工作面现浇混凝土时,处理上部淋水可采取哪些技术措施?
(3)施工单位对井深450m处附近的井壁进行修复所投入的20万元应由准来承担?
(4)井筒竣工验收应检查的内容哪些?
(5)建设单位要求破壁混凝土质量的做法是否正确,为什么?

10

(三)
背景资料

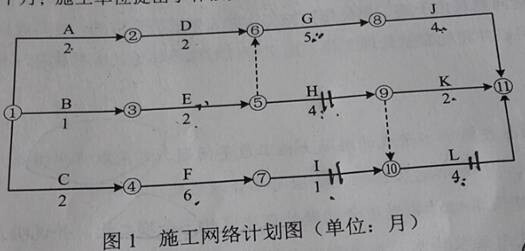

某施工单位承建一矿井井底车场及硐室工程,其编制的施工网络计划如图1所示,其中井底车场中属于主要排水系统的工程有:泵房及变电所工程H,吸水井及配水巷工程I,水仓工程L。监理认为该网络计划的主要排水系统工程安排不合理,要求进行调整。
建设单位提供的地质资料预测,E工作需穿过一断层破碎带。在实际施工中,E工作较地质资料数据提前8m揭露该断层破碎带,造成工作面突水。施工单位按应急方案进行了处理并顺利通过,增加费用20万元,工期延误1个月。施工单位以地质资料不准为由,向建设单位提出索赔。
K工作因围岩破碎严重,经建设单位同意增加了钢棚支护,费用增加10万元,工期延误1个月;施工单位提出了补偿费用10万元.总工期顺延1个月的索赔要求。



问题:
1.按照图1计算该施工网络计划工期,指出其关键线路。
2.调整网络计划中排水系统的施工安排,并说明理由。
3.施工单位对处理E工作断层破碎带提出的索赔是否合理?说明理由。
4.施工单位针对K工作增加钢棚支护提出的索赔是否合理?说明理由。
5.E工作的延误,对哪个紧后工作有影响?说明理由。
