2016年03月18日《公路工程管理与实务》每日一练

单选题(每题1分。每题的备选项中,只有1个最符合题意)
1

一般适用于松散、中密砂土、粘性土的沉入桩施工方法(     )

A.锤击沉桩法
B.振动沉桩法
C.射水沉桩法
D.静力压桩法

A B C D
2

公路工程常用的流水参数中,属于时间参数的是(     )

A.流水强度
B.工作面
C.技术间歇
D.施工段

A B C D
3

下列关于试验、检测记录管理的叙述中错误的是(     )

A.试验室对试验检测的原始记录和报告应印成一定格式的表格
B.原始记录应有试验、计算、复核人签字及试验日期并加盖试验专用公章
C.原始记录不许删减
D.原始记录如果需要更改必须加盖更改人印章

A B C D
4

适用于高速公路、一级公路沥青下面层及以下层次,二级及二级公路以下公路的各个层次的沥青为(     )

A.A级沥青
B.B级沥青
C.C级沥青
D.D级沥青

A B C D
5

涵洞按水力性能分为无压涵、半压力涵和压力涵(     )

A.大压力涵
B.高压力涵
C.小压力涵
D.压力涵

A B C D
多选题(每题2分。每题的备选项中,有2个或2个以上符合题意。错选、少选,不得分;。)
6

无机结合料稳定基层接缝和调头处的处理,以下(   )施工要求是正确的

A.同日施工的两工作段的衔接处,应采用搭接
B.前一段拌和整形后,留1~3m不进碾压
C.后一段施工时,前段留下未压部分,应再加水泥重新拌和,并与后一段一起碾压
D.每天最后一段末端应设工作缝并处理
E.必须分两幅施工时,纵缝必须斜接

A B C D E
7

技术交底主要内容有(  )

A.分部、分项工程的施工特点,质量要求
B.工程合同技术规范、使用的工法或工艺操作规程
C.施工技术方案
D.安全三级培训
E.安全、环保方案

A B C D E
简答题(请根据背景资料,按要求作答)
8

背景资料:
某路桥公司为贯彻执行好注册建造师规章制度,在公司内开展了一次注册建造师相关制度办法执行情况的专项检查。在检查中发现下述情况:
情况一:公司第二项目经理部的项目已处于竣工验收阶段。在查阅分包企业签署的质量合格文件中,只查到了分包企业注册建造师的签章。
情况二:公司第三项目经理部,在查阅其工程施工组织设计报审表时,发现工程名称填写得不完整,监理单位的名称写成了口头用的简称,监理工程师审查意见栏只有“同意”两字,施工项目负责人栏只有签名。

问题:
1. 指出并改正分包企业质量合格文件签署上的错误。
2. 指出并改正施工组织设计报审表填写中的错误。

9

背景资料:
某桥为主跨30m的预应力混凝土空心板梁,跨越河流。采用预制吊装,后张法施工。预制场设置在工地附近的空地上,基岩裸露。

问题:
1.该桥板梁预制的模板有何技术要求?
2.张拉使用的千斤顶、油压表、油泵、锚夹具必须符合设计要求,并配套标定或(①),以准确标定(②)的关系曲线。按设计要求(③),张拉时千斤顶的作用线必须与(④)重合。张拉采用(⑤)控制,以(⑥)作为校核,同时控制(⑦)。
①A.定期检查B.定期校验C.定期配套校验D.不定期校验
②A.张拉力与钢束伸长量B.张拉力与压力表读数C.张拉力与锚夹具D.压力表与钢束伸长量
③A.一端分批张拉B.两端张拉C.两端对称张拉D.两端同时对称张拉
④A.管道轴线B.锚具轴线C.预应力轴线D.千斤顶轴线
⑤A.应力B.伸长量C.夹片伸缩量D.千斤顶活塞伸缩量
⑥A.应力B.伸长量C.夹片伸缩量D.千斤顶活塞伸缩量
⑦A.夹片伸缩量B.千斤顶活塞伸缩量C.钢束断丝、滑丝数D.锚具变形量
3.对板梁应开展哪些主要内容的检验?
4.预应力筋张拉后,施工人员冲洗孔道后立即压浆,从一个梁端的高孔位到低孔位依次压浆,当压浆泵油表显示最大压力时立即停止压浆,转入下一个孔道的施工。请指出以上操作的错误之处,并加以改正。

10

某施工单位承接了一段山区高速公路,其中有一座21×40m先简支后连续T型预应力混凝土梁桥。北岸桥头距隧道出口30m,南岸桥头连接浅挖方路堑,挖方段长约2km,大桥采用双柱式圆形截面实心墩,墩身高10—40m,大桥立面布置示意图见图1:

事件1:施工单位考虑到水源、电力状况、进出场道路和成品梁运输等情况,需在大桥附近设置T梁预制场,T梁预制场平面布置图示意图见图2.

事件2:施工单位拟采用双导梁架桥机架设40mT梁,施工工艺及架设方法如下:
(1)双导梁架桥机施工工艺流程:铺设架梁及运梁及轨道→组装架桥机→( A )→脱空前支架→整机推进到位→支顶前支架→( B)→吊梁、纵移到位→落梁、横移到位→安放支座→焊接梁片连接板、支座上下钢板。
(2)将轨道上的拼装的架桥机前段推移到后跨,固定好架桥机;
(3)将预制梁由运梁车运至架桥机安装跨,两端同时起吊,横移桁车至于梁跨正中并固定。
(4)将梁纵移到后跨,固定纵移桁车,用横移桁车将梁横移到设计位置,下落就位。
(5)待一跨梁全部架设完成,前移架桥机,重复上述程序进行下一跨梁的安装。
事件3:为保证架设安全,施工单位对施工现场进行了重大安全风险辨识和评估,制定了双导梁架桥机架设T梁的安全专项施工方案,将专项方案报施工单位技术负责人、监理审查同意签字,组织施工技术、指挥、作业人员进行培训,在施工前进行技术和安全交底,最后安排人员进行了T梁架设。

问题:

1、根据大桥的地形条件,针对图1的A、B、C位置,T梁预制梁场应设置在哪里合适?说明理由。

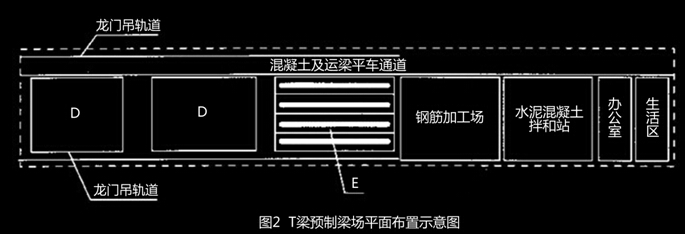

2、写出T梁预制场示意图中区域D和E名称。

3、事件2中,施工单位拟采用的双导梁架桥机架设方法中下划线处描述的位置是否正确?如错误,请写出正确的位置。

4、在事件3中,施工单位对双导梁架桥机架设T梁前,制定安全专项施工方案,请写出安全专项施工方案的内容。
5、指出双导梁架桥机施工工艺流程中A和B的含义。
