2016年03月20日《公路工程管理与实务》每日一练

单选题(每题1分。每题的备选项中,只有1个最符合题意)
1

桥梁两端两个桥台的铡墙或八字墙后端点之间的距离称为(     )

A.净跨径
B.总跨径
C.桥梁全长
D.计算跨径

A B C D
2

下列应洒布粘层的是(     )

A.半刚性机层上铺筑沥青层
B.沥青混凝土面层与检查井侧面之间
C.沥青混凝土面层的下面层和二灰稳定碎石基层之间
D.多雨地区空隙较大的沥青面层下部

A B C D
3

某湖塘须进行抛石挤淤处理,塘底横坡1:15,抛填方法正确的是(     )

A.自两侧向中线展开
B.自中线向两侧展开
C.自高向低展开
D.自低向高展开

A B C D
4

下列(     )不是沥青混凝土路面纵向接缝的防治措施

A.预热已压实部分路面,以加强新旧混合料的粘结
B.采用两台或两台以上摊铺机梯队作业
C.尽量采用热接缝施工
D.将已摊铺混合料留10~20cm暂不碾压,作为后摊铺部分的高程基准面,待后摊铺部分完成后一起碾压

A B C D
多选题(每题2分。每题的备选项中,有2个或2个以上符合题意。错选、少选,不得分;。)
5

防眩设施主要分为(     )

A.人造防眩设施
B.绿化防眩设施
C.自然防眩设施
D.机械防眩设施
E.防撞筒

A B C D E
6

锚杆挡土墙按墙面的结构形式可分为(     )锚杆挡土墙

A.肋板式
B.柱板式
C.桩板式
D.框架式
E.壁板式

A B C D E
7

根据《公路工程基本建设项目概算预算编制办法》,作为基数计算费用中不包含材料费的有(     )

A.沿海地区工程施工增加费
B.夜间施工增加费
C.高原地区施工增加费
D.行车干扰工程施工增加费
E.风沙地区施工增加费

A B C D E
8

桥梁按其用途可划分为(     )

A.公路桥
B.铁路桥
C.木桥
D.人行桥
E.运水桥

A B C D E
简答题(请根据背景资料,按要求作答)
9

某施工单位承接了某一级公路E3标段(K15 000~K16 500)土方路堤加宽工程,原路堤高度为25m。由于路堤拓宽部分地基为软土地基,施工单位为了确保路基的稳定、减少路基工后沉降,对高路堤拓宽部分的地基采取塑料排水体处理措施。其工艺流程为:整平原地面→摊铺下层砂垫层→机具就位→( A )→插入套管→拔出套管→(B)→机具移位→摊铺上层砂垫层。
由于该标段加宽路堤工程量较大,工期紧张,项目经理对工程质量管理与控制尤其重视,对技术文件、报告、报表进行全面深入审核与分析,并采取测量、试验、分析、记录、总结改进、监督等各种方法对现场质量进行检查控制。
为了保证质量,施工单位确定路基工程质量控制关键点如下:
1)施工放样与断面测量;
2)路基原地面处理,并认真整平压实;
3)使用适宜材料,保证原材料合格,正确确定土的最大干密度和最佳含水量;

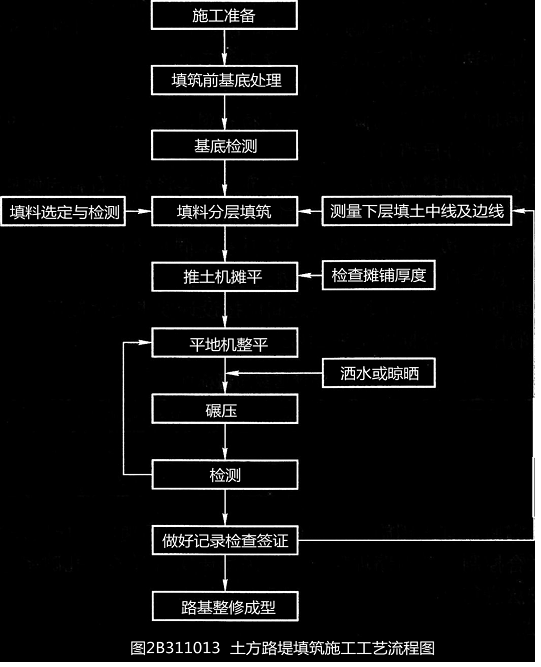

施工中,严格按照土质路堤施工工艺流程图进行填筑。

在路堤填筑过程中局部出现了“弹簧”。施工单位采取了掺生石灰粉翻拌的方法处理,待其含水量适宜后重新碾压。
施工完成后,检测了中线偏位、纵断高程、压实度(△)、弯沉值(△)、宽度和边坡,认定土方路基施工质量合格,提请下一道工序开工。
根据土方路基施工特点,施工单位配置了推土机、铲运机、装载械、平地机、挖掘机、压路机、自卸汽车。在施工时,因装载械操作人员失误,致使一工人受伤,并造成设备故障。事故发生后,项目部将受伤工人送医院治疗,并组织人员对设备进行了抢修,使当天铺筑工作顺利完成。





问题:
1、指出塑料排水体处理的施工工艺流程中A、B工序名称。
2、补充路基质量控制关键点。
3、对路基“弹簧”治理,除了背景材料中给出的方法外,还有哪些方法来治理?
4、依据上述检测内容能否认定质量合格?请简述原因?
5、项目部还应做哪些工作来处理该背景中的机械设备事故?

10

背景资料:某施工单位承接了北方沿海地区某高速公路B合同段施工任务,该段有一座36×40m的预应力混凝土简支箱梁桥,合同工期为十五个月;采用长度为40~50m、直径为Ф1.5m的桩基础,桥位处地层土质为亚粘土;下部结构为圆柱式墩、直径为Ф1.3m,柱顶设置盖粱,墩柱高度为4~12m,桥台为重力式U型桥台。
项目部为了降低成本,制定了先进的、经济合理的施工方案。项目部的预制场和混凝土搅拌站布置示意图如下,预制场建设编写建设方案,其内容包括:位置、占地面积、功能区划分等。

桩基础采用旋挖钻机成孔;墩柱钢筋骨架现场整体制作、吊装就位;墩柱施工采用钢模板,整体拼装完成后一次吊装就位;再在顶部钢筋四周插入木楔,让钢筋骨架居中,使钢筋保护层厚度得到有效控制。
项目部根据施工组织设计提出了水泥、钢材、碎石和砂等几项大宗材料的采购计划,并邀请了几家材料供应商参加竞标。项目部组织了评标小组,为节约成本,评标的唯一标准就是价格,项目部最终选择了一家报价最低的材料供应商。

问题:
1.说明背景材料中的预制场和搅拌站布置方式的优点。
2.针对0#-15#及21#-36#跨的主梁吊装施工,采用龙门架和双导梁架桥机哪种更适合本桥?说明理由。
3.背景材料中采用的墩柱钢筋保护层控制方法是否可行?说明理由。
4.项目部在制定施工方案时,应主要考虑哪四个方面的内容?
5.请补充预制场建设建设方案的内容。
