单选题(每题1分。每题的备选项中,只有1个最符合题意)
1

起重机吊装载荷是指( )

A.吊物重量
B.吊物重量乘载荷系数
C.吊物重量加吊索及附件重量
D.吊物重量加吊索重量之和乘载荷系数

A B C D
2

专用设备的突出性能是(     )

A.针对性强
B.产品多样
C.能耗低
D.污染范围小

A B C D
3

管道与设备作为一个系统进行液压试验时,当管道的试验压力等于或小于设备的试验压力时,应按(     )进行试验

A.管道的试验压力
B.设备的试验压力
C.管道的试验压力的1.15倍
D.设备的设计压力的1.15倍

A B C D
4

分项工程质量验收记录应由施工单位(     )填写

A.专业施工员
B.质量检验员
C.工程资料员
D.技术负责人

A B C D
多选题(每题2分。每题的备选项中,有2个或2个以上符合题意。错选、少选,不得分;。)
5

用于发电机的冷却介质有(     )

A.空气
B.惰性气体
C.氢气
D.水
E.润滑油

A B C D E
6

空调系统按承担室内空调负荷所用的介质分(     )系统

A.全空气
B.空气一水
C.全水
D.制冷剂
E.全水一制冷剂

A B C D E
7

工业管道系统试验的类型主要包括(     )等试验

A.液压
B.气压
C.真空度
D.泄漏性
E.压力

A B C D E
简答题(请根据背景资料,按要求作答)
8

背景资料:
某机电施工单位承接一项炼油厂的塔体群安装工程,工程内容包括:各类塔体就位、各类管道、自动控制和绝热工程等。其中最高塔体为42m;最重塔体102t。合同工期为三个月,合同约定:如果合同工期违约每一天应罚10000元,如每提前一天奖励5000元。
该项目部对承建工程内容进行分析,认为工程重点应是各类塔体吊装就位,为此制订了两套塔体吊装方案。第一套方案采用桅杆式起重机吊装,经测算施工时间需要50d,劳动力日平均30人,预算日平均工资50元,机械台班费需20万元,其他费用25000元,另外需要新购置钢丝绳和索具费用30000元;第二套方案采用两台100t汽车式起重机抬吊.但需要市场租赁,其租赁费10000元/日•台,经测算现场共需16d,而人工费可降低70%,其他费用可降低30%。
该项目部注重项目成本各阶段的控制,重点突出、吊装方案选取得当,因此该工程项目提前8d完成全部施工任务。

问题:
1.项目部对该工程应编制哪些类型的施工组织设计?
2.施工项目成本计划内容一般由哪几方面组成?
3.试用因素分析法分析该吊装方案,该项目部应选用哪种方案为宜?
4.试述选用方案中的起重机在使用时,应考虑哪些问题?


9

背景资料:
某机电工程项目经招标由具备机电安装总包一级资质的A安装工程公司总承包,其中锅炉房工程和涂装工段消防工程由建设单位直接发包给具有专业资质的B机电安装工程公司施工。合同规定施工现场管理由A安装工程公司总负责。工程监理由一家有经验的监理公司承担,工程项目主材由A安装公司提供,工程设备由建设单位和C单位签订合同。A、B公司都组建了项目部。在施工过程中发生如下事件:
事件1:锅炉进场后,B公司对出厂随带文件进行了点检即开始施工,监理工程师发现文件不齐全,指令B公司停工。
事件2:由于锅炉汽包延期一个月到货,致使B公司窝工和停工,造成经济损失,B公司向A公司提出索赔被拒绝。
事件3:A公司制定了现场安全生产管理目标和总体控制规定,B公司没有执行。
事件4:涂装工段工程验收后,建设单位向公安消防监督机构提交工程消防验收申请,要求公安消防监督机构消防验收,由于B公司提交的资料不全,公安消防监督机构不受理。

问题:
1.在事件1中,锅炉出厂随带文件主要包括哪些?
2.在事件2中,A公司为什么拒绝B公司提出的索赔要求?B公司应向哪个单位提出索赔?
3.在事件3中,B公司应如何执行A公司的安全管理制度?
4.在事件4中,B公司应提交哪些资料,公安消防监督机构才受理?


10

一、背景资料

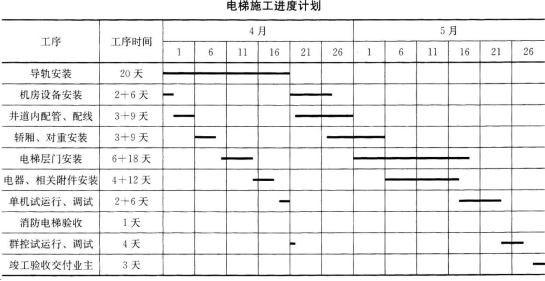

某安装公司承接一公共建筑(地上30层和地下2层)的电梯安装工程,工程有32层32站曳引式电梯8台,工期为90天,开工时间为3月18日,其中6台客梯需智能群控,2台消防电梯需在4月30日交付使用,并通过消防验收,在工程后期作为施工电梯使用。电梯井道的脚手架工程、机房及层门预留孔的安全技术措施由建筑工程公司实施。
安装公司项目部进场后,将拟安装的电梯情况,书面告知了电梯安装工程所在地的特种设备安全监督管理部门。按合同要求编制了电梯施工方案和电梯施工进度计划(见下表)等,电梯安装采用流水搭接平行施工,作业人员配置有钳工、焊工、电工、起重工等。电梯安装前,项目部对机房和井道进行检测,设备基础位置、结构尺寸及外观质量均符合电梯安装要求;曳引电机、控制柜、轿厢、层门、导轨等电梯设备外观检查合格,并采用建筑塔吊及外墙施工电梯将设备搬运到位,使电梯安装工程按施工进度计划实施,交付业主。

二、

问题
1.电梯安装前,项目部在书面告知时应提交哪些材料?
2.项目部对机房和井道的安全检查,应关注哪几项安全技术措施?
3.消防电梯从开工到验收合格用了多少天?电梯安装工程比合同工期提前了多少天?
4.电梯施工进度计划采用横道图表示时有哪些欠缺?
5.安装公司项目部可怎样使用横道图计划来进行进度分析?
