2016年01月21日《水利水电工程管理与实务》每日一练

单选题(每题1分。每题的备选项中,只有1个最符合题意)
1

根据《水利工程建设项目档案管理规定》(水办[2005]480号),应保存档案原件的单位是(     )

A.施工单位
B.项目法人
C.监理单位
D.产权单位

A B C D
2

当堤坝临水坡出现漏洞口多而小,且范围又较大的险情时,宜采用的抢护方法是(     )

A.塞堵法
B.盖堵法
C.戗堤法
D.反滤围井法

A B C D
3

根据《水利水电工程施工质量检验与评定规程》SL176—2007,分部工程质量优良的标准包括所含单元工程全部合格,其中达到优良等级的单元最小百分率是(     )

A.60%
B.70%
C.80%
D.90%

A B C D
多选题(每题2分。每题的备选项中,有2个或2个以上符合题意。错选、少选,不得分;。)
4

水利工程建设项目的施工招标应当具备的条件包括(     )等

A.施工图设计已经完成
B.建设资金来源已落实
C.年度投资计划已经安排
D.监理单位已确定
E.建设项目永久征地已有明确安排

A B C D E
5

天然岩层的产状要素包括(     )

A.走向
B.倾向
C.倾角
D.褶皱
E.断层

A B C D E
简答题(请根据背景资料,按要求作答)
6

某闸室基础开挖是闸室分部工程中的一部分,其中右岸边墩(长8m×宽1.8m,开挖底高程为23.Om)基础开挖单元工程中的软基开挖工序质量评定表部分内容见下表。

问题:
1.表中工序施工质量等级应评为什么等级?
2.工序施工质量评定共分几个等级?
3.施工单位报验工序施工质量评定时,应提交哪些资料?

7

某水闸工程施工招标投标及合同管理过程中,发生如下事件:
事件1:该工程可行性研究报告批准后立即进行施工招标。
事件2:施工单位的投标文件所载工期超过招标文件规定的工期,评标委员会向其发出了要求澄清的通知,施工单位按时递交了答复,修改了工期计划,满足了要求。评标委员会认可工期修改。
事件3:招标人在合同谈判时,要求施工单位提高混凝土强度等级,但不调整单价,否则不签合同。
事件4:合同约定,发包人的义务和责任有:①提供施工用地;②执行监理单位指示;③保证工程施工人员安全;④避免施工对公众利益的损害;⑤提供测量基准。承包人的义务和责任有:①垫资100万元;②为监理人提供工作和生活条件;③组织工程验收;
④提交施工组织设计;⑤为其他人提供施工方便。
事件5:合同部分条款如下:
(1)计划施工工期3个月,自合同签订次月起算。合同工程量及单价如下表。

(2)合同签订当月生效,发包人向承包人一次性支付合同总价的10%,作为工程预付款,施工期最后2个月等额扣回。
(3)保留金为合同总价的5%,在施工期内,按每月工程进度款5%的比例扣留。保修期满后退还,保修期1年。

问题:
1.根据水利水电工程招标投标有关规定,事件1、事件2、事件3的处理方式或要求是否合理,逐一说明理由。
2.根据《水利水电土建工程施工合同条件》,分别指出事件4中有关发包人和承包人的义务和责任中的不妥之处。
3.按事件5所给的条件,合同金额为多少?发包人应支付的工程预付款为多少?应扣留的保留金总额为多少?
4.按事件5所给条件,若施工单位按期完成各项工程,计算施工单位工期最后一个月的工程进度款、保留金扣留、工程预付款扣回、应收款。

8

背景资料
某泵站工程规模为中型,装机流量为15m3/s。本工程主要施工项目包括:(1)均质土围堰围堰填筑;(2)基坑开挖;(3)基坑降排水;(4)泵房基础水泥土填筑;
(5)泵房混凝土结构浇筑;(6)水泵及机电设备安装等。
施工现场地面高程为31.0m-31.4m,泵站底板建基面高程为20.38m,钻探资料表明,地基18.5m-31.4m高程范围内为淤泥质壤土,自然湿密度为1.75t/m3-1.85 t/m3,12.0m-18.5m高程范围内为中砂,该砂层地下水具有承压性,承压水位为29.5m。承包人在施工进水方案中提出,基坑开挖时需要采取降水措施,降水方案有管井降水和轻型井点降水两个方案。
泵站进水口工作桥桥面高程为42.0m,夜间施工过程
中,2名施工作业人员不慎坠落,其中1人死亡,1人重伤。



问题:
1、说明该泵站工程的等别及泵房的级别?
2、指出该工程中主要施工项目的合理施工顺序,(用工作编号表示)。
3、根据《土的工程分类标准》(GB/T50145-2007),依据土的开挖方法和难易程度,土分为几类?本工程地基18.5m-31.4m高程范围内的土属于其中哪一类?

4、本工程采用哪种降水方案?
5、根据《水利工程建设重大质量与安全事故应急预案》,水利工程建设与安全事故共分为哪几级?本工程背景材料中的事故等级属于哪一级?根据2名工人的工作高度和环境说明其高处作业的级别和种类。

9

背景资料:
某招标人就一河道疏浚工程进行公开招标,招标公告分别在中国采购与招标网(www.chinabidding.com.cn)和该省水行政主管部门指定的某网站刊登。在某网站刊登的招标公告要求投标人购买招标文件时须提交信用等级材料,而在中国采购与招标网刊登的招标公告无此条要求。
招标文件的合同条款按照《水利水电工程标准施工招标文件》(2009年版)和《堤防和疏浚工程施工合同范本》编制,并约定如下内容:
(1)本工程保修期为1年,自工程通过合同完工验收之日起计算。
(2)疏浚土方的工程量增加超过15%视为变更,超出部分相应结算单价减少10%。共有A、B、C、D、E五家投标人参加开标会议。投标人A的委托代理人因临时有事,在递交投标文件后离开开标会场。投标人B认为投标人A的委托代理人未参加开标会议,应按废标处理。招标人认为投标人A已递交投标文件,虽然其授委托代理人未参加开标会议并签字确认其投标报价等关键唱标要素,但应视为投标人A默认唱标要素,未按废标处理。
评标委员会在评标过程中发现投标人C的投标文件报价清单中,某一项关键项目的单价与工程量的乘积较其相应总价多10万元。评标委员会经集体讨论后决定,为避免因修改投标人C的投标报价使得其他投标人的报价得分和顺序发生变化,向投标人C发出澄清通知,要求其确认投标总报价不变,修改其关键项目的单价。评标委员会在评标过程中发现投标人D的投标文件中,投标函中投标报价与工程量清单中的投标报价不一致;而招标文件约定,投标人修改投标报价应相应修改工程量清单中的单价与相应合价,否则按废标处理。评标委员会经集体讨论决定,投标人D的投标文件按废标处理,而某一评委认为,投标人D的投标报价应按算术错误进行修正,故拒绝在评标报告上签字。最终,评标委员会推荐投标人E为第一中标候选人。招标人确定投标人E为中标人,并与之签署施工承包合同。
施工过程中,投标人E首先进行充填区围堰清基。清基完成后,投标人E未通知监理人到场验收即进行后续施工。监理人在其施工几日后,要求投标人E进行局部开挖,以检查清基工作质量。经检查,监理人确认投标人E的清基质量合格。该月投标人提出如下结算单,并要求工期顺延1天。
工程价款结算单支付明细表

问题:
1.上述招标程序有何不妥之处?说明理由。
2.如上述明细表有关项目的工程量经监理人确认无误,单价为投标文件中载明的有关单价,请计算应支付给投标人E的结算款(不计预付款扣回和工程质量保证金扣回)。
3.投标人在施工中私自覆盖隐蔽部位,监理人如在监理过程中发现局部工程需要进行修补和返工,应由谁进行修补和返工,相应费用由谁承担?

10

背景资料:

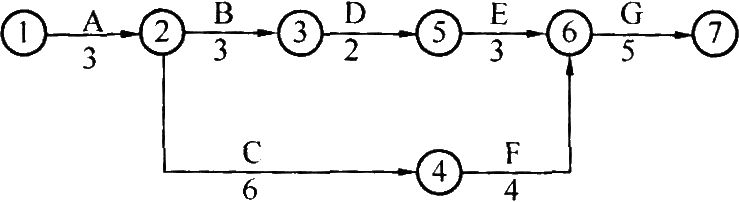

某水电站厂房为现浇钢筋混凝土结构,监理人批准的施工网络计划如下图所示。在施工中发生如下事件:

事件一:在工程进行到第4个月时,由设计变更,增加一项K工作,工作持续时间为2个月,核定工程量为34万元,安排在B工作后开始,并在F工作开始前完成。
事件二:由于F工作的钢筋安装不合格,需重新处理,F工作实际完成时间为4.5个月,增加费用3万元。
事件三:因G工作实际工程量超过计划工程量,导致完成时间推迟1个月,经监理确认增加工程量费用为12万元。

问题:
1.计算监理人批准的网络计划的工期,并指出关键工作。
2.根据事件一要求的新网络计划,计算新网络计划的工期。
3.从第4个月开始按新的网络计划组织施工,综合上述事件,计算实际工期;承包人可向发包人提出的工期和费用索赔要求是什么?
