2016年01月01日《建筑工程》每日一练

单选题(每题1分。每题的备选项中,只有1个最符合题意)
1

独立柱柱顶受集中荷载如图所示,柱底a-a截面的受力状态为(     )

A.压力和剪力
B.压力和弯矩
C.弯矩和剪力
D.压力、剪力和弯矩


A B C D
2

关于建筑地面检查的说法,正确的是(     )

A.防水隔离层应采用蓄水方法,蓄水深度最浅处不得小于20mm
B.防水隔离层应采用淋水方法,淋水时间不得少于24h
C.建筑地面的面层应采用泼水方法
D.建筑地面的面层应采用蓄水方法

A B C D
3

关于防火堵料的表述,不正确的是(     )

A.防火堵料是专门用于封堵建筑物中各种贯穿物,具有防火隔热功能且便于更换的材料
B.有机防火堵料主要用于封堵后基本不变的场合
C.无机防火堵料具有无毒无味、固化快速的特点
D.防火包使用时通过垒砌、填塞等方法封堵孔洞

A B C D
4

根据《建筑工程施工质量验收统一标准》(GB50300),关于分部(子分部)工程质量验收合格规定的表述,错误的是(     )

A.分部(子分部)工程所含工程的质量部分验收合格
B.质量控制资料应完整
C.地基与基础、主体结构和设备安装等分部工程有关安全及功能的检验和抽样检测结果应符合有关规定
D.观感质量验收应符合要求

A B C D
5

某工程场地平整(大面积场地平整),土质为含水量较小的亚粘土,挖填高差不大,且挖区与填区有一宽度800m内相对平整地带,这种情况宜选用的主要施工机械为( )

A.推土机
B.铲运机
C.正铲挖土机
D.反铲挖土机

A B C D
多选题(每题2分。每题的备选项中,有2个或2个以上符合题意。错选、少选,不得分;。)
6

下列说法正确的有( )P22

A.当长边与短边之比小于或等于2时,应按双向板计算;当长边与短边之比大于2但小于3时,宜按双向板计算;当按沿短边方向受力的单向板计算时,应沿长边方向布置足够数量的构造筋;当长边与短边长度之比大于或等于3时,可按沿短边方向受力的单向板计算。
B.现浇肋形楼盖中的板、次梁和主梁,一般均为多跨连续梁(板)。内力计算有两种方法。主梁按弹性理论计算,次梁和板可考虑塑性变形内力重分布的方法计算。
C.均布荷载下,等跨连续板和连续次梁的内力计算,可考虑塑性变形的内力重分布。允许支座出现塑性铰,将支座截面的负弯矩调低,即减少负弯矩,调整的幅度,必须遵守一定的原则。
D.连续梁、板的受力特点是:跨中有正弯矩,支座有负弯矩。因此,跨中按最大正弯矩计算正筋,支座按最大负弯矩计算负筋。

A B C D E
7

关于住宅室内装饰装修活动中限制行为的说法,正确的是(     )

A.搭建建筑物、构筑物的,应当经市政府批准
B.改变住宅外立面,在非承重外墙上开门、窗的,应当经城市规划行政主管部门批准
C.拆改供暖管道和设施,应当经供暖管理单位批准
D.拆改燃气管道和设施,应当经燃气管理单位批准
E.住宅室内装饰装修超过设计标准或者规范增加楼面荷载的,应当经原设计单位或者具有相应资质等级的设计单位提出设计方案

A B C D E
简答题(请根据背景资料,按要求作答)
8

某工程基坑深8米,支护采用桩锚体系,桩数共计200根,基础采用桩箱形式,毗邻近坑东侧12m处有既有密集居民区,居民区和基坑之间的道路下1.8m处原设有市政管道。项目实施过程中发生如下事件:
事件一:在基坑施工前,施工总承包单位要求专业分包单位组织召开深基坑专项施工方案专家论证会,本工程勘察单位项目技术负责人作为专家之一,对专项方案提出不少合理化建议。
事件二:工程地质条件复杂,设计要求对支护结构和周围环境进行监测,对工程桩采用不少于总数1%的静载荷试验方法进行承载力检验。
事件三:基坑施工过程中,因工期较紧,专业分包单位夜间连续施工。挖掘机、桩机等施工机械噪音较大,附近居民意见很大,到有关部门投诉,有关部门责成总承包单位严格遵守文明施工作业时间段规定,现场噪音不得超过国家标准《建筑施工场界噪声限值》的规定。

问题:
1、事件一中存在哪些不妥?并分别说明理由。
2、事件二中,工程支护结构和周围环境监测分别包含哪些内容?最少需要多少根桩做静载荷试验?
3、根据《建筑施工场界噪声限值》的规定,挖掘机、桩机昼间和夜间施工噪声限值分别是多少?
4、根据文明施工要求,在居民密集区进行强噪音施工,作业时间段有什么具体规定?特殊情况需要昼夜连续施工,需做好哪些工作?

9

背景资料:
某工程基坑深8米,支护采用桩锚体系,桩数共计200根。基础采用泥浆护壁钻孔灌注桩基础,工程桩共计400根,毗邻基坑东侧12m处有密集居民区,居民区和基坑之间的道路下1.8m处埋设有市政管道。项目实施过程中发生如下事件:
事件一:施工总承包单位完成桩基工程后,将深基坑支护工程的设计委托给了专业设计单位,并自行决定将基坑支护和土方开挖工程分包给了一家专业分包单位施工。专业设计单位根据业主提供的勘察报告完成了基坑支护设计后,即将设计文件直接给了专业分包单位。专业分包单位在收到设计文件后编制了基坑支护工程和降水工程专项施工组织方案,方案经施工总承包单位项目经理签字后即由专业分包单位组织了施工。
事件二:在施工过程中,由负责质量管理工作的施工人员兼任现场安全生产监督工作,土方开挖到接近基坑设计标高(自然地坪下8.5mm),总监理工程师发现重力墙支护结构出现了较大位移,基坑四周地表出现裂缝,即向施工总承包单位发出书面通知,要求停止施工,并要求立即撤离现场施工人员查明原因后再恢复施工。但总承包单位认为地表裂缝属正常现象没有予以理睬。不久基坑发生了严重坍塌,并造成4名施工人员被淹埋,经抢救3人死亡,1人重伤。事故发生后,专业分包单位立即向有关安全生产监督管理部门上报了事故情况,经事故调查组调查,造成坍塌事故的主要原因是由于地质勘察资料中未表明地下存在古河道,基坑支护设计中未能考虑这一因素而造成的。事故造成直接经济损失80万元,于是专业分包单位要求设计单位赔偿事故损失80万元。
事件三:在桩基施工过程中发生了塌孔现象。
事件四:主体结构施工结束后由施工单位项目经理组织了主体结构验收。
事件五:根据项目经理部编制的材料需要量计划和现场仓储条件,材料采购部门选择了合格供应商。
事件六:项目需要水泥共计24000吨,材料采购部门提出了两种采购方案:方案一:以半个月为单位采购周期,一次采购费用为60元,水泥单价180元/t,仓库年保管率3. 5%。方案二:以一个月为单位采购周期,一次采购费用为62元,水泥单价170元/t,仓库年保管率3%。

问题:
1、事件一中存在哪些不妥?并分别说明正确做法。
2、事件二中重力墙支护结构出现较大位移的应急处理措施有哪些?分别指出事件二中有哪些不妥?并分别说明正确做法。
3、分析事件三中灌注桩塌孔现象产生的原因和防治措施。
4、事件四中有何不妥,并说明主体结构验收组织及参与人员。
5、事件五中在材料采购时,应如何选择分供方?
6、根据事件六提供的资料,通过计算决定应选择哪一种采购方案?

10

背景资料(合同价、预付款、起扣点、保修金、工程款、应付款等)
某工程项目合同总价为6240万元,工期12个月,竣工日期2013年10月30日。承包合同另行规定:
(1)工程预付款为合同总价的25%。
(2)工程预付款从未施工工程所需的主要材料及构配件价值相当于工程预付款时起扣,每月以抵充工程款的方式陆续收回。主要材料及构配件比重按60%考虑。
(3)除设计变更和其他不可抗力因素外,合同总价不做调整。
(4)除业主直供主材外材料均由B承包商负责采购。

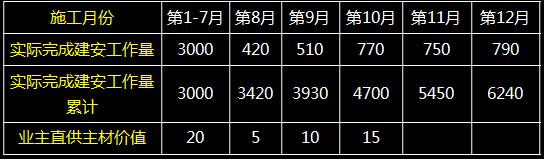

(5)工程保修金为合同总价的5%,在工程结算时一次扣留。经业主工程师代表签认的B承包商实际完成的建安工作量(第1-12月)见下表。单位:万元

问题:
(1)本工程预付款是多少万元?
(2)工程预付款应从哪个月开始起扣?
(3)第1-7月合计以及第8、9、10月,业主工程师代表应签发的工程款各是多少万元?
(工程款;应签证的工程款;应签发的付款凭证金额)
(请列出计算过程)
