2016年01月25日《水利水电工程管理与实务》每日一练

单选题(每题1分。每题的备选项中,只有1个最符合题意)
1

水利工程施工中,承包人进行工程变更,必须得到(     )的指示

A.设计人
B.监督机构
C.管理单位
D.监理单位

A B C D
多选题(每题2分。每题的备选项中,有2个或2个以上符合题意。错选、少选,不得分;。)
2

建筑材料按其功能用途分类可分为(     )

A.结构材料
B.防水材料
C.胶凝材料
D.天然建材
E.装饰材料

A B C D E
3

根据《水利工程建设项目管理规定》(水建[1995]128号),水利工程项目建设中实行的“三项制度”包括(     )

A.项目法人责任制
B.合同制
C.建设监理制
D.代建制
E.招标投标制

A B C D E
4

根据《水利工程建设程序管理暂行规定》(水建[1998] 16号),水利工程建设应建立健全质量管理体系,包括(     )

A.政府监督
B.设计单位保证
C.项目法人负责
D.社会监理
E.运行管理单位参与

A B C D E
5

我国目前工程建设标准分为四级,包括(     )

A.强制标准
B.国家标准
C.行业标准
D.企业标准
E.推荐标准

A B C D E
简答题(请根据背景资料,按要求作答)
6

背景资料
某寒冷地区大型水闸工程共18孔,每孔净宽10.0m,其中闸室为两孔一联,每联底板顺水流方向长与垂直水流方向宽均为22.7m,底板厚1.8m。交通桥采用预制“T”型梁板结构;检修桥为现浇板式结构,板厚0.35m。各部位混凝土设计强度等级分别为:闸底板、闸墩、检修桥为C25,交通桥为C30;混凝土设计抗冻等级除闸墩为F150外,其余均为F100。施工中发生以下事件:
事件1:为提高混凝土耐久性能,施工单位严格控制施工质量,采取对混凝土加强振捣与养护等措施。
事件2:为有效防止混凝土底板出现温度裂缝,施工单位采取减少混凝土发热量等温度控制措施。
事件3:施工中,施工单位组织有关人员对11#闸墩出现的蜂窝、麻面等质量缺陷在工程质量缺陷备案表上进行填写,并报监理单位备案,作为工程竣工验收备查资料。工程质量缺陷备案表填写内容包括质量缺陷产生的部位、原因等。
事件4:交通桥分部工程包含8个单元工程质量全部合格,其中6个单元工程质量等级优良,主要单元工程和重要隐蔽单元工程质量优良率为86.6%,且未发生过质量事故。经施工单位自评,监理单位复核,工程质量和安全监督机构核定,本分部工程质量等级为优良。

问题:
1.交通桥模板设计强度计算时,除模板和支架自重外还应考虑哪些基本荷载?该部位模板安装时起拱值的控制标准是多少,拆除时对混凝土强度有什么要求?
2.除事件1中给出的措施外,提高混凝土耐久性还有哪些主要措施?除事件2中给出的措施外,底板混凝土浇筑还有哪些主要温度控制措施?
3.指出事件3中质量缺陷备案做法的不妥之处,并加以改正;工程质量缺陷备案表除给出的填写内容外,还应填写哪些内容?
4.根据事件4,该分部工程质量等级评定结论是否恰当?为什么;评定组织是否妥当?为什么。

7

背景资料:
某招标人就一河道疏浚工程进行公开招标.招标公告分别在中国采购与招标网(www.chinabidding.com.cn)和该省水行政主管部门指定的某网站刊登。在某网站刊登的招标公告要求投标人购买招标文件时须提交信用等级材料,而在中国采购与招标网刊登的招标公告无此条要求。
招标文件的合同条款按照《水利水电工程标准施工招标文件》(2009年版)和《堤防和疏浚工程施工合同范本》编制,并约定如下内容:
(1)本工程保修期为1年,自工程通过合同完工验收之日起计算。
(2)疏浚土方的工程量增加超过15%视为变更。超出部分相应结算单价减少10%。共有A、B、C、D、E五家投标人参加开标会议。投标人A的委托代理人因临时有事,在递交投标文件后离开开标会场。投标人B认为投标人A的委托代理人未参加开标会议,应按废标处理。招标人认为投标人A已递交投标文件,虽然其授委托代理人未参加开标会议并签字确认其投标报价等关键唱标要素.但应视为投标人A默认唱标要素,未按废标处理。
评标委员会在评标过程中发现投标人C的投标文件报价清单中,某一项关键项目的单价与工程量的乘积较其相应总价多10万元。评标委员会经集体讨论后决定,为避免因修改投标人C的投标报价使得其他投标人的报价得分和顺序发生变化,向投标人C发出澄清通知,要求其确认投标总报价不变.修改其关键项目的单价。评标委员会在评标过程中发现投标人D的投标文件中,投标函中投标报价与工程量清单中的投标报价不一致;而招标文件约定,投标人修改投标报价应相应修改工程量清单中的单价与相应合价,否则按废标处理。评标委员会经集体讨论决定,投标人D的投标文件按废标处理,而某一评委认为,投标人D的投标报价应按算术错误进行修正,故拒绝在评标报告上签字。最终,评标委员会推荐投标人E为第一中标候选人。招标人确定投标人E为中标人,并与之签署施工承包合同。

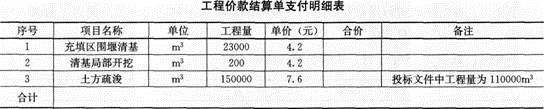

施工过程中,投标人E首先进行充填区围堰清基。清基完成后,投标人E未通知监理人到场验收即进行后续施工。监理人在其施工几日后,要求投标人E进行局部开挖,以检查清基工作质量。经检查,监理人确认投标人E的清基质量合格。该月投标人提出如下结算单,并要求工期顺延1天。

问题:
1.上述招标程序和评标过程有何不要之处?说明理由。
2.如上述明细表有关项目的工程量经监理人确认无误,单价为投标文件中载明的有关单价,请计算应支付给投标人E的结算款(不计预付款扣回和工程质量保证金扣回)。
3.监理人如在监理过程中发现局部工程需要进行修补和返工,应由谁进行修补和返工,相应费用由谁承担?



8

案例:
某水闸工程施工过程中发生质量事故,造成直接经济损失100万元。施工单位按“四不放过原则”,组织有关单位制定处理方案,报监理机构批准后,对事故进行了处理,处理后不影响工程正常使用,对工程使用寿命影响不大。

问题:
1.根据质量事故类别,指出本工程质量事故处理在方案制定的组织和报批程序方面的不妥之处,并说明正确做法。
2. 根据《水利工程质量事故处理暂行规定》,说明背景材料中“四不放过原则”的具体内容。
