2016年01月26日《水利水电工程管理与实务》每日一练

单选题(每题1分。每题的备选项中,只有1个最符合题意)
1

氯化钙可用作混凝土的(     )

A.减水剂
B.引气剂
C.早强剂
D.缓凝剂

A B C D
2

水利工程施工选择导流方案、确定导流建筑物的主要依据是导流(     )流量

A.校核
B.设计
C.平均
D.洪峰

A B C D
3

工程质量保修期的开始时间是通过(     )验收后开始计算

A.分部工程
B.单位工程
C.合同工程完工
D.竣工

A B C D
4

某泵站用混凝土拌合物的坍落度为120mm,按坍落度大小分,此拌合物为(     )混凝土

A.低塑性
B.塑性
C.流动性
D.大流动性

A B C D
多选题(每题2分。每题的备选项中,有2个或2个以上符合题意。错选、少选,不得分;。)
5

工程投标和施工阶段,施工单位编制的施工组织设计包括(     )

A.工程量清单
B.施工总方案
C.施工总平面布置图
D.单价分析
E.施工条件分析

A B C D E
简答题(请根据背景资料,按要求作答)
6

【案例】
某水电站厂房为现浇钢筋混凝土结构。监理工程师批准的施工网络计划如下图所示(图中持续时间为月)。该工程施工合同工期为18个月。合同中规定,土方工程单价为16元/m3,土方工程量估计为22000m3;混凝土工程量估算为1800m3,单价为320元/m3;当土方或混凝土的任何一项工程量超过原估计工程量的15%时,则超出15%部分的结算单价可进行调整,调整系数为0.9。在工程进行到第四个月时,业主方要求承包商增加一项工作K,经协商其持续时间为2个月,安排在D工作结束后、F工作开始前完成,其土方量为3500m3
混凝土工程量为200m3

问题:
1.该项工程的工期是多少个月?在施工中应重点控制哪些工作?为什么?
2.由于增加了K工作,承包方提出了顺延工期2个月的要求,该要求是否合理?画出增加K工作后的网络计划并说明理由。
3.由于增加了K工作,相应的工程量有所增加,承包方提出对增加工程量的结算费用为:
土方工程:3500×16=56000元
混凝土工程:200×320=64000元
合计:120000元
你认为该费用是否合理?为什么?

7

某水利枢纽加固改造工程包括以下工程项目:
(1)浅孔节制闸加固。主要内容包括:底板及闸墩加固、公路桥及以上部分拆除重建等。浅孔闸设计洪水位29.5m;
(2)新建深孔节制闸。主要内容包括:闸室、公路桥、新挖上、下游河道等。深孔闸位于浅孔闸右侧(地面高程35.0m左右);
(3)新建一座船闸。主要内容包括:闸室、公路桥、新挖上、下游航道等;
(4)上、下游围堰填筑;
(5)上、下游围堰拆除。
按工程施工需要,枢纽加固改造工程布置有混凝土拌和系统、钢筋加工厂、木工加工厂、预制构件厂、机修车问、地磅房、油料库、生活区、停车场等。枢纽布置示意图如下图所示。示意图中①、②、③、④、⑤为临时设施(包括混凝土拌合系统、地磅房、油料库、生活区、预制构件厂)代号。

问题:

1.按照合理布置的原则,指出示意图中代号①、②、③、④、⑤所对应的临时设施的名称。

2.工程施工期间,应在示意图中的哪些地点和设施附近设置安全警示标志?

8

背景资料
承包人承担某堤防工程,工程项目的内容为堤段I (土石结构)和堤段II(混凝土结构),合同双方签订了合同:签约合同价为600万元,合同约定:(1)工程预付款为签约合同的10%,当工程进度款累计达到签约合同价的30%时从当月开始,在3个月内平均扣回;(2)工程进度款按月支付,质量保证金在工程进度款中按5%扣留。

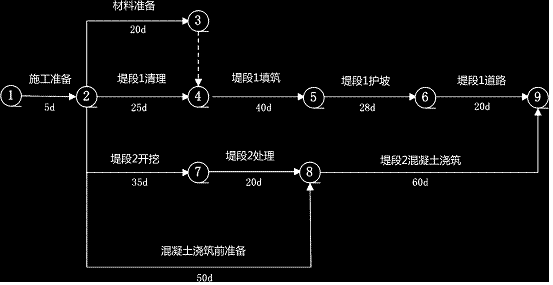

经监理机构批准的施工进度计划如下图。
WPS Office EMF
由于发包人未及时提供施工图纸,导致堤段I填筑推迟5天完成,增加费用5万元。
承包人在事件发生后向发包人提交了延长工期5天,补偿费用5万元的索赔申请报告。
1-4月实际完成的工程金额如下表。



问题:
1.指出网络计划的工期和关键线路(用节点表示)。
2.承包人向发包人提出的索赔要求合理吗?说明理由;承包人提交的索赔诉求是否恰当?说明理由。索赔申请报告应包括的主要内容有哪些?
3.指出堤段护坡的作用是什么?
4.计算3月份应支付的工程款。

9

背景资料:

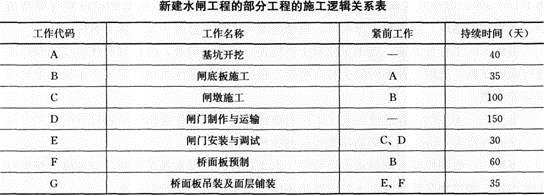

承包人与发包人签订了新建水闸工程项目的合同,合同约定:开工日期为2012年11月1日,签约合同价为800万元。承包人根据新建水闸工程的部分工程的施工逻辑关系表绘制了如下网络计划图(每月均以30天计)。


施工中发生如下事件:
事件一:由于遇到强风暴冲毁运输道路,新制闸门2013年4月25日才运抵施工现场。
事件二:在对闸墩进行质量检查中,发现部分止水达不到质量标准,需返工处理,C工作于2013年4月30日完成。
事件三:截至2013年2月,工程量统计表如下。

问题:

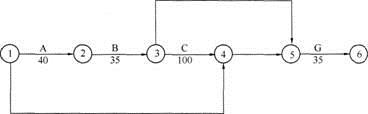

1.请根据逻辑关系表,将背景资料中网络计划图补充完整。
2.指出关键工作(用工作代码表示)和网络计划完成日期。
3.分别说明事件一、事件二所造成的延误对计划工期有何影响;如若其他工作均按计划进行,确定该项目的实际完成日期。
4.截至2013年2月底,计算实际累计工程超过(拖欠)计划累计工程量占总工程量的百分比。



10

背景资料
某拦河闸工程设计流量850m3/s,校核流量1020m3/s,施工采用全段围堰法导流,上下游围堰为均质土围堰。围堰采用黏性土填筑,设计压实度为0.90,料场土料的最大干密度为1.60g/cm3。围堰填筑完成后,施工单位填写了围堰修筑工序施工质量验收评定表(见表1)。



问题:
1. 说明本工程土石围堰的级别?
2. 本工程围堰土方填筑的设计干密度为多少?
3. 补充填写围堰修筑工序施工质量验收评定表中的合格数、合格率,质量等级评定结论?
