二级建造师考试题库

2016年02月15日《水利水电工程管理与实务》每日一练

单选题(每题1分。每题的备选项中,只有1个最符合题意)
1

根据《水利水电工程等级划分及洪水标准》SL252--2000的规定,某泵站工程等别为工等,其次要建筑物级别应为(     )级

A.2
B.3
C.4
D.5

A B C D
2

混凝土拌合设备的小时生产能力可按混凝土(     )强度计算确定

A.旬高峰
B.月高峰
C.施工期高峰
D.施工期平均

A B C D
3

岩石根据坚固系数的大小分为(     )级

A.4
B.8
C.12
D.16

A B C D
4

当土坝坝身质量较好、而坝基渗漏严重时,其加固宜采用(     )法

A.抛土
B.放淤
C.灌黏土浆
D.截水墙

A B C D
5

根据《水利水电工程土建施工安全技术规程》规定,运输炸药雷管时,装车高度最少要低于车厢(     )cm

A.5
B.10
C.15
D.20

A B C D
多选题(每题2分。每题的备选项中,有2个或2个以上符合题意。错选、少选,不得分;。)
6

采用导爆管爆破作业时,禁止采用(     )等操作方法

A.用木棒装药
B.导爆管打结
C.导爆管在炸药上缠绕
D.用竹棒装药
E.用铜棒装药

A B C D E
7

根据《水利工程建设程序管理暂行规定》(水建[1998] 16号),水利工程建设应建立健全质量管理体系,包括(     )

A.政府监督
B.设计单位保证
C.项目法人负责
D.社会监理
E.运行管理单位参与

A B C D E
简答题(请根据背景资料,按要求作答)
8

某施工双代号网络进度计划如下图所示,其中A、B、D工作使用同一种施工机械,开工前有一台施工机械出现故障,导致可使用的该机械只有一台,根据现场施工条件,工作顺序调整为B、A、D,设备租赁费2000元/天。

问题:
1.根据此设备的约束条件,绘出新的网络计划图。
2.计算调整后网络计划工期并指出关键线路。
3.由于业主的原因,工作E比原计划延长5天,工作G比原计划延长2天。由于承包商原因,工作K比原计划延长10天,该设备共闲置多少天?
4.承包商可要求业主给予该设备闲置补偿多少元?

9

某堤防工程,发包人与承包人依据《水利水电工程标准施工招标条件》(2009年版)签订了施工承包合同,合同中的项目包括土方填筑和砌石护坡,其中土方填筑200万m³,单价为10元/m³;砌石10万m³,单价为40元/m³。
(1)合同中的有关情况为:
①合同开工日期为9月20日。
②工程量清单中单项工程量的变化超过20%按变更处理。
③发包人指定的采石场距工程现场1Okm,开采条件可满足正常施工强度500m³/天的需要。
④工程施工计划为先填筑,填筑全部完成后再进行砌石施工。
⑤合同约定每年10月1日至3日为休息日,承包人不得安排施工。
(2)在合同执行过程中:
①在土方施工中,由于以下原因引起停工:
事件1:合同规定发包人移交施工场地的时间为当年10月3日,由于发包人原因,实际移交时间延误到10月8日晚。
事件2:10月6日至15日因不可抗力事件,工程全部暂停施工。
事件3:10月28日至11月2日,承包人的施工设备发生故障,主体施工发生施工暂停。承包人设备停产一天的损失为1万元,人工费需8000元。
②土方填筑实际完成300万m³,经合同双方协商,对超过合同规定百分比的工程
量,单价增加了3元/m³;土方填筑工程量的增加未延长填筑作业天数。
③工程施工中,承包人在发包人指定的采石场地开采了5万m³后,该采石场再无石材可采。监理人指示承包人自行寻找采石场。
承包人另寻采石场发生合理费用支出5000元。新采石场距工程现场30km,石料运输运距每增加1km,运费增加1元/m³。采石场变更后,由于运距增加,运输能力有限,每天只能运输400m³,监理人同意延长工期。采石场变更后,造成施工设备利用率不足并延长工作天数,合同双方协商从使用新料场开始,按照2000元/天补偿承包人的损失。
④工程延期中,承包人管理费、保险费、保函费等损失为5000元/天。

问题:
1.试分析确定承包人应获准的工程延期天数。
2.试分析确定承包人应获批准的由于变更引起的费用赔偿金额。

10

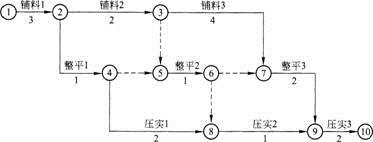

某施工企业承揽一土石坝工程施工任务,并组建了现场项目部。为加快施工进度,该项目部按坝面作业的铺料、整平和压实三个主要工序组建专业施工队施工,并将该坝面分为三个施工段,按施工段1、施工段2、施工段3顺序组织流水作业,并编制了双代号网络进度计划图。

问题:
1.根据网络图和本案例给出的各项工作的持续时间确定其计算工期和关键线路。
2.指出网络图中工艺逻辑关系和组织逻辑关系。
3.在“施工段2”整平时突降暴雨,造成工期延误7天,试分析其对施工工期的影响程度。
4.指出水利水电工程施工进度计划主要包括哪些步骤?
