2016年02月23日《建筑工程》每日一练

单选题(每题1分。每题的备选项中,只有1个最符合题意)
1

有抗震要求的带肋钢筋,其最大力下总伸长率不应小于(     )

A.7%
B.8%
C.9%
D.10%

A B C D
2

从控制点到测设点的距离,若不超过测距尺的长度时,可用(     )来测定

A.极坐标法
B.角度前方交会法
C.直角坐标法
D.距离交会法

A B C D
多选题(每题2分。每题的备选项中,有2个或2个以上符合题意。错选、少选,不得分;。)
3

土方开挖后,工程质量检验的内容有(     )

A.核对基坑(槽)的定位放线、排水和降低地下水位系统
B.检查边坡稳定状况,确保边坡安全
C.核对基坑土质和地下水情况是否满足地质勘察报告和设计要求
D.有无破坏原状土结构或发生较大的土质扰动现象
E.用钎探法或轻型动力触探法等检查基坑(槽)是否存在软弱土下卧层及空穴、古 墓、古井、防空掩体、地下埋设物等及相应的位置、深度、性状

A B C D E
4

建筑结构应具有的功能有( )

A.安全性
B.舒适性
C.适用性
D.耐久性
E.美观性

A B C D E
5

关于筒体结构的表述,正确的是(     )

A.筒体结构是抵抗水平荷载最有效的结构体系    .
B.筒体结构的受力特点是整个建筑犹如一个固定于基础上的封闭空心筒式悬臂梁来抵抗水平力
C.筒体结构可分为框架.核心筒结构、筒中筒结构以及多筒结构等
D.筒体结构适用于l0—20层的房屋
E.多筒结构是将多个筒组合在一起,使结构具有更大的抵抗水平荷载的能力

A B C D E
6

通常用于调节混凝土凝结时间、硬化性能的混凝土外加剂有(     )

A.缓凝剂
B.早强剂
C.膨胀剂
D.速凝剂
E.引气剂

A B C D E
7

下列工程应单独编制安全专项施工方案并进行专家论证的有( )P250;P391

A.混凝土模板支撑工程:搭设高度8m及以上;搭设跨度18m及以上,施工总荷载15kN/㎡及以上;集中线荷载20kN/m及以上。
B.起重吊装及安装拆卸工程:采用非常规起重设备、方法,且单件起吊重量在100KN及以上的起重吊装工程;起重量300KN及以上的起重设备安装工程;高度200m及以上内爬起重设备的拆除工程。
C.脚手架工程:搭设高度50m及以上落地式钢管脚手架工程;提升高度150m及以上附着式整体和分片提升脚手架工程;架体高度20m及以上悬挑式脚手架工程。
D.施工高度50m及以上的建筑幕墙安装工程。
E.跨度大于36m及以上的钢结构安装工程;跨度大于60m及以上的网架和索膜结构安装工程
F.开挖深度超过16m的人工挖孔桩工程(桩孔开挖深度超过10m时,应配置专门向井下送风的设备;照明应采用安全矿灯或12V以下的安全电压。)

A B C D E
8

施工单位的(     )应当经建设行政主管部门或者其他有关部门考核合格后方可任职

A.项目资料员
B.主要负责人
C.项目负责人
D.专职安全生产管理人员
E.行政管理人员

A B C D E
9

下列说法正确的有( ).

A.因承包人原因未按期竣工的,对合同约定的竣工日期后继续施工的工程,在使用价格调整公式时,应采用计划竣工日期与实际竣工日期的两个价格指数中较低的一个作为现行价格指数
B.如果工程量出现超过15%的变化,且该变化引起相关措施项目相应发生变化时,按系数或单一总价方式计价的,工程量增加的措施项目费调增,工程量减少的措施项目费调减。
C.承包双方应在合同中约定提前竣工每日历天应补偿额度。除合同另有约定外,提前竣工补偿的最高限额为合同价款的5%
D.在对已签发的进度款支付证书进行阶段汇总和复核中发现错误、遗漏或重复的,发包人和承包人均有权提出修正申请。经发包人和承包人同意的修正,应在下期进度付款中支付或扣除

A B C D E
简答题(请根据背景资料,按要求作答)
10

背景资料:
某公共建筑工程,建筑面积82000m2,地下3层,地上20层,层高3.8m,钢筋混凝土框架结构。大堂1~3层中空,大堂顶板为钢筋混凝土井字梁结构,某施工总承包单位承担施工任务。
在工程施工过程中,发生了如下事件:
事件一:开工前,地方建设行政主管部门检查项目施工人员三级教育情况,质询项目经理部的教育内容。施工项目负责人回答:“进行了国家和地方安全生产方针、企业安全规章制度、工地安全制度、工程可能存在的不安全因素四项内容的教育”。受到了地方建设行政主管部门的严厉批评。
事件二:施工总承包单位进场后,采购了Ⅱ级钢筋110t,钢筋出厂合格证明资料齐全。施工总承包单位将同一炉罐号的钢筋组批,在监理工程师见证下,取样复试。复试合格后,施工总承包单位在现场采用冷拉方法调直钢筋,冷拉率控制为3%,监理工程师责令施工总承包单位停止钢筋加工工作。

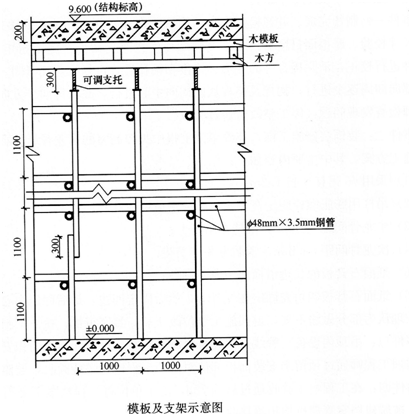

事件三:施工总承包单位根据《建筑施工模板安全技术规范》,编制了《大堂顶板模板工程施工方案》,并绘制了模板及支架示意图,如下所示。监理工程师审查后要求重新绘制。

事件四:拆模后发现梁底的外露面出现麻面、露筋等表面缺陷。监理要求分析原因并提出后续工程的防治措施。

问题:
1.事件一中,指出不属于项目经理部教育的内容,项目经理部教育还应包括哪些内容?
2.指出事件二中施工总承包单位做法的不妥之处,分别写出正确做法。
3.指出事件三中模板及支架示意图中不妥之处相对应的正确做法(至少列出5项)。
4.分析事件四中混凝土表面质量缺陷产生的可能原因(至少列出5项)。

剩余时间00:00:00
暂停
