2016年02月29日《建筑工程》每日一练

单选题(每题1分。每题的备选项中,只有1个最符合题意)
1

钢结构工程中,普通螺栓连接钢结构时,其紧固次序应为(     )

A.从中间开始,对称向两边(或四周)进行
B.从两边(或四周)开始,对称向中间进行
C.从一边开始,依次向另一边进行
D.除偏心受力构件外,可根据现场方便施工原则定

A B C D
2

国家标准规定,采用(     )来测定水泥的3d和28d的抗压强度和抗折强度,根据测定结果来确定该水泥的强度等级

A.煮沸法
B.试饼法
C.胶砂法
D.雷氏法

A B C D
3

组合钢模板的缺点是(     )

A.模板重量大
B.资源浪费大
C.接缝多且严密性差
D.整体性差

A B C D
4

下列装饰装修用钢材中,(     )常用于装饰工程的舞台或室内顶部的灯具架等具有装饰性兼有承重功能的钢构架

A.普通热轧型钢
B.不锈钢制品
C.冷弯型钢
D.彩色涂层钢板

A B C D
5

事故发生后,事故现场有关人员应当立即向本单位负责人报告;单位负责人接到报告后,应当于1h内向事故发生地(     )安全生产监督管理部门和负有安全生产监督管理职责的有关部门报告

A.县级以上人民政府
B.市级以上人民政府
C.国务院
D.省级以上人民政府

A B C D
6

下列关于地震说法错误的是(  )

A.一次地震 只有一个震级
B.地震 烈度有12个等级,地震烈度愈大影响愈大
C.基本烈度大体为在设计基准期超越概率为20%的地震烈度
D.现行抗震设计规范适用于抗震设防烈度6、7、8、9度地区建筑工程抗震

A B C D
多选题(每题2分。每题的备选项中,有2个或2个以上符合题意。错选、少选,不得分;。)
7

属于钢筋工艺性能的指标有(     )

A.拉伸性能
B.弯曲性能
C.冲击性能
D.焊接性能
E.疲劳性能

A B C D E
简答题(请根据背景资料,按要求作答)
8

【背景资料】

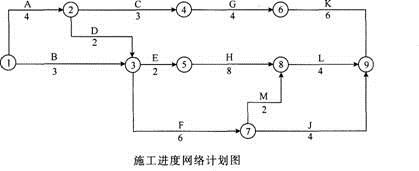

某综合楼工程,地下1层,地上10层,钢筋混凝土框架结构,建筑面积28500m2,某施工单位与建设单位签订了工程施工合同,合同工期约定为20个月。施工单位根据合同工期编制了该工程项目的施工进度计划,并且绘制出施工进度网络计划如下图所示(单位:月)。

在工程施工中发生了如下事件:
事件1:因建设单位修改设计,致使工作K停工2个月。
事件2:因建设单位供应的建筑材料未按时进场,致使工作日延期1个月。
事件3:因不可抗力原因致使工作F停工1个月。
事件4:因施工单位原因工程发生质量事故返工,致使工作M实际进度延迟1个月。

问题
1.指出该网络计划的关键线路,并指出由哪些关键工作组成。
2.针对本案例上述各事件,施工单位是否可以提出工期索赔的要求?并分别说明理由。
3.上述事件发生后,本工程网络计划的关键线路是否发生改变?如有改变,指出新的关键线路。
4.对于索赔成立的事件,工期可以顺延几个月?实际工期是多少?

9

背景资料:
某高校新建宿舍楼工程,地下1层,地上5层,钢筋混凝土框架结构。采用悬臂式钻孔灌注桩排桩作为基坑支护结构,施工总承包单位按规定在土方开挖过程中实施桩顶位移监测,并设定了监测预警值。
施工过程中,发生了下列事件:
事件一:施工单位进场后,监理工程师责成项目经理部编制《项目管理实施规划》,施工单位认为项目规模不大,拟用《施工组织设计》代替《项目管理实施规划》。在监理工程师的一再要求下,项目经理部组织编制《项目管理实施规划》,包含项目概况、总体工作计划、组织方案、进度计划、资源需求计划、项目现场平面图等内容。
事件二:土方开挖时,在支护桩顶设置了900mm高的基坑临边安全防护栏杆;在紧靠栏杆的地面上堆放了砌块、钢筋等建筑材料。挖土过程中,发现支护桩顶向坑内发生的位移超过预警值,现场立即停止挖土作业,并在坑壁增设锚杆以控制桩顶位移。
事件三:在主体结构施工前,与主体结构施工密切相关的某国家标准发生重大修改并开始实施,现场监理机构要求修改施工组织设计,重新审批后才能组织实施。
事件四:由于学校开学在即,建设单位要求施工总承包单位在完成室内装饰装修工程后立即进行室内环境质量验收,并邀请了具有相应检测资质的机构到现场进行检测,施工总承包单位对此做法提出异议。

问题:
1.事件一中,施工单位拟用《施工组织设计》代替《项目管理实施规划》的说法是否妥当?如需替代,需满足什么条件?施工单位编制《项目管理实施规划》应由谁主持?
2.除事件一中的内容外,《项目管理实施规划》还应包含哪些内容(至少列出5项)?
3.分别指出事件二中错误之处,并写出正确做法。针对该事件中的桩顶位移问题,还可采取哪些应急措施?
4.除了事件三中国家标准发生重大修改的情况外,还有哪些情况发生后也需要修改施工组织设计并重新审批?
5.事件四中,施工总承包单位提出异议是否合理?并说明理由。根据《民用建筑工程室内环境污染控制规范(2013年版)》GB 50325--2010,室内环境污染物浓度检测应包括哪些检测项目?

10

【背景资料】
某政府机关在城市繁华地段建一幢办公楼。在施工招标文件的附件中要求投标人具有垫资能力,并写明:投标人承诺垫资每增加500万元的,评标增加1分。某施工总承包单位中标后,因设计发生重大变化,需要重新办理审批手续。为了不影响按期开工,建设单位要求施工总承包单位按照设计单位修改后的草图先行开工。施工中发生了以下事件:
事件1:施工总承包单位的项目经理在开工后又担任了另一个工程的项目经理,于是项目经理委托执行经理代替其负责本工程的日常管理工作,建设单位对此提出异议。
事件2:施工总承包单位以包工包料的形式将全部结构工程分包给劳务公司。
事件3:在底板结构混凝土浇筑过程中,为了不影响工期,施工总承包单位在连夜施工的同时,向当地行政主管部门报送了夜间施工许可申请,并对附近居民进行公告。
事件4:为便于底板混凝土浇筑施工,基坑四周未设临边防护;由于现场架设灯具照明不够,工人从配电箱中接出220V电源,使用行灯照明进行施工。
为了分解垫资压力,施工总承包单位与劳务公司的分包合同中写明:建设单位向总包单位支付工程款后,总包单位才向分包单位付款,分包单位不得以此要求总包单位承担逾期付款的违约责任。
为了强化分包单位的质量安全责任,总分包双方还在补充协议中约定,分包单位出现质量安全问题,总包单位不承担任何法律责任,全部由分包单位自己承担。

问题
1.建设单位招标文件是否妥当?说明理由。
2.施工总承包单位开工是否妥当?说明理由。
3.事件1~3事件中,施工总承包单位的做法是否妥当?说明理由。
4.指出事件4中的错误,写出正确做法。
5.分包合同条款能否规避施工总承包单位的付款责任?说明理由。
6.补充协议的约定是否合法?说明理由。
